Modello · Software e digitale

App mobile

Un'app iOS e Android per un cliente: analisi, design, app e backend, test su dispositivi veri, revisione degli store e pubblicazione.

20
settimane di piano
5
fasi: le liste dello Space
62
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Software house che realizzano un'app iOS e Android per un cliente, con il backend e il pannello di amministrazione: requisiti approvati, design provato con gli utenti, collaudo con criteri chiari, pubblicazione sugli account del cliente.

Con «Usa questo modello» nasce lo Space «App mobile» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

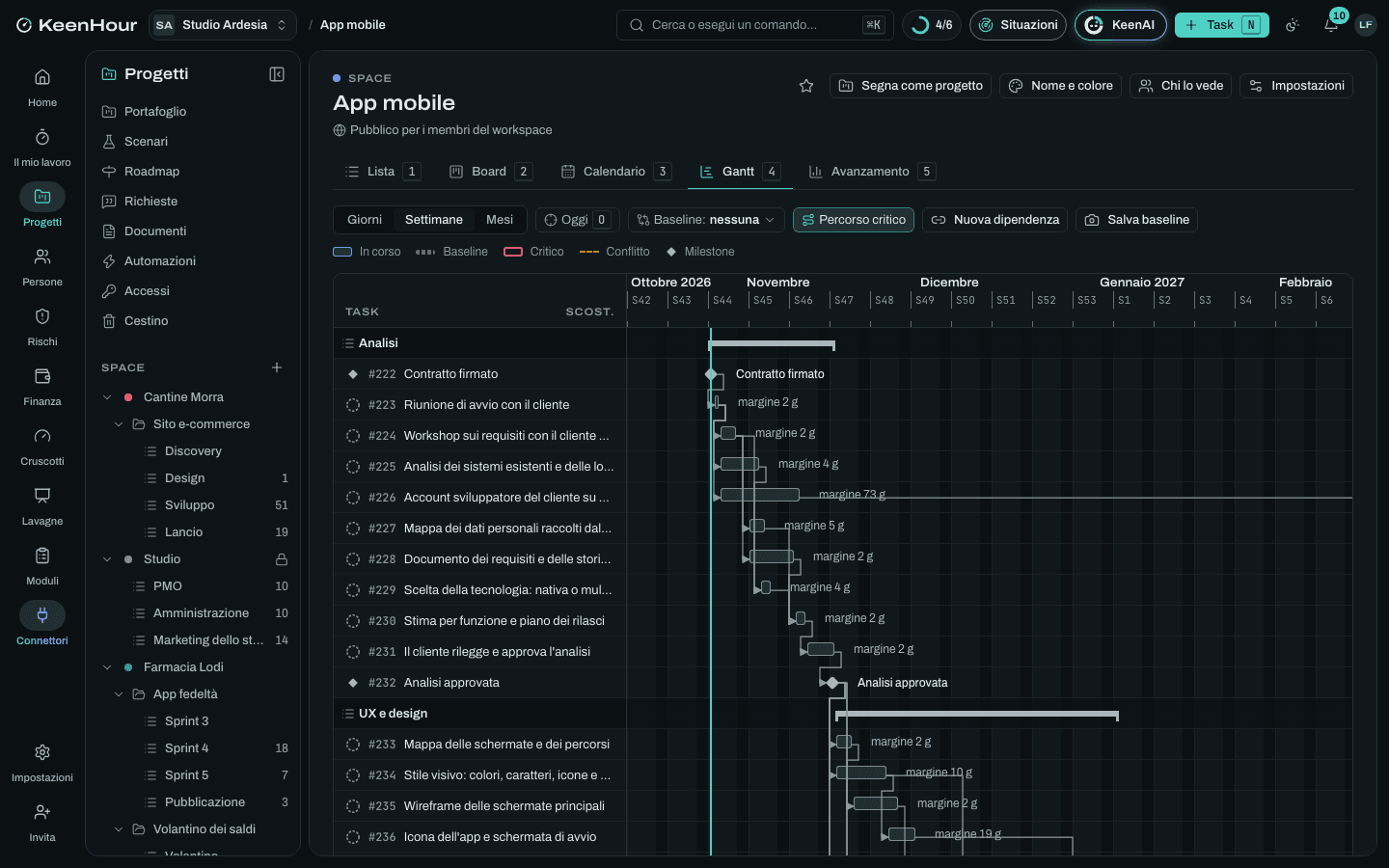

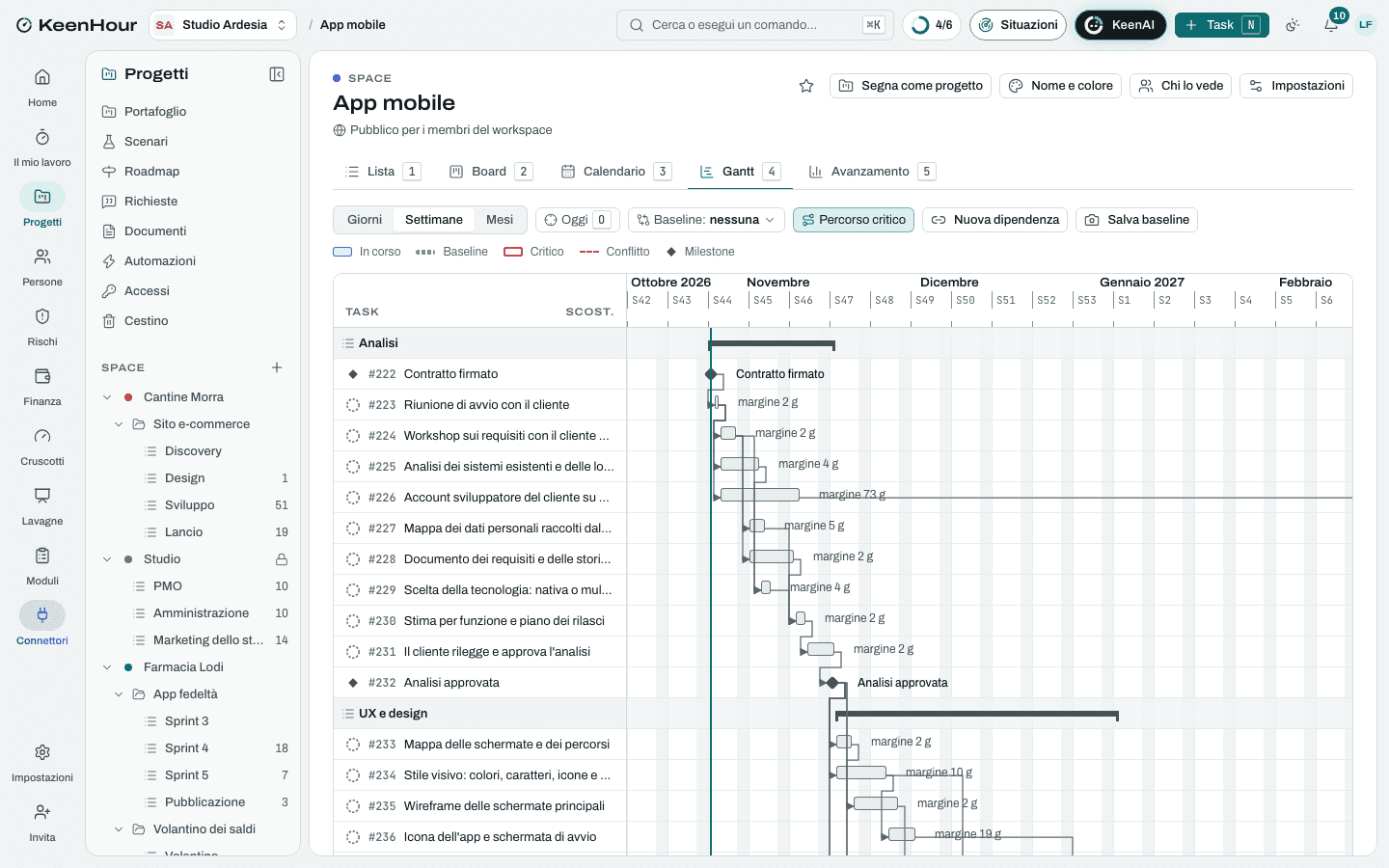

Lo Space «App mobile» in KeenHour: il Gantt del modelloLo Space «App mobile» in KeenHour: il Gantt del modello

Le fasi

  1. Analisi

    settimane 1–4
    • Contratto firmato
    • Riunione di avvio con il clienteDopo «Contratto firmato».
    • Workshop sui requisiti con il cliente e gli utentiDopo «Riunione di avvio con il cliente».
    • Analisi dei sistemi esistenti e delle loro APIDopo «Riunione di avvio con il cliente».
    • Account sviluppatore del cliente su Apple e GoogleDopo «Riunione di avvio con il cliente».
    • Mappa dei dati personali raccolti dall'appDopo «Workshop sui requisiti con il cliente e gli utenti».
    • Documento dei requisiti e delle storie utenteDopo «Workshop sui requisiti con il cliente e gli utenti».
    • Scelta della tecnologia: nativa o multipiattaformaDopo «Analisi dei sistemi esistenti e delle loro API», «Workshop sui requisiti con il cliente e gli utenti».
    • Stima per funzione e piano dei rilasciDopo «Documento dei requisiti e delle storie utente», «Scelta della tecnologia: nativa o multipiattaforma», «Mappa dei dati personali raccolti dall'app».
    • Il cliente rilegge e approva l'analisiDopo «Stima per funzione e piano dei rilasci».
    • Analisi approvataDopo «Il cliente rilegge e approva l'analisi».
  2. UX e design

    settimane 4–10
    • Mappa delle schermate e dei percorsiDopo «Analisi approvata».
    • Stile visivo: colori, caratteri, icone e componentiDopo «Analisi approvata».
    • Wireframe delle schermate principaliDopo «Mappa delle schermate e dei percorsi».
    • Icona dell'app e schermata di avvioDopo «Stile visivo: colori, caratteri, icone e componenti».
    • Prototipo navigabile dei percorsi principaliDopo «Wireframe delle schermate principali».
    • Prova del prototipo con cinque utentiDopo «Prototipo navigabile dei percorsi principali».
    • Grafica delle schermate4 sottotaskDopo «Prova del prototipo con cinque utenti», «Stile visivo: colori, caratteri, icone e componenti».
    • Verifica di accessibilità del designDopo «Grafica delle schermate».
    • Il cliente rilegge e approva il designDopo «Verifica di accessibilità del design», «Icona dell'app e schermata di avvio».
    • Design approvatoDopo «Il cliente rilegge e approva il design».
  3. Sviluppo

    settimane 4–16
    • Repository, ambienti e build automaticheDopo «Analisi approvata».
    • Architettura dell'app e del backendDopo «Analisi approvata».
    • Backend e pannello di amministrazione5 sottotaskDopo «Architettura dell'app e del backend».
    • Struttura dell'app, navigazione e componentiDopo «Architettura dell'app e del backend», «Repository, ambienti e build automatiche».
    • Funzioni dell'app7 sottotaskDopo «Design approvato», «Struttura dell'app, navigazione e componenti».
    • Test automatici dei percorsi principaliDopo «Struttura dell'app, navigazione e componenti».
    • Funzioni complete in collaudo internoDopo «Funzioni dell'app», «Backend e pannello di amministrazione», «Test automatici dei percorsi principali».
  4. Test

    settimane 4–19
    • Piano di test e casi di prova dai criteri di accettazioneDopo «Analisi approvata».
    • Matrice dei dispositivi e delle versioni del sistemaDopo «Analisi approvata».
    • Build di prova su TestFlight e sul test chiuso di Google PlayDopo «Funzioni complete in collaudo interno», «Account sviluppatore del cliente su Apple e Google».
    • Test funzionali su dispositivi realiDopo «Funzioni complete in collaudo interno», «Piano di test e casi di prova dai criteri di accettazione», «Matrice dei dispositivi e delle versioni del sistema».
    • Verifica di sicurezza con l'OWASP MASVSDopo «Funzioni complete in collaudo interno».
    • Prova con VoiceOver, TalkBack e testo ingranditoDopo «Funzioni complete in collaudo interno».
    • Prestazioni, consumo di batteria e rete lentaDopo «Funzioni complete in collaudo interno».
    • Correzione dei difettiDopo «Funzioni complete in collaudo interno».
    • Collaudo del cliente sulle build di provaDopo «Test funzionali su dispositivi reali», «Build di prova su TestFlight e sul test chiuso di Google Play».
    • Collaudo superatoDopo «Collaudo del cliente sulle build di prova», «Correzione dei difetti».
  5. Pubblicazione

    settimane 16–20
    • Schede degli store: nome, descrizione, schermate, parole chiaveDopo «Funzioni complete in collaudo interno».
    • Informativa privacy e schede sulla privacy degli storeDopo «Funzioni complete in collaudo interno».
    • Invio alla revisione di Apple e GoogleDopo «Collaudo superato», «Schede degli store: nome, descrizione, schermate, parole chiave», «Informativa privacy e schede sulla privacy degli store».
    • Revisione degli storeDopo «Invio alla revisione di Apple e Google».
    • Consegna dei sorgenti, delle chiavi di firma e della documentazioneDopo «Collaudo superato».
    • App pubblicata sugli storeDopo «Revisione degli store».
    • Monitoraggio dei primi giorni: crash, recensioni, metricheDopo «App pubblicata sugli store».
    • Consegna finale e inizio della garanziaDopo «Monitoraggio dei primi giorni: crash, recensioni, metriche», «Consegna dei sorgenti, delle chiavi di firma e della documentazione».

I rischi tipici

  • Requisiti che cambiano durante lo sviluppo

    Critico · 16

    Il cliente vede le prime build e chiede funzioni nuove o diverse: il calendario e il prezzo a corpo non reggono.

    Mitigare: Requisiti approvati con l'analisi; ogni richiesta dopo è una variante con stima e data scritte, approvata prima di farla; le idee che possono aspettare vanno nell'elenco della versione successiva.

  • API dei sistemi del cliente incomplete o senza ambiente di prova

    Critico · 16

    Il backend dipende da servizi che il team non controlla: un'API che manca o cambia ferma le funzioni che la usano.

    Mitigare: Verifica delle API nella prima settimana; contratto delle API scritto; risposte simulate per sviluppare nel frattempo; referente tecnico del cliente nella scheda di avvio.

  • Account sviluppatore del cliente non pronto

    Medio · 9

    Senza numero D-U-N-S o con la verifica dell'azienda ferma, le build di prova e la pubblicazione aspettano.

    Evitare: Richiesta degli account nella prima settimana, con l'elenco dei documenti; se il D-U-N-S manca, il cliente lo chiede subito.

  • Rifiuto alla revisione degli store

    Medio · 9

    Cancellazione dell'account assente, accesso di terze parti senza l'alternativa richiesta, schede privacy diverse dai dati raccolti: la pubblicazione slitta di giorni.

    Mitigare: Lista di controllo della pubblicazione rivista prima dell'invio; account di prova per il revisore; giorni di margine fra l'invio e la data annunciata.

  • Approvazioni del cliente in ritardo

    Medio · 9

    Analisi e design aspettano una risposta per settimane: lo sviluppo parte tardi e la consegna si sposta.

    Mitigare: Date delle approvazioni nel calendario firmato all'avvio; un solo referente che decide; una riunione breve al posto dei commenti sparsi.

  • Dati raccolti dalle librerie di terze parti e non dichiarati

    Alto · 12

    Una libreria di analisi o di pubblicità raccoglie dati che l'informativa e le schede degli store non dicono: rifiuto della revisione, sanzioni, fiducia persa.

    Mitigare: Mappa dei dati aggiornata a ogni libreria aggiunta; analisi d'uso attiva solo dopo il consenso; schede privacy compilate dalla mappa, non a memoria.

  • Difetti che compaiono solo su alcuni dispositivi

    Medio · 9

    Android conta centinaia di modelli e versioni: un difetto su un telefono diffuso fra gli utenti arriva con le prime recensioni.

    Mitigare: Matrice dei dispositivi decisa sui dati del cliente; test su telefoni veri, non solo su emulatori; rilascio graduale e segnalazione dei crash attiva dal primo giorno.

La commessa

A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.

  • Analisi
  • UX e design
  • Sviluppo dell'app e del backend
  • Test e collaudo
  • Pubblicazione e consegna

Le rate

  • Anticipo alla firma del contratto: 30 %, alla milestone «Contratto firmato»
  • Approvazione del design: 20 %, alla milestone «Design approvato»
  • Collaudo superato: 30 %, alla milestone «Collaudo superato»
  • Consegna finale: 20 %, alla milestone «Consegna finale e inizio della garanzia»

Le pagine dei documenti

  • Scheda di avvio dell'app
  • Classi dei difetti e criteri di collaudo
  • Lista di controllo della pubblicazione
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
