Modello · Edilizia e cantieri
Appalto di lavori pubblici
Dalla gara al collaudo con il D.Lgs. 36/2023: offerta, stipula, garanzie, subappalti, lavorazioni, SAL, riserve, conto finale e collaudo.
- 68
- settimane di piano
- 6
- fasi: le liste dello Space
- 51
- task con stime e dipendenze, 11 milestone
A chi serve
Il lavoro, com'è davvero.
Imprese edili qualificate SOA che partecipano a gare di lavori pubblici e ne eseguono il contratto: ufficio gare, direttore tecnico di cantiere e contabilità di commessa, dalla lettura del bando alla rata di saldo.
Con «Usa questo modello» nasce lo Space «Appalto pubblico» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi

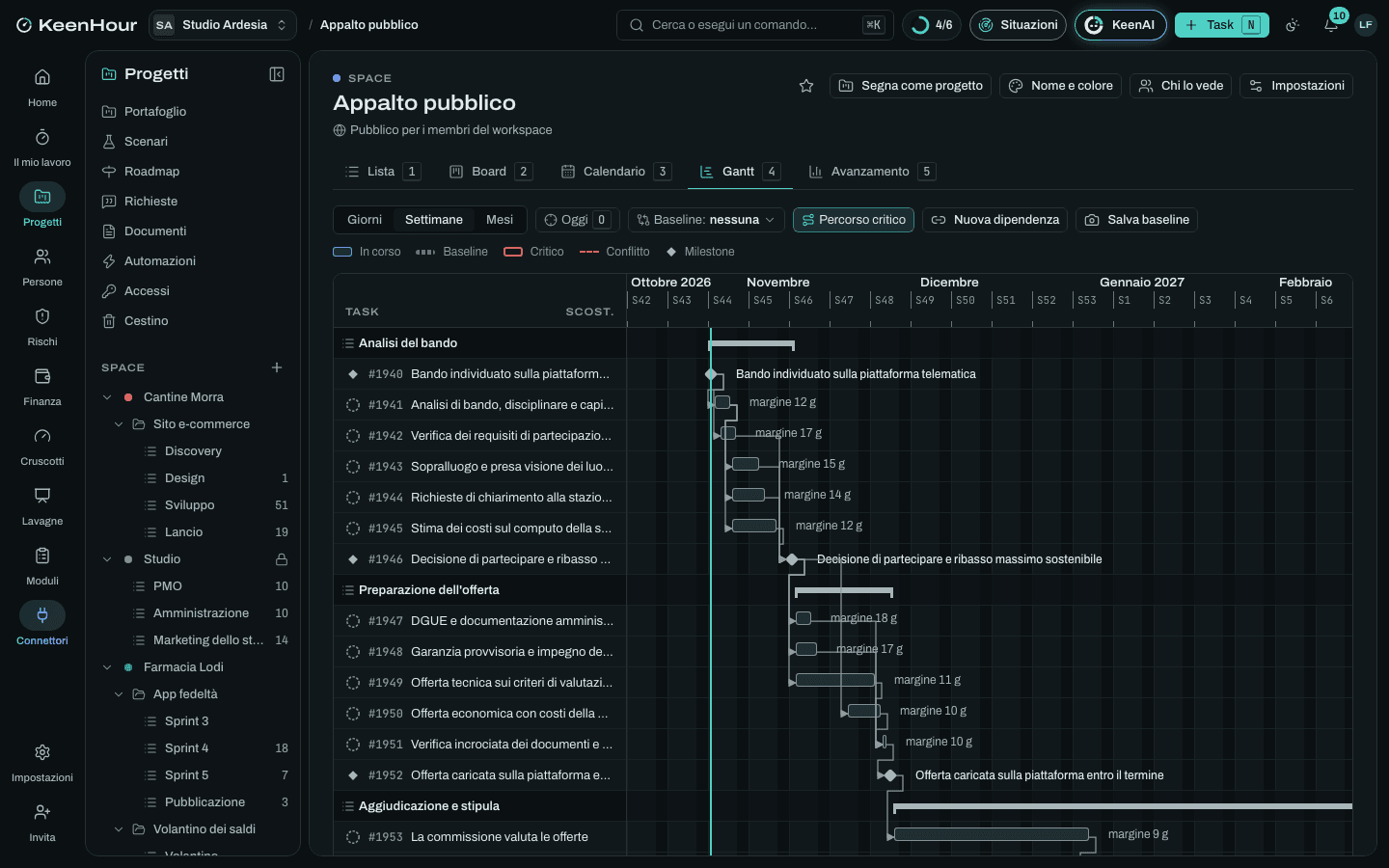

Gara d'appalto · Analisi del bando
settimane 1–3- Bando individuato sulla piattaforma telematica
- Analisi di bando, disciplinare e capitolatoDopo «Bando individuato sulla piattaforma telematica».
- Verifica dei requisiti di partecipazioneDopo «Bando individuato sulla piattaforma telematica».
- Sopralluogo e presa visione dei luoghiDopo «Analisi di bando, disciplinare e capitolato».
- Richieste di chiarimento alla stazione appaltanteDopo «Analisi di bando, disciplinare e capitolato».
- Stima dei costi sul computo della stazione appaltanteDopo «Analisi di bando, disciplinare e capitolato».
- Decisione di partecipare e ribasso massimo sostenibileDopo «Stima dei costi sul computo della stazione appaltante», «Verifica dei requisiti di partecipazione», «Sopralluogo e presa visione dei luoghi», «Richieste di chiarimento alla stazione appaltante».
Gara d'appalto · Preparazione dell'offerta
settimane 3–5- DGUE e documentazione amministrativaDopo «Decisione di partecipare e ribasso massimo sostenibile».
- Garanzia provvisoria e impegno del fideiussoreDopo «Decisione di partecipare e ribasso massimo sostenibile».
- Offerta tecnica sui criteri di valutazioneDopo «Decisione di partecipare e ribasso massimo sostenibile».
- Offerta economica con costi della manodopera e della sicurezzaDopo «Decisione di partecipare e ribasso massimo sostenibile».
- Verifica incrociata dei documenti e delle firme digitaliDopo «DGUE e documentazione amministrativa», «Garanzia provvisoria e impegno del fideiussore», «Offerta tecnica sui criteri di valutazione», «Offerta economica con costi della manodopera e della sicurezza».
- Offerta caricata sulla piattaforma entro il termineDopo «Verifica incrociata dei documenti e delle firme digitali».
Esecuzione del contratto · Aggiudicazione e stipula
settimane 5–19- La commissione valuta le offerteDopo «Offerta caricata sulla piattaforma entro il termine».
- Aggiudicazione comunicataDopo «La commissione valuta le offerte».
- Documenti per la verifica dei requisitiDopo «Aggiudicazione comunicata».
- Verifica dei requisiti e termine prima della stipulaDopo «Documenti per la verifica dei requisiti».
- Garanzia definitiva e polizza per i danni di esecuzioneDopo «Documenti per la verifica dei requisiti».
- Piano operativo di sicurezza e verifica del PSCDopo «Documenti per la verifica dei requisiti».
- Contratto stipulatoDopo «Verifica dei requisiti e termine prima della stipula», «Garanzia definitiva e polizza per i danni di esecuzione».
- Richiesta dell'anticipazione del prezzo con la sua garanziaDopo «Contratto stipulato».
- Richiesta di autorizzazione al subappaltoDopo «Contratto stipulato».
- La stazione appaltante autorizza il subappaltoDopo «Richiesta di autorizzazione al subappalto».
- Verbale di consegna dei lavoriDopo «Contratto stipulato», «Piano operativo di sicurezza e verifica del PSC».
Esecuzione del contratto · Lavorazioni
settimane 16–42- Allestimento del cantiere e cartello dei lavori pubbliciDopo «Verbale di consegna dei lavori».
- Rilievi in contraddittorio e verifica del progetto esecutivoDopo «Verbale di consegna dei lavori».
- Schede dei materiali e campionature per l'accettazioneDopo «Rilievi in contraddittorio e verifica del progetto esecutivo».
- Demolizioni, rimozioni e smaltimentiDopo «Allestimento del cantiere e cartello dei lavori pubblici».
- Opere strutturaliDopo «Demolizioni, rimozioni e smaltimenti».
- Murature, sottofondi e opere ediliDopo «Opere strutturali».
- Impianti elettrici e meccanici in subappaltoDopo «Opere strutturali», «La stazione appaltante autorizza il subappalto».
- Serramenti, pavimenti e finitureDopo «Murature, sottofondi e opere edili», «Schede dei materiali e campionature per l'accettazione».
- Opere esterne e sistemazioni dell'areaDopo «Impianti elettrici e meccanici in subappalto».
- Lavori ultimatiDopo «Serramenti, pavimenti e finiture», «Opere esterne e sistemazioni dell'area».
Esecuzione del contratto · Contabilità, SAL e riserve
settimane 16–42- Giornale dei lavori e ordini di servizio firmatiDopo «Verbale di consegna dei lavori».
- Misure in contraddittorio sul libretto delle misureDopo «Verbale di consegna dei lavori».
- Iscrizione delle riserve sul registro di contabilitàDopo «Verbale di consegna dei lavori».
- Perizia di variante: nuovi prezzi e atto di sottomissioneDopo «Rilievi in contraddittorio e verifica del progetto esecutivo».
- Istanza di revisione dei prezzi se scatta la clausolaDopo «Verbale di consegna dei lavori».
- Primo SAL: controllo delle quantità e delle riserveDopo «Opere strutturali».
- Primo certificato di pagamento del RUP e fatturaDopo «Primo SAL: controllo delle quantità e delle riserve».
- Secondo SAL: controllo delle quantità e delle riserveDopo «Murature, sottofondi e opere edili», «Impianti elettrici e meccanici in subappalto».
- Secondo certificato di pagamento del RUP e fatturaDopo «Secondo SAL: controllo delle quantità e delle riserve».
Esecuzione del contratto · Ultimazione e collaudo
settimane 42–68- Constatazione in contraddittorio e certificato di ultimazioneDopo «Lavori ultimati».
- Lavorazioni di piccola entità assegnate dal certificatoDopo «Constatazione in contraddittorio e certificato di ultimazione».
- Documenti finali per il collaudoDopo «Constatazione in contraddittorio e certificato di ultimazione».
- Firma del conto finale e conferma delle riserveDopo «Constatazione in contraddittorio e certificato di ultimazione».
- Assistenza alle visite di collaudo tecnico-amministrativoDopo «Firma del conto finale e conferma delle riserve», «Lavorazioni di piccola entità assegnate dal certificato», «Documenti finali per il collaudo».
- Certificato di collaudo approvatoDopo «Assistenza alle visite di collaudo tecnico-amministrativo».
- Rata di saldo e svincolo della garanzia definitivaDopo «Certificato di collaudo approvato».
- Commessa chiusaDopo «Rata di saldo e svincolo della garanzia definitiva».
I rischi tipici
Esclusione per un errore nella documentazione di gara
Alto · 12Una firma mancante, una garanzia sbagliata o un elemento economico nell'offerta tecnica: il soccorso istruttorio non sana tutto, e il lavoro della gara va perso.
Mitigare: Verifica incrociata dei documenti da una seconda persona il giorno prima del caricamento; offerta caricata almeno un giorno prima del termine.
Ribasso non sostenibile o offerta anomala
Critico · 15Per vincere si spinge il ribasso oltre i costi reali: la verifica di anomalia lo contesta, o il contratto si esegue in perdita.
Evitare: Ribasso massimo deciso sulla stima dei costi prima di scrivere l'offerta; analisi dei prezzi pronte per le spiegazioni.
Riserve non iscritte nei termini
Alto · 12Maggiori oneri dovuti a sospensioni, ordini o progetto carente non si iscrivono alla prima firma utile o non si confermano nel conto finale: decadono.
Evitare: Registro delle riserve aggiornato a ogni firma del registro di contabilità; controllo del direttore tecnico prima di ogni firma; conferma nel conto finale.
Pagamenti della stazione appaltante in ritardo
Medio · 9Certificati di pagamento emessi tardi o fondi non disponibili: l'impresa finanzia il cantiere e i subappaltatori.
Mitigare: Anticipazione del prezzo richiesta alla stipula; SAL presentati appena maturano; interessi di mora chiesti per iscritto alla scadenza dei termini.
Aumento dei prezzi dei materiali in corso d'opera
Alto · 12Acciaio, bitumi o componenti degli impianti aumentano dopo l'offerta e il margine della commessa si riduce.
Mitigare: Indici monitorati ogni mese; istanza di revisione dei prezzi appena la variazione supera la soglia della clausola; ordini dei materiali principali subito dopo la consegna.
Autorizzazione al subappalto in ritardo
Medio · 9La stazione appaltante chiede integrazioni sul subappaltatore e gli impianti non partono quando il programma li prevede.
Mitigare: Richiesta completa subito dopo la stipula con la lista di controllo; subappaltatore scelto e verificato già in fase di gara.
La commessa
A corpo, fatturata per SAL · 5 voci. Importi e tariffe li metti tu.
- Partecipazione alla gara
- Stipula e avvio del contratto
- Esecuzione delle lavorazioni
- Contabilità, SAL e riserve
- Ultimazione e collaudo
Le pagine dei documenti
- Scheda di analisi del bando
- Registro delle riserve
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
Tutti i modelli →Every hour, under control.
Il prossimo lunedì, apri la settimana con il quadro completo.
Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
