Modello · Operazioni interne

Budget dell'anno

Il budget in otto settimane: preconsuntivo, ipotesi comuni, previsioni dei reparti, conto economico e cassa per mese, scenari, approvazione e controllo mensile.

8
settimane di piano
4
fasi: le liste dello Space
29
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Controller, responsabili amministrativi e titolari di PMI che preparano il budget dell'anno con i reparti e lo portano all'approvazione degli amministratori prima che l'anno cominci.

Con «Usa questo modello» nasce lo Space «Budget dell'anno» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

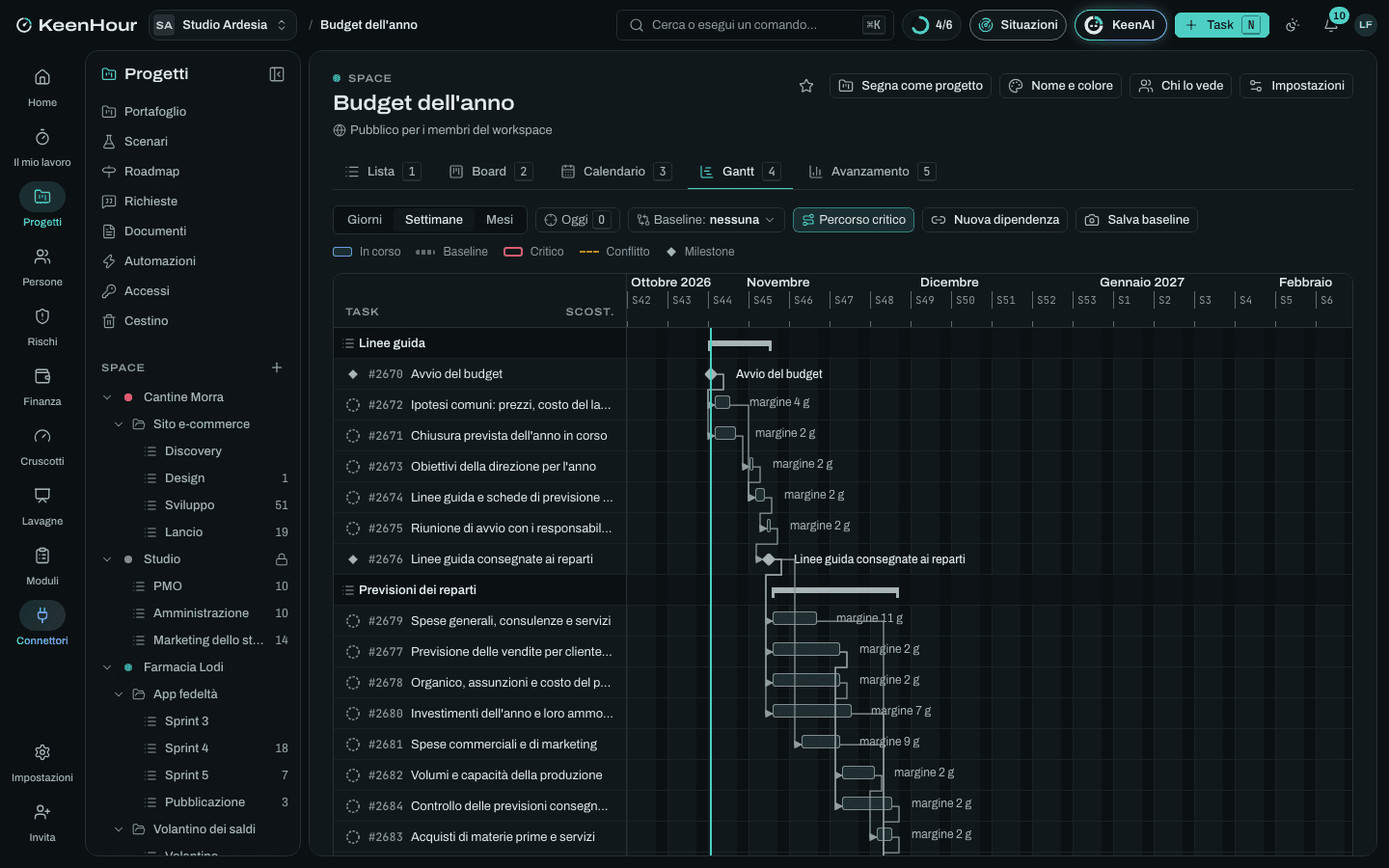

Lo Space «Budget dell'anno» in KeenHour: il Gantt del modelloLo Space «Budget dell'anno» in KeenHour: il Gantt del modello

Le fasi

  1. Linee guida

    settimane 1–2
    • Avvio del budget
    • Chiusura prevista dell'anno in corsoDopo «Avvio del budget».
    • Ipotesi comuni: prezzi, costo del lavoro, energia, tassi, cambiDopo «Avvio del budget».
    • Obiettivi della direzione per l'annoDopo «Chiusura prevista dell'anno in corso».
    • Linee guida e schede di previsione per i repartiDopo «Ipotesi comuni: prezzi, costo del lavoro, energia, tassi, cambi», «Obiettivi della direzione per l'anno».
    • Riunione di avvio con i responsabili dei repartiDopo «Linee guida e schede di previsione per i reparti».
    • Linee guida consegnate ai repartiDopo «Riunione di avvio con i responsabili dei reparti».
  2. Previsioni dei reparti

    settimane 2–5
    • Previsione delle vendite per cliente, prodotto e canaleDopo «Linee guida consegnate ai reparti».
    • Organico, assunzioni e costo del personaleDopo «Linee guida consegnate ai reparti».
    • Spese generali, consulenze e serviziDopo «Linee guida consegnate ai reparti».
    • Investimenti dell'anno e loro ammortamentiDopo «Linee guida consegnate ai reparti».
    • Spese commerciali e di marketingDopo «Linee guida consegnate ai reparti».
    • Volumi e capacità della produzioneDopo «Previsione delle vendite per cliente, prodotto e canale».
    • Acquisti di materie prime e serviziDopo «Volumi e capacità della produzione».
    • Controllo delle previsioni consegnateDopo «Previsione delle vendite per cliente, prodotto e canale», «Organico, assunzioni e costo del personale».
    • Previsioni dei reparti consegnateDopo «Acquisti di materie prime e servizi», «Spese commerciali e di marketing», «Spese generali, consulenze e servizi», «Investimenti dell'anno e loro ammortamenti», «Controllo delle previsioni consegnate».
  3. Consolidamento

    settimane 6–7
    • Conto economico previsionale per meseDopo «Previsioni dei reparti consegnate».
    • Incontri di revisione con i responsabiliDopo «Conto economico previsionale per mese».
    • Budget di cassa e fabbisogno finanziarioDopo «Incontri di revisione con i responsabili».
    • Stato patrimoniale previsionaleDopo «Incontri di revisione con i responsabili».
    • Scenari prudente, atteso e favorevoleDopo «Budget di cassa e fabbisogno finanziario», «Stato patrimoniale previsionale».
    • Budget consolidatoDopo «Scenari prudente, atteso e favorevole».
  4. Approvazione

    settimana 8
    • Presentazione per gli amministratoriDopo «Budget consolidato».
    • Budget approvato dagli amministratoriDopo «Presentazione per gli amministratori».
    • Budget e obiettivi comunicati a ogni responsabileDopo «Budget approvato dagli amministratori».
    • Budget caricato nel gestionale per il confronto con il consuntivoDopo «Budget approvato dagli amministratori».
    • Budget di cassa condiviso con le banche, se servono affidamentiDopo «Budget approvato dagli amministratori».
    • Calendario dei confronti mensili e delle revisioni trimestraliDopo «Budget approvato dagli amministratori».
    • Budget in vigoreDopo «Budget e obiettivi comunicati a ogni responsabile», «Budget caricato nel gestionale per il confronto con il consuntivo», «Budget di cassa condiviso con le banche, se servono affidamenti», «Calendario dei confronti mensili e delle revisioni trimestrali».

I rischi tipici

  • Previsioni di vendita troppo ottimistiche

    Critico · 16

    Il commerciale mette in budget le trattative che spera di chiudere: costi e assunzioni seguono ricavi che non arriveranno.

    Mitigare: Clienti nuovi pesati con la probabilità; confronto con la crescita degli ultimi tre anni; assunzioni legate a soglie di fatturato raggiunte, non al budget.

  • Reparti che consegnano in ritardo

    Alto · 12

    Le schede arrivano a ridosso dell'approvazione, e il consolidamento si fa in due giorni, senza revisioni.

    Mitigare: Schede già compilate con il preconsuntivo; date di consegna annunciate nella riunione di avvio dalla direzione; a metà percorso, un controllo di chi è indietro.

  • Margini di sicurezza nascosti in ogni reparto

    Medio · 9

    Ogni responsabile gonfia un po' i costi e abbassa un po' i ricavi per stare tranquillo: il budget totale è irraggiungibile al ribasso e non dice niente.

    Mitigare: Scostamenti dal preconsuntivo spiegati per scritto; un margine di prudenza unico, deciso dalla direzione e visibile, invece di tanti nascosti.

  • Ipotesi superate da un evento esterno

    Medio · 9

    Un rincaro dell'energia, un rinnovo contrattuale, un cliente grande che cambia fornitore: il budget approvato a dicembre non vale già a marzo.

    Accettare: Scenari pronti; revisione trimestrale in calendario; il budget resta il riferimento, le previsioni aggiornate si affiancano.

  • Un budget economico senza la cassa

    Alto · 12

    Il conto economico torna, ma investimenti e tempi di incasso aprono un buco di cassa a metà anno che nessuno ha visto.

    Evitare: Il budget di cassa mensile è parte del budget da approvare; affidamenti chiesti alle banche prima che servano.

  • Budget approvato e poi dimenticato

    Medio · 9

    Nessuno confronta i numeri con il consuntivo: il budget diventa un documento di dicembre, non uno strumento.

    Mitigare: Budget caricato nel gestionale; confronto mensile con ogni responsabile, mezz'ora; obiettivi personali legati ai numeri del reparto.

Le pagine dei documenti

  • Linee guida del budget
  • Scheda di previsione di un reparto
  • Calendario del budget
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →

Every hour, under control.

Il prossimo lunedì, apri la settimana con il quadro completo.

Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
