Modello · Agenzie web e marketing
Campagna di advertising online
Una campagna su Google e Meta in otto settimane: obiettivo e margini, tracciamento con il consenso, pubblici, annunci, apprendimento, ottimizzazione, report.
- 8
- settimane di piano
- 5
- fasi: le liste dello Space
- 35
- task con stime e dipendenze, 5 milestone
A chi serve
Il lavoro, com'è davvero.
Agenzie di performance e consulenti che lanciano campagne a pagamento su Google Ads e Meta per un cliente, a tempo: dal costo sostenibile per contatto al report con i contatti veri arrivati.
Con «Usa questo modello» nasce lo Space «Campagna online» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

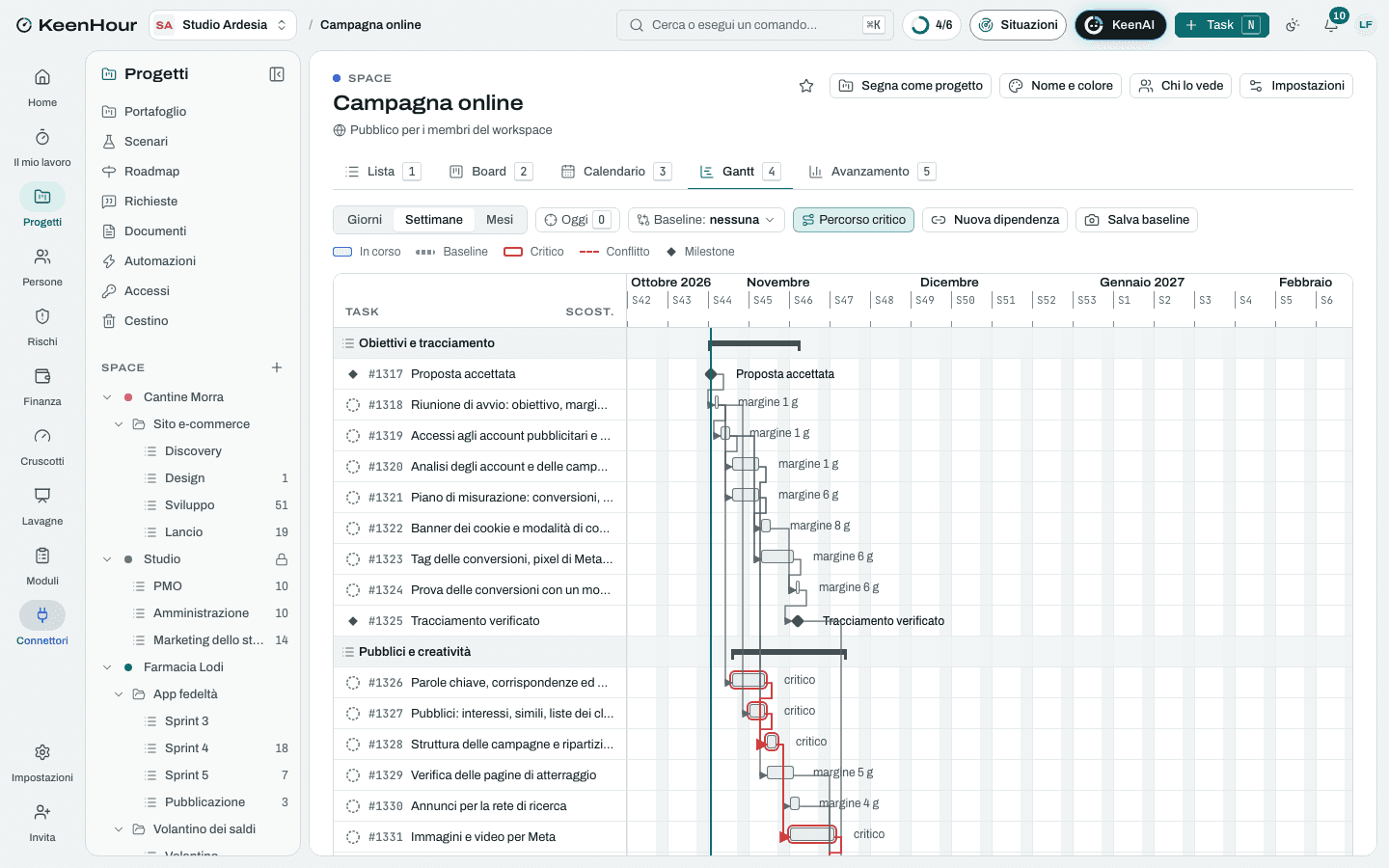

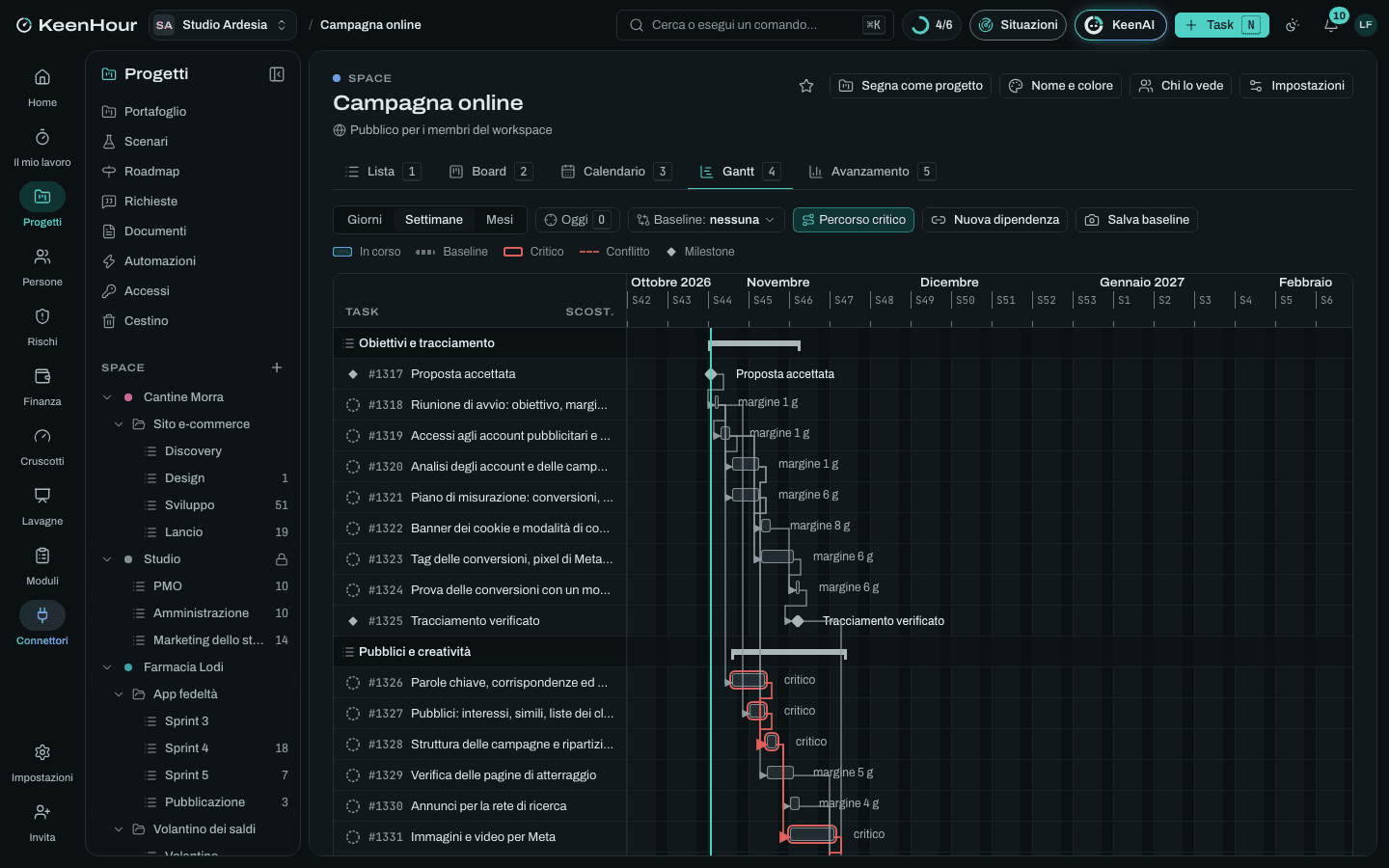

Le fasi
Obiettivi e tracciamento
settimane 1–3- Proposta accettata
- Riunione di avvio: obiettivo, margini, valore di un contattoDopo «Proposta accettata».
- Accessi agli account pubblicitari e alle statisticheDopo «Riunione di avvio: obiettivo, margini, valore di un contatto».
- Analisi degli account e delle campagne passateDopo «Accessi agli account pubblicitari e alle statistiche».
- Piano di misurazione: conversioni, valori, eventiDopo «Riunione di avvio: obiettivo, margini, valore di un contatto».
- Banner dei cookie e modalità di consensoDopo «Piano di misurazione: conversioni, valori, eventi», «Accessi agli account pubblicitari e alle statistiche».
- Tag delle conversioni, pixel di Meta e API delle conversioniDopo «Piano di misurazione: conversioni, valori, eventi», «Accessi agli account pubblicitari e alle statistiche».
- Prova delle conversioni con un modulo e un acquisto veriDopo «Tag delle conversioni, pixel di Meta e API delle conversioni», «Banner dei cookie e modalità di consenso».
- Tracciamento verificatoDopo «Prova delle conversioni con un modulo e un acquisto veri».
Pubblici e creatività
settimane 1–4- Parole chiave, corrispondenze ed esclusioniDopo «Riunione di avvio: obiettivo, margini, valore di un contatto».
- Pubblici: interessi, simili, liste dei clienti, riattivazioneDopo «Riunione di avvio: obiettivo, margini, valore di un contatto».
- Struttura delle campagne e ripartizione del budgetDopo «Parole chiave, corrispondenze ed esclusioni», «Pubblici: interessi, simili, liste dei clienti, riattivazione», «Analisi degli account e delle campagne passate».
- Verifica delle pagine di atterraggioDopo «Analisi degli account e delle campagne passate».
- Annunci per la rete di ricercaDopo «Struttura delle campagne e ripartizione del budget».
- Immagini e video per Meta3 sottotaskDopo «Struttura delle campagne e ripartizione del budget».
- Il cliente approva annunci e creativitàDopo «Immagini e video per Meta», «Annunci per la rete di ricerca», «Verifica delle pagine di atterraggio».
- Annunci approvatiDopo «Il cliente approva annunci e creatività».
Lancio
settimane 4–5- Configurazione delle campagne sulle piattaformeDopo «Annunci approvati», «Tracciamento verificato».
- Revisione degli annunci da parte delle piattaformeDopo «Configurazione delle campagne sulle piattaforme».
- Campagne onlineDopo «Revisione degli annunci da parte delle piattaforme».
- Controllo delle prime 48 ore: spesa, consegna, conversioniDopo «Campagne online».
Ottimizzazione
settimane 5–8- Fase di apprendimento degli algoritmiDopo «Campagne online».
- Report settimanali al clienteDopo «Campagne online».
- Qualità dei contatti verificata con chi li richiamaDopo «Controllo delle prime 48 ore: spesa, consegna, conversioni».
- Termini di ricerca, esclusioni e offerteDopo «Controllo delle prime 48 ore: spesa, consegna, conversioni».
- Budget spostato sulle campagne che rendonoDopo «Fase di apprendimento degli algoritmi», «Qualità dei contatti verificata con chi li richiama».
- Rotazione delle creatività e prove A/BDopo «Fase di apprendimento degli algoritmi».
- Punto intermedio con il clienteDopo «Budget spostato sulle campagne che rendono».
Report
settimana 8- Dati delle piattaforme e contatti del cliente a confrontoDopo «Termini di ricerca, esclusioni e offerte», «Rotazione delle creatività e prove A/B», «Report settimanali al cliente», «Punto intermedio con il cliente».
- Report della campagna: costi, risultati, che cosa ha funzionatoDopo «Dati delle piattaforme e contatti del cliente a confronto».
- Presentazione del report al clienteDopo «Report della campagna: costi, risultati, che cosa ha funzionato».
- Report della campagna consegnatoDopo «Presentazione del report al cliente».
I rischi tipici
Conversioni tracciate male
Critico · 16Un tag doppio, una conversione che non scatta, un valore sbagliato: le offerte automatiche imparano dai dati sbagliati e il budget va dove non rende.
Mitigare: Piano di misurazione scritto prima dei tag; prova con conversioni vere prima del lancio; confronto settimanale con i contatti arrivati al cliente.
Molti rifiutano i cookie e le conversioni sembrano poche
Alto · 12Con il consenso negato una parte delle conversioni non si vede: la campagna sembra rendere meno di quanto renda.
Mitigare: Modalità di consenso e API delle conversioni configurate; risultati letti anche sui contatti veri del cliente, non solo sui numeri delle piattaforme.
Annunci rifiutati o account sospeso
Medio · 8Un testo contro le regole della piattaforma, un settore regolamentato, un pagamento non andato a buon fine: le campagne si fermano.
Evitare: Regole pubblicitarie del settore lette prima di scrivere gli annunci; verifica dell'inserzionista completata e metodo di pagamento valido prima del lancio.
Costo per contatto oltre il sostenibile
Alto · 12Concorrenza nelle aste, pubblici troppo larghi o pagina lenta: ogni contatto costa più di quanto il cliente può pagare.
Mitigare: Limite scritto all'avvio; budget concentrato sulle campagne migliori dopo l'apprendimento; pagina di atterraggio corretta prima di aumentare la spesa.
Contatti di bassa qualità
Medio · 9Moduli compilati da chi cerca altro o da fuori zona: i commerciali del cliente perdono tempo e smettono di richiamare.
Mitigare: Una domanda di selezione nel modulo; esclusioni di parole e zone; giudizio dei commerciali raccolto ogni settimana.
Pagina di atterraggio cambiata o lenta
Medio · 9Il sito viene modificato senza avviso: il modulo smette di funzionare o la conversione non scatta più, e la spesa continua.
Mitigare: Avviso concordato prima di ogni modifica al sito; controllo settimanale di pagina, modulo e conversioni; avvisi automatici se le conversioni si azzerano.
Budget pubblicitario speso troppo in fretta
Medio · 6Budget giornalieri alti o un errore di configurazione consumano il mese in pochi giorni.
Mitigare: Limiti di spesa a livello di account; spesa controllata ogni giorno nella prima settimana; nessun aumento di budget senza conferma scritta del cliente.
La commessa
A tempo · 5 voci. Importi e tariffe li metti tu.
- Obiettivi e tracciamento
- Pubblici e creatività
- Configurazione e lancio
- Ottimizzazione
- Report
Le pagine dei documenti
- Piano di misurazione
- Struttura delle campagne
- Report settimanale
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
