Modello · PMO e prodotto

Chiusura del progetto e lezioni apprese

Chiudere davvero un progetto: accettazione firmata, riserve, saldo e consuntivo, lezioni apprese che cambiano i modelli, archivio in ordine.

3
settimane di piano
4
fasi: le liste dello Space
26
task con stime e dipendenze, 5 milestone

A chi serve

Il lavoro, com'è davvero.

Project manager e PMO che chiudono un progetto senza lasciare code: accettazione del cliente, passaggio all'assistenza, chiusura amministrativa della commessa, lezioni apprese e archivio.

Con «Usa questo modello» nasce lo Space «Chiusura del progetto» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

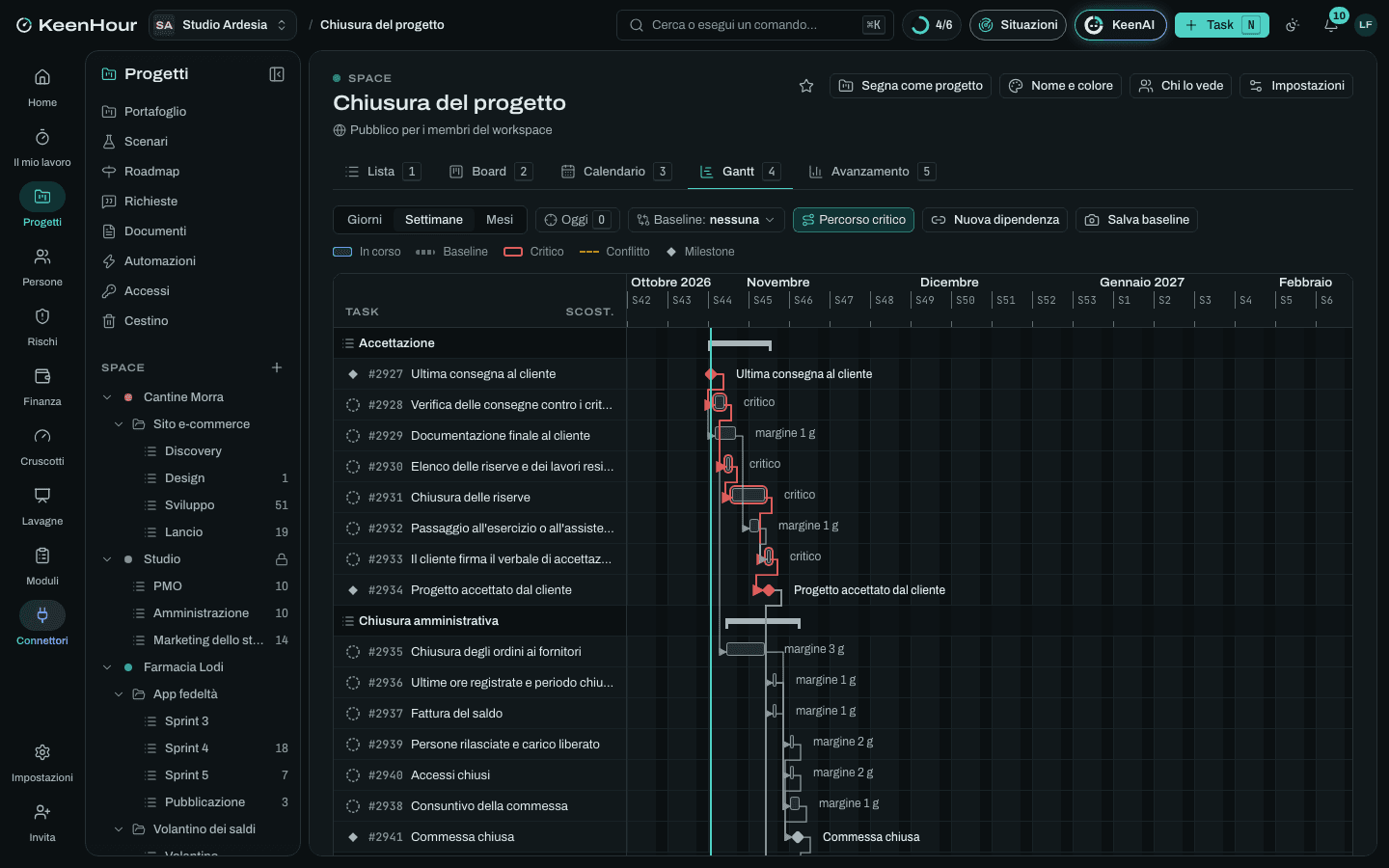

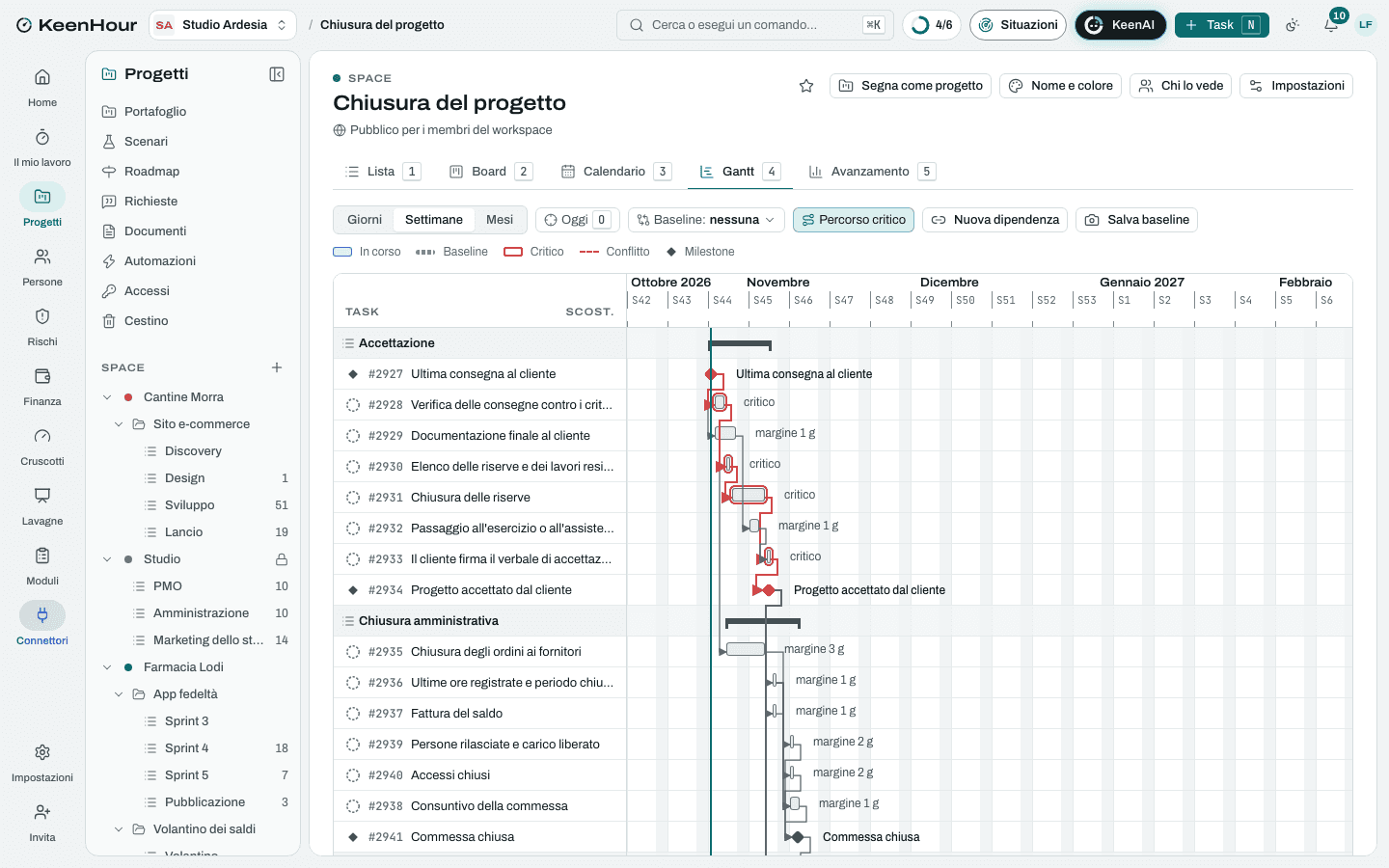

Lo Space «Chiusura del progetto» in KeenHour: il Gantt del modelloLo Space «Chiusura del progetto» in KeenHour: il Gantt del modello

Le fasi

  1. Accettazione

    settimane 1–2
    • Ultima consegna al cliente
    • Verifica delle consegne contro i criteri di accettazioneDopo «Ultima consegna al cliente».
    • Documentazione finale al clienteDopo «Ultima consegna al cliente».
    • Elenco delle riserve e dei lavori residuiDopo «Verifica delle consegne contro i criteri di accettazione».
    • Chiusura delle riserveDopo «Elenco delle riserve e dei lavori residui».
    • Passaggio all'esercizio o all'assistenzaDopo «Documentazione finale al cliente».
    • Il cliente firma il verbale di accettazioneDopo «Chiusura delle riserve», «Passaggio all'esercizio o all'assistenza».
    • Progetto accettato dal clienteDopo «Il cliente firma il verbale di accettazione».
  2. Chiusura amministrativa

    settimane 1–3
    • Chiusura degli ordini ai fornitoriDopo «Verifica delle consegne contro i criteri di accettazione».
    • Ultime ore registrate e periodo chiusoDopo «Progetto accettato dal cliente».
    • Fattura del saldoDopo «Progetto accettato dal cliente».
    • Consuntivo della commessaDopo «Ultime ore registrate e periodo chiuso», «Chiusura degli ordini ai fornitori», «Fattura del saldo».
    • Persone rilasciate e carico liberatoDopo «Ultime ore registrate e periodo chiuso».
    • Accessi chiusiDopo «Ultime ore registrate e periodo chiuso».
    • Commessa chiusaDopo «Consuntivo della commessa», «Persone rilasciate e carico liberato», «Accessi chiusi».
  3. Lezioni apprese

    settimane 2–3
    • Questionario di soddisfazione al clienteDopo «Progetto accettato dal cliente».
    • Dati del progetto: piano contro realtàDopo «Progetto accettato dal cliente».
    • Laboratorio delle lezioni apprese con il teamDopo «Dati del progetto: piano contro realtà».
    • Lezioni scritte come azioniDopo «Laboratorio delle lezioni apprese con il team».
    • Lezioni apprese pubblicateDopo «Lezioni scritte come azioni».
    • Modelli di progetto e stime di riferimento aggiornatiDopo «Lezioni apprese pubblicate».
  4. Archivio

    settimane 2–3
    • Documenti del progetto in un solo postoDopo «Progetto accettato dal cliente».
    • Dati personali che non servono piùDopo «Documenti del progetto in un solo posto».
    • Relazione di chiusura del progettoDopo «Commessa chiusa», «Lezioni apprese pubblicate».
    • Chiusura comunicata al cliente e agli stakeholderDopo «Relazione di chiusura del progetto».
    • Progetto chiusoDopo «Chiusura comunicata al cliente e agli stakeholder», «Dati personali che non servono più», «Modelli di progetto e stime di riferimento aggiornati», «Questionario di soddisfazione al cliente».

I rischi tipici

  • Il cliente non firma l'accettazione

    Alto · 12

    Riserve che non finiscono mai, richieste nuove presentate come difetti: il saldo non arriva e il team resta legato al progetto.

    Mitigare: Criteri di accettazione del contratto come unico riferimento; difetti e richieste nuove su due elenchi separati. Nei contratti d'appalto, se il committente, invitato a verificare, non lo fa senza giusti motivi o non comunica l'esito entro un breve termine, l'opera si considera accettata (art. 1665 c.c.): l'invito si fa per iscritto.

  • Il team passa ad altro prima della chiusura

    Alto · 12

    Le persone sono già su un nuovo progetto: riserve, documentazione e passaggio all'assistenza si trascinano per settimane.

    Mitigare: Ore della chiusura stimate e prenotate nel carico; rilascio delle persone solo dopo l'accettazione, deciso con i responsabili.

  • Saldo bloccato

    Alto · 12

    Una contestazione, un documento mancante o un ordine del cliente non aggiornato fermano la fattura del saldo.

    Mitigare: Verifica con l'amministrazione del cliente dei documenti che chiede per pagare, prima dell'accettazione; varianti approvate già nell'ordine.

  • Costi che arrivano dopo la chiusura

    Medio · 6

    Fatture dei fornitori in ritardo, interventi in garanzia: il margine cambia a commessa chiusa e nessuno se ne accorge.

    Mitigare: Ordini ai fornitori chiusi prima del consuntivo; una stima dei costi di garanzia nel consuntivo.

  • Lezioni apprese che nessuno rilegge

    Medio · 8

    Un documento ben scritto in una cartella: al progetto dopo si ripetono gli stessi errori.

    Mitigare: Ogni lezione diventa una modifica a un modello, a una lista di controllo o a una stima, con chi la fa e una data.

  • Il laboratorio diventa un processo alle persone

    Medio · 6

    Si cercano colpevoli invece di cause: chi ha sbagliato tace, e le lezioni vere restano fuori.

    Evitare: Regole lette all'inizio; si parte dai dati del progetto; si parla di decisioni e processi, mai di persone.

Le pagine dei documenti

  • Verbale di accettazione delle consegne
  • Lista di controllo della chiusura
  • Traccia del laboratorio delle lezioni apprese
  • Relazione di chiusura del progetto
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →

Every hour, under control.

Il prossimo lunedì, apri la settimana con il quadro completo.

Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
