Modello · PMO e prodotto

Controllo delle varianti

Una richiesta di modifica dal registro alla nuova baseline: verifica del contratto, impatto su ore, date, costi e rischi, decisione scritta.

3
settimane di piano
4
fasi: le liste dello Space
24
task con stime e dipendenze, 4 milestone

A chi serve

Il lavoro, com'è davvero.

PMO e project manager che vogliono un processo unico per le richieste di modifica del committente: registrazione, valutazione dell'impatto con il team, decisione per iscritto e aggiornamento del piano.

Con «Usa questo modello» nasce lo Space «Controllo delle varianti» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

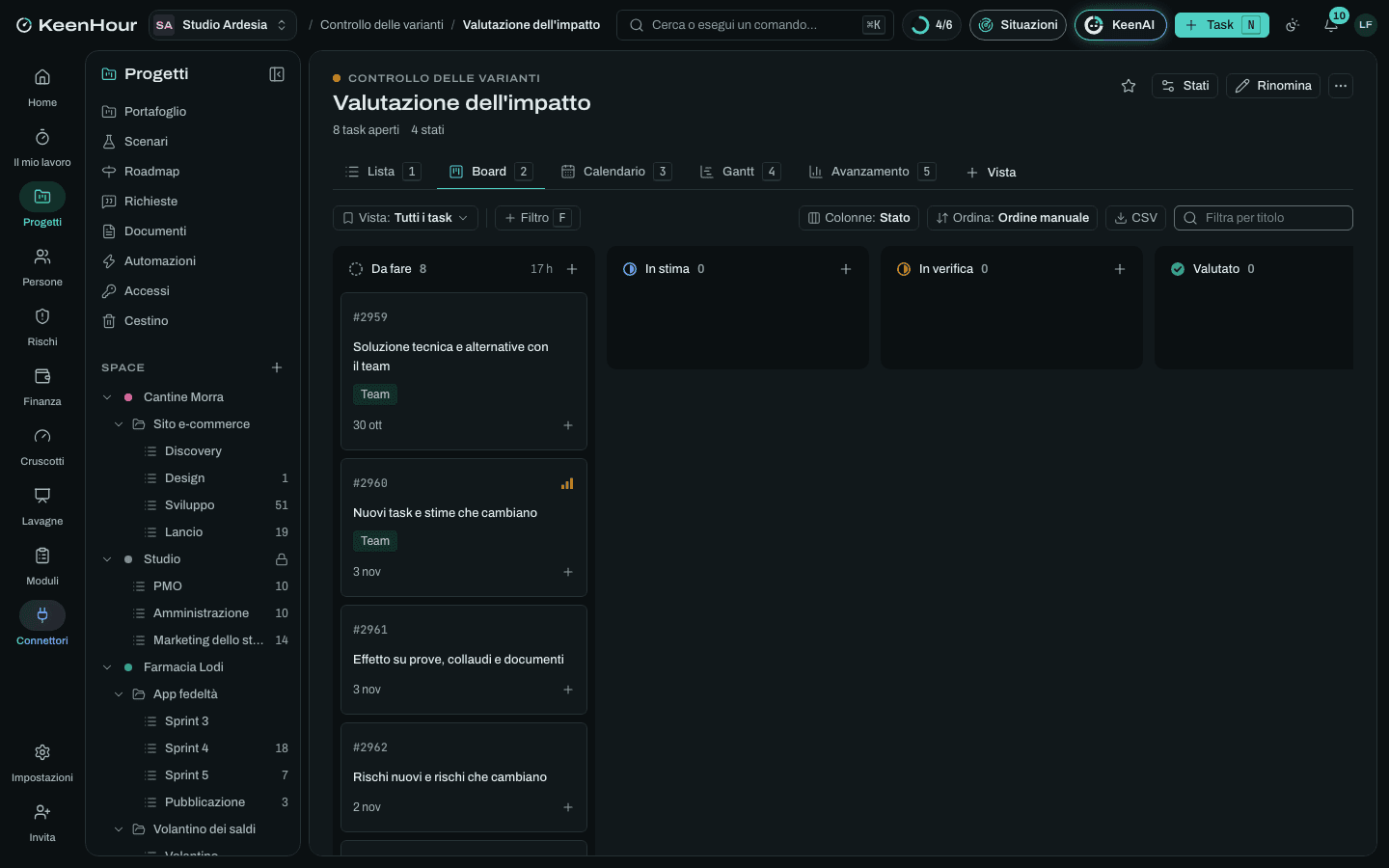

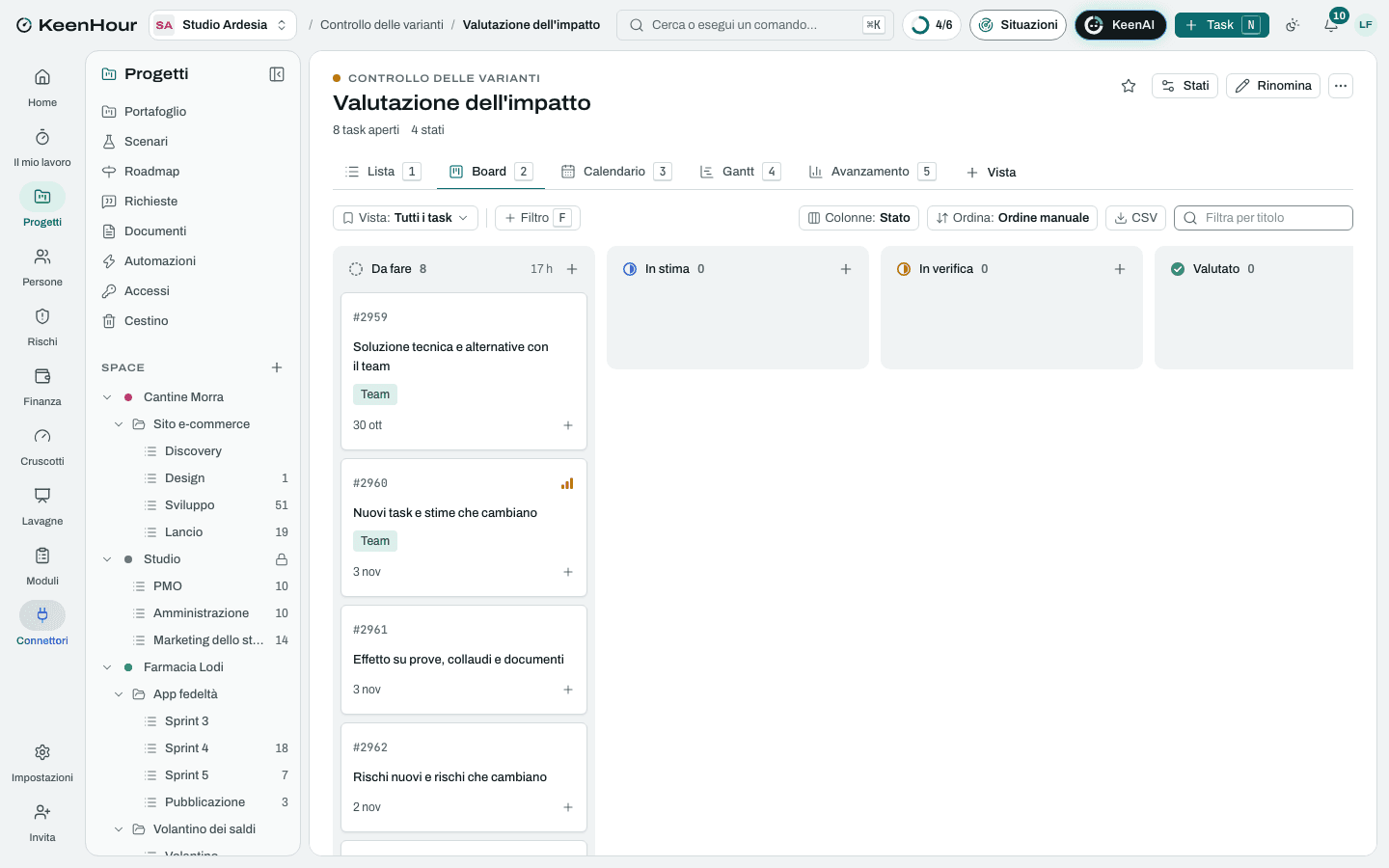

Lo Space «Controllo delle varianti» in KeenHour: la board del modelloLo Space «Controllo delle varianti» in KeenHour: la board del modello

Le fasi

  1. Richiesta

    settimana 1
    • Richiesta di variante ricevuta
    • Registrazione nel registro delle varianti
    • Chiarimento con chi la chiedeDopo «Registrazione nel registro delle varianti».
    • Verifica del contratto: variante o già compreso?Dopo «Chiarimento con chi la chiede».
    • Classificazione e urgenzaDopo «Chiarimento con chi la chiede».
    • Variante ammessa alla valutazioneDopo «Verifica del contratto: variante o già compreso?», «Classificazione e urgenza».
  2. Valutazione dell'impatto

    settimane 1–2
    • Soluzione tecnica e alternative con il teamDopo «Variante ammessa alla valutazione».
    • Nuovi task e stime che cambianoDopo «Soluzione tecnica e alternative con il team».
    • Effetto su prove, collaudi e documentiDopo «Soluzione tecnica e alternative con il team».
    • Rischi nuovi e rischi che cambianoDopo «Soluzione tecnica e alternative con il team».
    • Impatto sul programma e sulle milestoneDopo «Nuovi task e stime che cambiano».
    • Impatto su costi e prezzoDopo «Nuovi task e stime che cambiano».
    • Effetto sul carico del team e sugli altri progettiDopo «Nuovi task e stime che cambiano».
    • Scheda di valutazione della varianteDopo «Impatto sul programma e sulle milestone», «Impatto su costi e prezzo», «Effetto sul carico del team e sugli altri progetti», «Rischi nuovi e rischi che cambiano», «Effetto su prove, collaudi e documenti».
  3. Decisione

    settimane 2–3
    • Verifica interna sopra la sogliaDopo «Scheda di valutazione della variante».
    • Invio della variante al committenteDopo «Verifica interna sopra la soglia».
    • Il committente valuta e decideDopo «Invio della variante al committente».
    • Variante decisa per iscrittoDopo «Il committente valuta e decide».
  4. Aggiornamento del piano

    settimana 3
    • Nuovi task e stime nel pianoDopo «Variante decisa per iscritto».
    • Budget della commessa e preventivo integrativoDopo «Variante decisa per iscritto».
    • Requisiti, WBS e registro dei rischi aggiornatiDopo «Variante decisa per iscritto».
    • Nuova baseline dopo la varianteDopo «Nuovi task e stime nel piano».
    • Decisione comunicata al team e agli stakeholderDopo «Nuovi task e stime nel piano», «Requisiti, WBS e registro dei rischi aggiornati».
    • Piano aggiornato e variante chiusaDopo «Nuova baseline dopo la variante», «Decisione comunicata al team e agli stakeholder», «Budget della commessa e preventivo integrativo».

I rischi tipici

  • Varianti fatte prima della decisione

    Critico · 16

    Per gentilezza o sotto pressione il team comincia il lavoro prima del sì scritto: ore che nessuno pagherà e un precedente per la prossima richiesta.

    Evitare: Nessun task della variante entra nel piano prima della decisione scritta; il team sa che ogni richiesta diretta va al project manager.

  • Richieste dirette al team

    Alto · 12

    Il committente chiede «una piccola modifica» direttamente a chi lavora: nessuno la registra, e la somma delle piccole modifiche sposta la consegna.

    Mitigare: Regola detta alla riunione di avvio e ripetuta al committente; ogni richiesta, anche minima, entra nel registro.

  • Impatto sottostimato

    Medio · 9

    Si stima il lavoro principale e si dimenticano prove, documenti, regressioni e coordinamento: la variante costa il doppio del preventivo integrativo.

    Mitigare: Stime fatte da chi farà il lavoro; voce separata per prove e collaudi; scheda rivista da un secondo tecnico sopra la soglia.

  • Il committente decide tardi

    Medio · 9

    La scheda resta settimane senza risposta: il piano cambia e la valutazione non vale più, o il team aspetta senza lavoro.

    Mitigare: Data di validità della valutazione scritta nella scheda; sollecito il giorno dopo la scadenza; il team prosegue sul piano approvato.

  • Tante piccole varianti sotto soglia

    Alto · 12

    Ognuna è piccola e passa senza comitato; insieme spostano la consegna di settimane e nessuno l'ha deciso.

    Mitigare: Il registro somma le ore approvate e in attesa; oltre una soglia cumulata decide la direzione, anche se la singola variante è piccola.

  • Disaccordo: variante o già compreso nel contratto

    Alto · 12

    Il committente sostiene che la richiesta era già inclusa: la discussione blocca la valutazione e pesa sul rapporto.

    Scalare: Requisiti ed esclusioni del contratto citati nella scheda; se resta il dubbio decide la direzione con il commerciale, non il project manager da solo.

Le pagine dei documenti

  • Modulo di richiesta di variante
  • Scheda di valutazione di una variante
  • Regole del controllo delle varianti
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
