Modello · Studi tecnici e ingegneria

Impianto fotovoltaico aziendale

Un fotovoltaico sul tetto di un capannone: consumi, progetto, connessione con il distributore, verifica dei vincoli, posa, collaudo ed esercizio.

24
settimane di piano
5
fasi: le liste dello Space
40
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Studi tecnici e installatori che progettano e realizzano un impianto fotovoltaico per un'azienda, dal sopralluogo in copertura all'attivazione, con il distributore, gli enti dei vincoli e i fornitori.

Con «Usa questo modello» nasce lo Space «Fotovoltaico» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

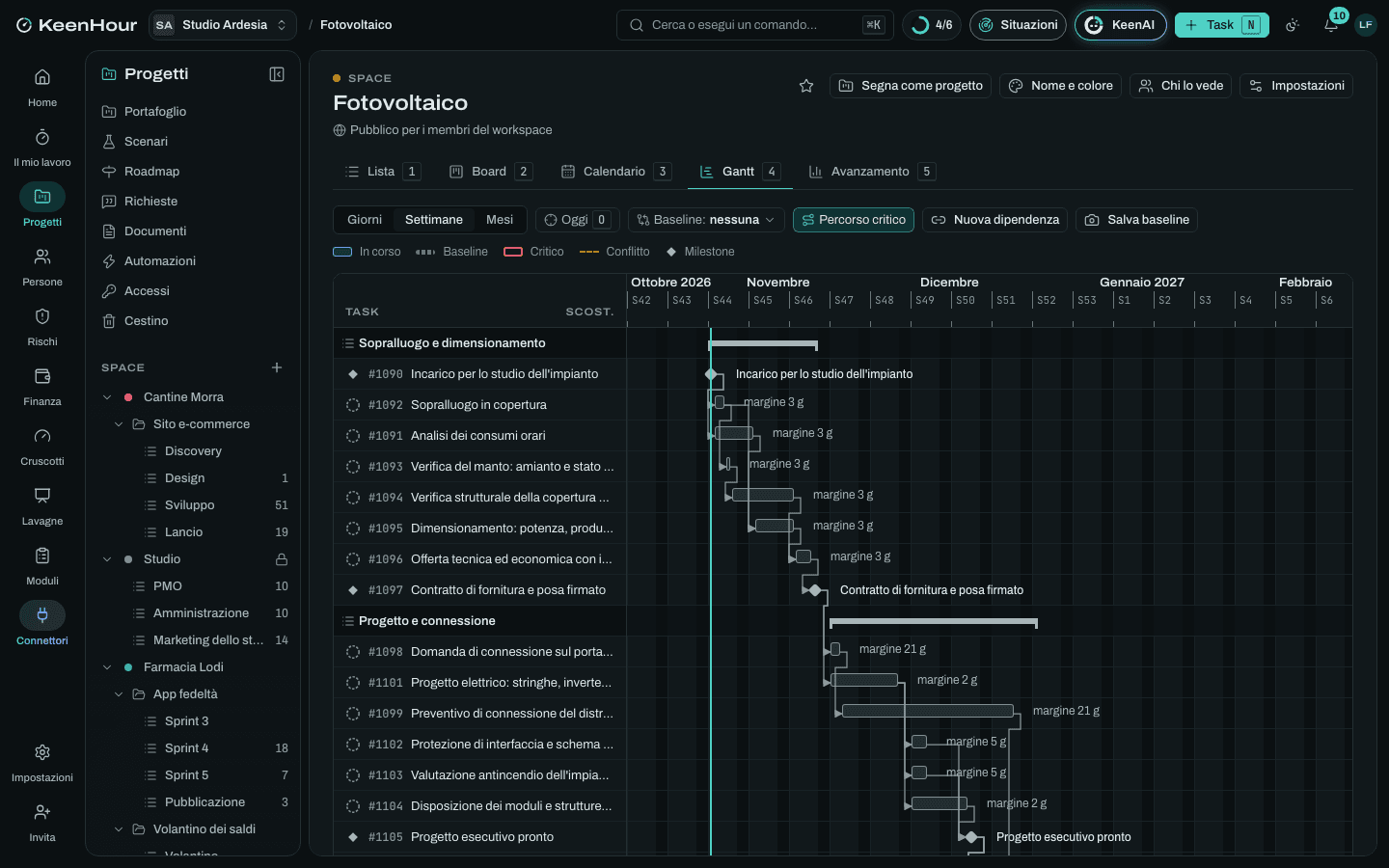

Lo Space «Fotovoltaico» in KeenHour: il Gantt del modelloLo Space «Fotovoltaico» in KeenHour: il Gantt del modello

Le fasi

  1. Sopralluogo e dimensionamento

    settimane 1–3
    • Incarico per lo studio dell'impianto
    • Analisi dei consumi orariDopo «Incarico per lo studio dell'impianto».
    • Sopralluogo in coperturaDopo «Incarico per lo studio dell'impianto».
    • Verifica del manto: amianto e stato di conservazioneDopo «Sopralluogo in copertura».
    • Verifica strutturale della copertura per i nuovi carichiDopo «Verifica del manto: amianto e stato di conservazione».
    • Dimensionamento: potenza, producibilità, autoconsumo, accumuloDopo «Analisi dei consumi orari», «Sopralluogo in copertura».
    • Offerta tecnica ed economica con il piano finanziarioDopo «Dimensionamento: potenza, producibilità, autoconsumo, accumulo», «Verifica strutturale della copertura per i nuovi carichi», «Verifica del regime: attività libera o vincoli».
    • Contratto di fornitura e posa firmatoDopo «Offerta tecnica ed economica con il piano finanziario».
  2. Progetto e connessione

    settimane 4–13
    • Domanda di connessione sul portale del distributoreDopo «Contratto di fornitura e posa firmato».
    • Preventivo di connessione del distributoreDopo «Domanda di connessione sul portale del distributore».
    • Accettazione e pagamento del preventivo di connessioneDopo «Preventivo di connessione del distributore».
    • Progetto elettrico: stringhe, inverter, quadri, protezioniDopo «Contratto di fornitura e posa firmato».
    • Protezione di interfaccia e schema di connessioneDopo «Progetto elettrico: stringhe, inverter, quadri, protezioni».
    • Valutazione antincendio dell'impianto in coperturaDopo «Progetto elettrico: stringhe, inverter, quadri, protezioni».
    • Disposizione dei moduli e strutture di sostegnoDopo «Progetto elettrico: stringhe, inverter, quadri, protezioni».
    • Progetto esecutivo prontoDopo «Protezione di interfaccia e schema di connessione», «Valutazione antincendio dell'impianto in copertura», «Disposizione dei moduli e strutture di sostegno».
  3. Autorizzazioni

    settimane 1–13
    • Verifica del regime: attività libera o vincoliDopo «Sopralluogo in copertura».
    • Comunicazione o titolo edilizio per le opere edilizie, se servonoDopo «Progetto esecutivo pronto», «Verifica del regime: attività libera o vincoli».
    • Pratica per l'immobile vincolato, solo se serveDopo «Progetto esecutivo pronto», «Verifica del regime: attività libera o vincoli».
    • Risposta dell'ente per l'immobile vincolatoDopo «Pratica per l'immobile vincolato, solo se serve».
    • Aggiornamento della pratica antincendio, se l'attività è soggettaDopo «Progetto esecutivo pronto».
    • Via libera ai lavori: regime chiarito e connessione accettataDopo «Comunicazione o titolo edilizio per le opere edilizie, se servono», «Risposta dell'ente per l'immobile vincolato», «Accettazione e pagamento del preventivo di connessione», «Aggiornamento della pratica antincendio, se l'attività è soggetta».
  4. Realizzazione

    settimane 7–18
    • Ordine di moduli, inverter e struttureDopo «Progetto esecutivo pronto».
    • Consegna dei materiali in cantiereDopo «Ordine di moduli, inverter e strutture».
    • Piano operativo di sicurezza e protezioni per i lavori in quotaDopo «Progetto esecutivo pronto».
    • Montaggio delle strutture di sostegnoDopo «Consegna dei materiali in cantiere», «Via libera ai lavori: regime chiarito e connessione accettata», «Piano operativo di sicurezza e protezioni per i lavori in quota».
    • Posa dei moduliDopo «Montaggio delle strutture di sostegno».
    • Cablaggi in corrente continua e passerelleDopo «Montaggio delle strutture di sostegno».
    • Inverter, quadri e collegamento al quadro generaleDopo «Posa dei moduli».
    • Montaggio finitoDopo «Inverter, quadri e collegamento al quadro generale», «Cablaggi in corrente continua e passerelle».
  5. Collaudo ed esercizio

    settimane 18–24
    • Verifiche iniziali dell'impiantoDopo «Montaggio finito».
    • Dichiarazione di conformità e documenti per il distributoreDopo «Verifiche iniziali dell'impianto».
    • Regolamento di esercizio e registrazione dell'impiantoDopo «Verifiche iniziali dell'impianto».
    • Lavori del distributore e allacciamentoDopo «Dichiarazione di conformità e documenti per il distributore», «Regolamento di esercizio e registrazione dell'impianto».
    • Attivazione e primo parallelo con la reteDopo «Lavori del distributore e allacciamento».
    • Dati dell'impianto sulla piattaforma SUER, subito dopo l'entrata in esercizioDopo «Attivazione e primo parallelo con la rete».
    • Convenzioni con il GSE scelte dal clienteDopo «Attivazione e primo parallelo con la rete».
    • Documenti e monitoraggio consegnati al clienteDopo «Attivazione e primo parallelo con la rete».
    • Piano di manutenzione e verifiche periodicheDopo «Documenti e monitoraggio consegnati al cliente».
    • Impianto in esercizioDopo «Convenzioni con il GSE scelte dal cliente», «Piano di manutenzione e verifiche periodiche», «Dati dell'impianto sulla piattaforma SUER, subito dopo l'entrata in esercizio».

I rischi tipici

  • Copertura con amianto o che non regge i carichi

    Critico · 15

    La bonifica o il rinforzo della copertura spostano tempi e costi prima ancora di cominciare.

    Evitare: Verifica del manto e della portata prima dell'offerta definitiva; se servono bonifica o rinforzo, fanno parte del contratto con il loro prezzo.

  • Connessione lunga o costosa

    Alto · 12

    Il distributore prevede lavori sulla rete, o una soluzione in media tensione che l'azienda non aveva messo in conto.

    Mitigare: Domanda di connessione subito dopo il contratto; potenza in immissione scelta con il cliente guardando ai costi di connessione.

  • Moduli o inverter consegnati in ritardo

    Medio · 9

    Tempi dei fornitori e disponibilità dei modelli scelti spostano il montaggio.

    Mitigare: Ordini appena il progetto è pronto; un modello alternativo già verificato nel progetto elettrico.

  • Vincoli non previsti sull'edificio

    Medio · 8

    Un vincolo sull'immobile toglie l'attività libera e richiede un'autorizzazione o una procedura con tempi propri.

    Mitigare: Verifica dei vincoli nel sopralluogo, prima dell'offerta; se ci sono, la loro pratica e i suoi tempi entrano nel contratto.

  • Infortunio nei lavori in quota

    Alto · 10

    Cadute dalla copertura o attraverso i lucernari sono il rischio più grave del cantiere.

    Mitigare: Linee vita e protezioni dei lucernari prima del montaggio; addestramento del personale; verifica giornaliera del capo squadra.

  • Produzione sotto le attese

    Medio · 6

    Ombre non viste, dati di irraggiamento ottimistici o perdite sottostimate: il ritorno promesso al cliente non arriva.

    Mitigare: Producibilità calcolata con dati storici del sito e perdite prudenti; ombre rilevate in copertura, non solo dalle immagini aeree.

La commessa

A corpo, fatturata per SAL · 5 voci. Importi e tariffe li metti tu.

  • Sopralluogo e dimensionamento
  • Progetto e connessione
  • Autorizzazioni
  • Realizzazione
  • Collaudo ed esercizio

Le pagine dei documenti

  • Scheda del sopralluogo in copertura
  • Documenti per la connessione e l'esercizio
  • Verbale delle verifiche iniziali
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
