Modello · Software e digitale

Implementazione di un ERP

Un gestionale aziendale dall'analisi all'avvio: workshop per area, fit-gap, configurazione, fattura elettronica, migrazione dei dati, formazione, presidio.

30
settimane di piano
5
fasi: le liste dello Space
55
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Partner di software gestionali e team interni che avviano un ERP in una PMI: contabilità, vendite, acquisti, magazzino e produzione, con gli utenti chiave, la migrazione di anagrafiche, partite aperte e giacenze, la formazione per ruolo e l'avvio a inizio mese.

Con «Usa questo modello» nasce lo Space «Implementazione ERP» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

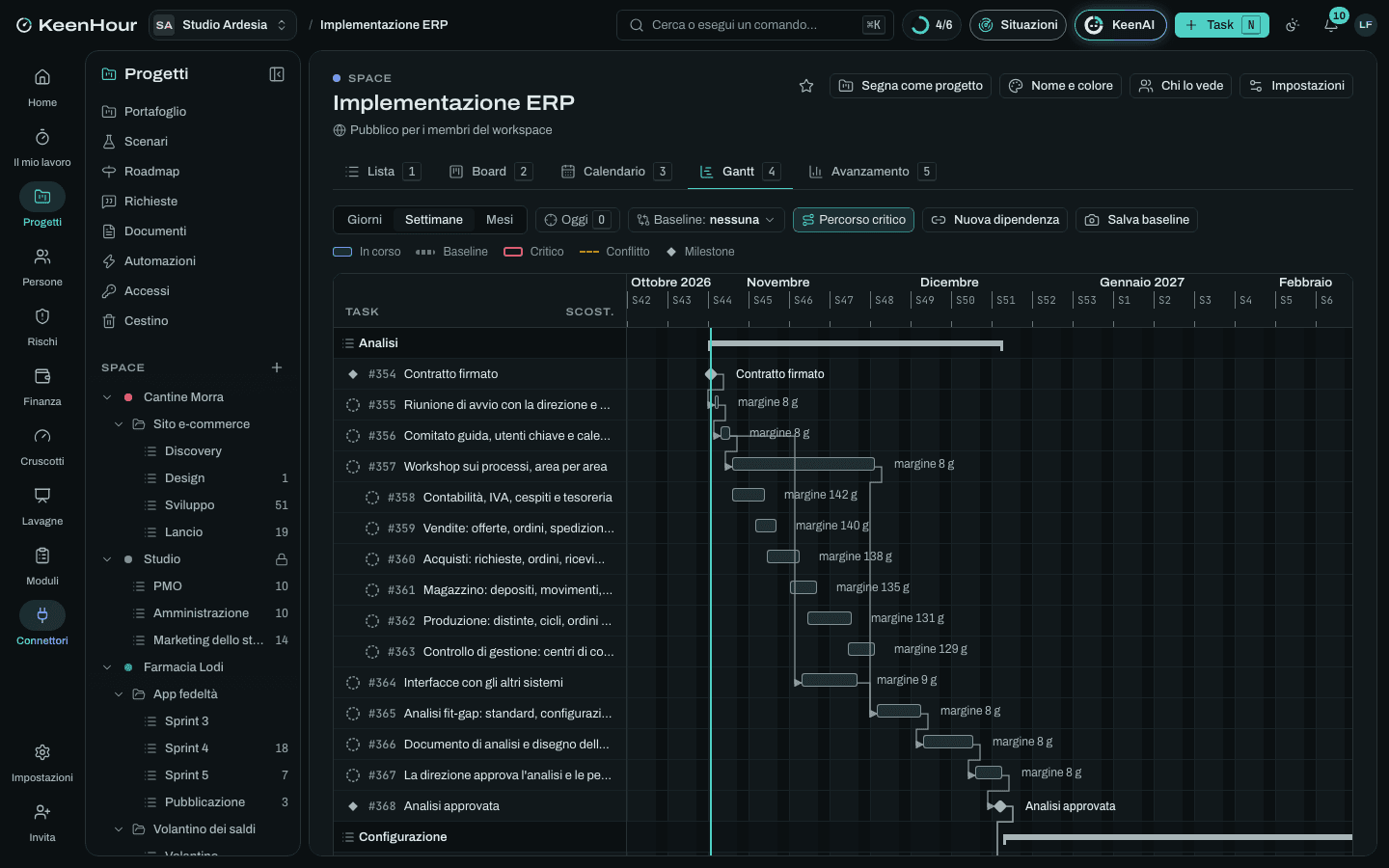

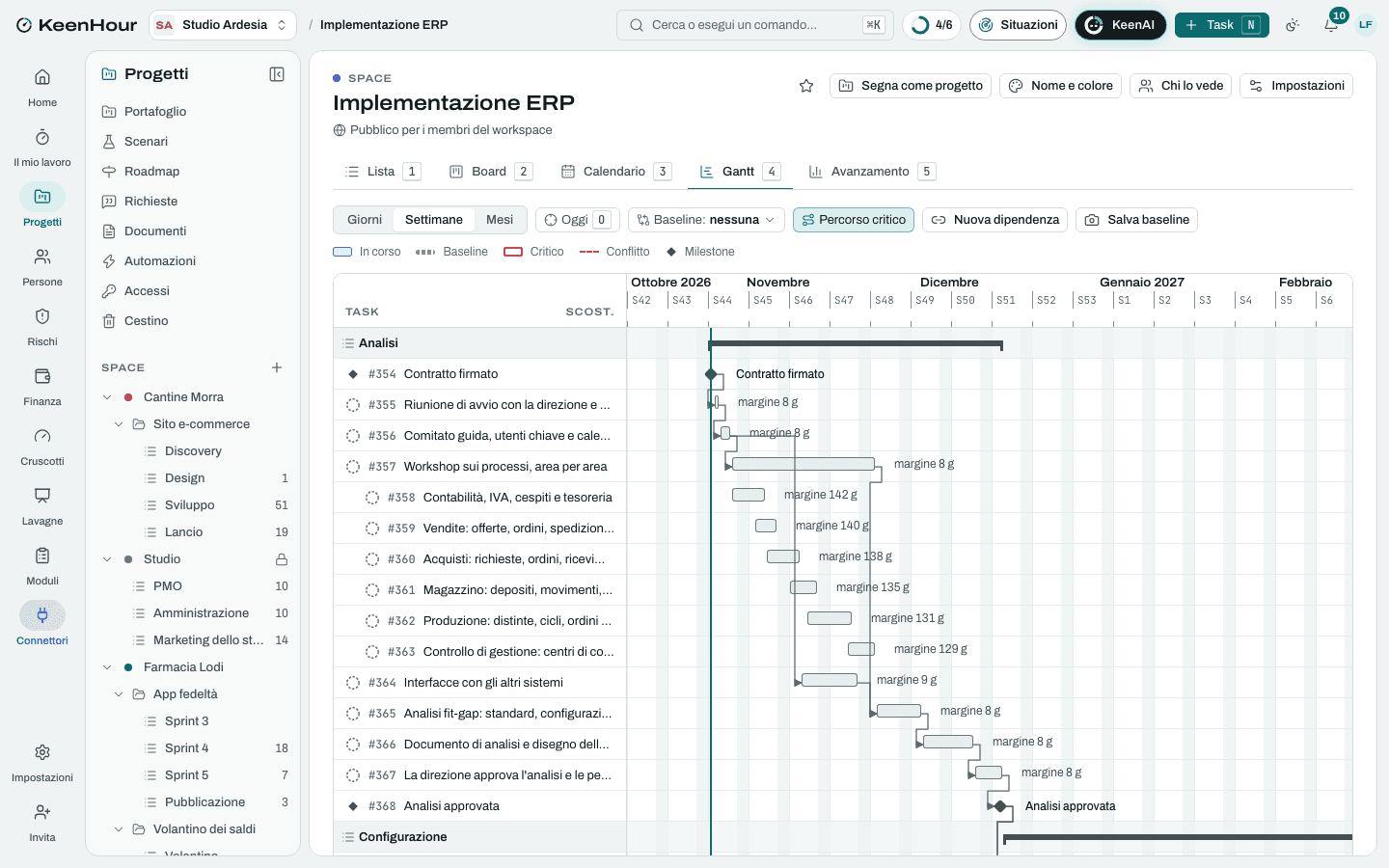

Lo Space «Implementazione ERP» in KeenHour: il Gantt del modelloLo Space «Implementazione ERP» in KeenHour: il Gantt del modello

Le fasi

  1. Analisi

    settimane 1–7
    • Contratto firmato
    • Riunione di avvio con la direzione e gli utenti chiaveDopo «Contratto firmato».
    • Comitato guida, utenti chiave e calendario dei workshopDopo «Riunione di avvio con la direzione e gli utenti chiave».
    • Workshop sui processi, area per area6 sottotaskDopo «Comitato guida, utenti chiave e calendario dei workshop».
    • Interfacce con gli altri sistemiDopo «Comitato guida, utenti chiave e calendario dei workshop».
    • Analisi fit-gap: standard, configurazione, personalizzazioneDopo «Workshop sui processi, area per area», «Interfacce con gli altri sistemi».
    • Documento di analisi e disegno della soluzioneDopo «Analisi fit-gap: standard, configurazione, personalizzazione».
    • La direzione approva l'analisi e le personalizzazioniDopo «Documento di analisi e disegno della soluzione».
    • Analisi approvataDopo «La direzione approva l'analisi e le personalizzazioni».
  2. Configurazione

    settimane 8–18
    • Ambiente di prova e ambiente di produzioneDopo «Analisi approvata».
    • Dati dell'azienda, esercizi, numerazioni e tabelle di baseDopo «Ambiente di prova e ambiente di produzione».
    • Piano dei conti, causali contabili e codici IVADopo «Ambiente di prova e ambiente di produzione».
    • Ciclo attivo: listini, offerte, ordini, DDT, fattureDopo «Piano dei conti, causali contabili e codici IVA», «Dati dell'azienda, esercizi, numerazioni e tabelle di base».
    • Magazzino: depositi, causali, lotti, criteri di valorizzazioneDopo «Dati dell'azienda, esercizi, numerazioni e tabelle di base».
    • Ciclo passivo: ordini ai fornitori, ricevimenti, registrazione delle fattureDopo «Piano dei conti, causali contabili e codici IVA».
    • Fattura elettronica attiva e passiva e conservazione digitaleDopo «Piano dei conti, causali contabili e codici IVA».
    • Produzione: distinte base, cicli, ordini di lavoroDopo «Magazzino: depositi, causali, lotti, criteri di valorizzazione».
    • Stampe dei documenti: offerta, conferma d'ordine, DDT, copia di cortesia della fatturaDopo «Ciclo attivo: listini, offerte, ordini, DDT, fatture».
    • Personalizzazioni approvate nell'analisiDopo «Ambiente di prova e ambiente di produzione».
    • Sviluppo e prova delle interfacceDopo «Ambiente di prova e ambiente di produzione».
    • Ruoli e autorizzazioni degli utentiDopo «Ciclo attivo: listini, offerte, ordini, DDT, fatture», «Ciclo passivo: ordini ai fornitori, ricevimenti, registrazione delle fatture», «Produzione: distinte base, cicli, ordini di lavoro».
    • Simulazione dei processi dall'inizio alla fine con gli utenti chiaveDopo «Fattura elettronica attiva e passiva e conservazione digitale», «Stampe dei documenti: offerta, conferma d'ordine, DDT, copia di cortesia della fattura», «Ruoli e autorizzazioni degli utenti», «Prima prova di caricamento e controllo».
    • Collaudo della configurazione con gli utenti chiaveDopo «Simulazione dei processi dall'inizio alla fine con gli utenti chiave», «Personalizzazioni approvate nell'analisi», «Sviluppo e prova delle interfacce».
    • Configurazione collaudataDopo «Collaudo della configurazione con gli utenti chiave».
  3. Migrazione dei dati

    settimane 8–29
    • Che cosa si migra e da quandoDopo «Analisi approvata».
    • Bonifica delle anagrafiche nel vecchio sistemaDopo «Che cosa si migra e da quando».
    • Estrazione e trasformazione dei datiDopo «Che cosa si migra e da quando».
    • Prima prova di caricamento e controlloDopo «Estrazione e trasformazione dei dati».
    • Seconda prova di caricamento, sui dati bonificatiDopo «Configurazione collaudata», «Bonifica delle anagrafiche nel vecchio sistema».
    • Inventario fisico di magazzinoDopo «Seconda prova di caricamento, sui dati bonificati».
    • Caricamento di anagrafiche aggiornate, partite aperte e giacenze inizialiDopo «Decisione di avvio con il comitato guida», «Inventario fisico di magazzino».
    • Quadratura con il vecchio sistemaDopo «Caricamento di anagrafiche aggiornate, partite aperte e giacenze iniziali».
    • Dati iniziali quadratiDopo «Quadratura con il vecchio sistema».
    • Saldi contabili d'apertura, dopo la chiusura del vecchio sistemaDopo «Avvio in produzione».
  4. Formazione

    settimane 18–25
    • Piano della formazione per ruoloDopo «Configurazione collaudata».
    • Manuali operativi per ruoloDopo «Piano della formazione per ruolo».
    • Formazione approfondita degli utenti chiaveDopo «Piano della formazione per ruolo».
    • Formazione degli utenti finali, reparto per repartoDopo «Manuali operativi per ruolo», «Formazione approfondita degli utenti chiave».
    • Esercitazioni degli utenti in ambiente di provaDopo «Formazione degli utenti finali, reparto per reparto».
    • Utenti formatiDopo «Esercitazioni degli utenti in ambiente di prova».
  5. Avvio e assistenza

    settimane 23–30
    • Piano di avvio e di ritorno indietroDopo «Seconda prova di caricamento, sui dati bonificati».
    • Prova generale dell'avvio con i tempi veriDopo «Piano di avvio e di ritorno indietro».
    • Decisione di avvio con il comitato guidaDopo «Prova generale dell'avvio con i tempi veri», «Utenti formati».
    • Avvio in produzioneDopo «Dati iniziali quadrati».
    • Presidio in azienda nelle prime due settimaneDopo «Avvio in produzione».
    • Assistenza alla prima liquidazione IVA e alla prima chiusura del meseDopo «Presidio in azienda nelle prime due settimane».
    • Richieste aperte dopo l'avvio: correzioni e pianoDopo «Presidio in azienda nelle prime due settimane».
    • Verifica finale con il comitato guidaDopo «Assistenza alla prima liquidazione IVA e alla prima chiusura del mese», «Richieste aperte dopo l'avvio: correzioni e piano», «Saldi contabili d'apertura, dopo la chiusura del vecchio sistema».
    • Fine del progetto e passaggio all'assistenzaDopo «Verifica finale con il comitato guida».

I rischi tipici

  • Utenti chiave senza tempo per il progetto

    Critico · 20

    Gli utenti chiave fanno anche il lavoro di sempre: workshop rimandati, prove non fatte, e all'avvio nessuno conosce il sistema.

    Mitigare: Tempo dedicato scritto nell'organizzazione del progetto e approvato dalla direzione; sostituti per il lavoro quotidiano nei mesi più pesanti; presenze ai workshop riportate al comitato guida.

  • Personalizzazioni che crescono

    Critico · 16

    Ogni reparto vuole il gestionale uguale al vecchio: le personalizzazioni si moltiplicano, costano e complicano ogni aggiornamento futuro.

    Mitigare: Prima di personalizzare si valuta di cambiare il processo; ogni personalizzazione nella matrice fit-gap con stima e approvazione; le richieste nuove passano dal comitato guida.

  • Dati di partenza sporchi

    Critico · 16

    Articoli doppi, clienti senza partita IVA, distinte non aggiornate: il nuovo sistema parte con gli errori del vecchio, o non parte.

    Mitigare: Bonifica nel vecchio sistema guidata dall'elenco delle anomalie di ogni prova; due prove di caricamento complete prima della prova generale.

  • Avvio a ridosso di scadenze fiscali o picchi di lavoro

    Alto · 12

    Un avvio a metà mese, sotto una liquidazione o nel picco stagionale lascia amministrazione e magazzino senza il tempo per imparare.

    Evitare: Avvio il primo giorno di un mese, lontano da scadenze e picchi, meglio a inizio esercizio. La data si decide alla riunione di avvio e si difende.

  • Resistenza al cambiamento

    Medio · 9

    Chi usa il vecchio sistema da anni continua con i fogli di calcolo accanto al nuovo, e i dati si sdoppiano.

    Mitigare: Gli utenti chiave formano i colleghi del reparto; esercitazioni su casi del proprio lavoro; fogli paralleli tolti dopo il primo mese, con la direzione d'accordo.

  • Interfacce con gli altri sistemi in ritardo

    Medio · 9

    Il fornitore dell'e-commerce o delle presenze non adegua la sua parte in tempo, e l'avvio aspetta un collegamento.

    Mitigare: Fornitori coinvolti dall'analisi, con le loro date nel piano; per ogni interfaccia un modo provvisorio di lavorare se non è pronta.

  • Fatture elettroniche scartate dopo l'avvio

    Alto · 12

    Codici natura, aliquote o dati del cliente sbagliati: il Sistema di Interscambio scarta le fatture dei primi giorni.

    Mitigare: Ogni tipo di documento provato prima dell'avvio; notifiche controllate ogni giorno durante il presidio; una fattura scartata si riemette entro cinque giorni, con lo stesso numero e la stessa data.

La commessa

A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.

  • Analisi e fit-gap
  • Configurazione e personalizzazioni
  • Migrazione dei dati
  • Formazione
  • Avvio e assistenza

Le rate

  • Anticipo alla firma del contratto: 20 %, alla milestone «Contratto firmato»
  • Analisi approvata: 20 %, alla milestone «Analisi approvata»
  • Configurazione collaudata: 20 %, alla milestone «Configurazione collaudata»
  • Avvio in produzione: 30 %, alla milestone «Avvio in produzione»
  • Fine del progetto: 10 %, alla milestone «Fine del progetto e passaggio all'assistenza»

Le pagine dei documenti

  • Matrice fit-gap
  • Piano di migrazione dei dati
  • Lista di controllo dell'avvio
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
