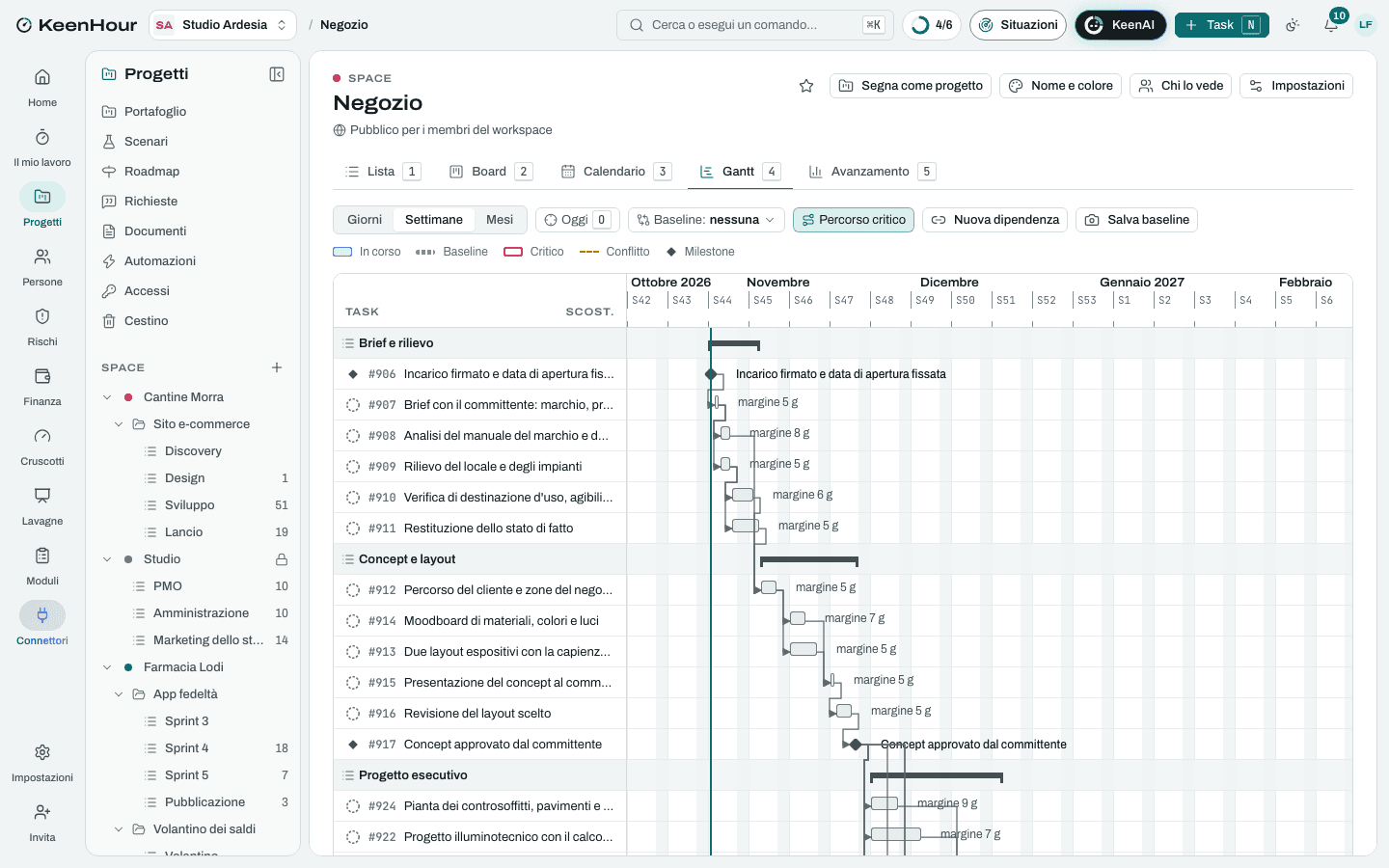

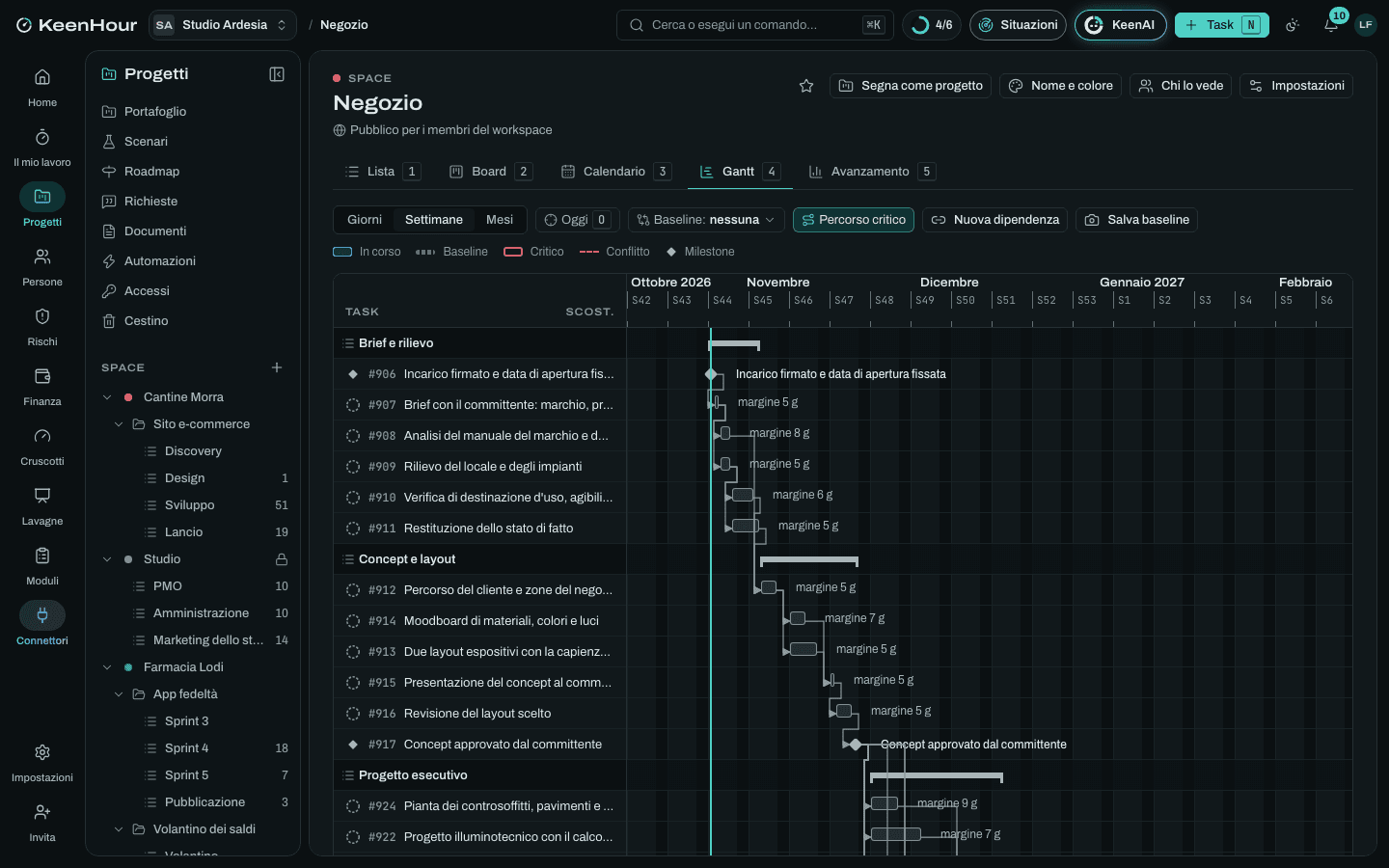

Modello · Architettura
Progetto d'interni di un negozio
Un negozio dal brief all'apertura: layout espositivo, arredi su misura, luci, CILA e insegna, fornitori, cantiere veloce, allestimento della merce.
- 19
- settimane di piano
- 6
- fasi: le liste dello Space
- 48
- task con stime e dipendenze, 8 milestone
A chi serve
Il lavoro, com'è davvero.
Studi di architettura e interior designer che progettano e seguono l'allestimento di un punto vendita, in strada o in un centro commerciale, con una data di apertura che non si sposta.
Con «Usa questo modello» nasce lo Space «Negozio» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi
Brief e rilievo
settimane 1–2- Incarico firmato e data di apertura fissata
- Brief con il committente: marchio, prodotto e clientiDopo «Incarico firmato e data di apertura fissata».
- Analisi del manuale del marchio e del regolamento del centro, se c'èDopo «Brief con il committente: marchio, prodotto e clienti».
- Rilievo del locale e degli impiantiDopo «Brief con il committente: marchio, prodotto e clienti».
- Verifica di destinazione d'uso, agibilità e categoria catastaleDopo «Rilievo del locale e degli impianti».
- Restituzione dello stato di fattoDopo «Rilievo del locale e degli impianti».
Concept e layout
settimane 2–4- Percorso del cliente e zone del negozioDopo «Restituzione dello stato di fatto», «Analisi del manuale del marchio e del regolamento del centro, se c'è», «Verifica di destinazione d'uso, agibilità e categoria catastale».
- Due layout espositivi con la capienza dei prodottiDopo «Percorso del cliente e zone del negozio».
- Moodboard di materiali, colori e luciDopo «Percorso del cliente e zone del negozio».
- Presentazione del concept al committenteDopo «Due layout espositivi con la capienza dei prodotti», «Moodboard di materiali, colori e luci».
- Revisione del layout sceltoDopo «Presentazione del concept al committente».
- Concept approvato dal committenteDopo «Revisione del layout scelto».
Progetto esecutivo
settimane 5–7- Disegni esecutivi degli arredi su misura3 sottotaskDopo «Concept approvato dal committente».
- Progetto illuminotecnico con il calcolo degli illuminamentiDopo «Concept approvato dal committente».
- Impianti elettrico, di climatizzazione e antintrusioneDopo «Concept approvato dal committente».
- Pianta dei controsoffitti, pavimenti e finitureDopo «Concept approvato dal committente».
- Progetto della vetrina e dell'insegnaDopo «Concept approvato dal committente».
- Verifica dell'esodo, dei presidi antincendio e dell'accessibilitàDopo «Concept approvato dal committente».
- Capitolato e computo delle opere edili e degli impiantiDopo «Disegni esecutivi degli arredi su misura», «Progetto illuminotecnico con il calcolo degli illuminamenti», «Impianti elettrico, di climatizzazione e antintrusione», «Pianta dei controsoffitti, pavimenti e finiture».
- Progetto esecutivo approvatoDopo «Capitolato e computo delle opere edili e degli impianti», «Progetto della vetrina e dell'insegna», «Verifica dell'esodo, dei presidi antincendio e dell'accessibilità».
Pratiche
settimane 8–12- Benestare della proprietà o del centro commercialeDopo «Progetto esecutivo approvato».
- CILA per le opere interneDopo «Progetto esecutivo approvato».
- Presentazione della CILA allo sportello unicoDopo «CILA per le opere interne».
- CILA presentata: i lavori possono cominciareDopo «Presentazione della CILA allo sportello unico».
- Domanda di autorizzazione dell'insegnaDopo «Progetto esecutivo approvato».
- Il Comune autorizza l'insegnaDopo «Domanda di autorizzazione dell'insegna».
Fornitori e cantiere
settimane 8–17- Preventivi di falegnami e allestitoriDopo «Progetto esecutivo approvato».
- Offerte delle imprese per opere edili e impiantiDopo «Progetto esecutivo approvato».
- Scelta dei fornitori con il committenteDopo «Preventivi di falegnami e allestitori», «Offerte delle imprese per opere edili e impianti».
- Ordini firmatiDopo «Scelta dei fornitori con il committente», «Benestare della proprietà o del centro commerciale».
- Verifica dei disegni costruttivi del falegnameDopo «Ordini firmati».
- Produzione degli arredi in laboratorioDopo «Ordini firmati».
- Inizio dei lavori nel localeDopo «Ordini firmati», «CILA presentata: i lavori possono cominciare».
- Direzione delle opere edili e degli impiantiDopo «Inizio dei lavori nel locale».
- Campionature di finiture e apparecchi illuminanti in cantiereDopo «Verifica dei disegni costruttivi del falegname».
- Grafica di vetrina e segnaletica internaDopo «Direzione delle opere edili e degli impianti».
- Montaggio degli arredi e puntamento delle luciDopo «Produzione degli arredi in laboratorio», «Direzione delle opere edili e degli impianti».
Allestimento e apertura
settimane 17–19- Collaudo degli impianti e dichiarazioni di conformitàDopo «Montaggio degli arredi e puntamento delle luci».
- Comunicazione di fine lavori e aggiornamento catastale, se cambia la planimetriaDopo «Collaudo degli impianti e dichiarazioni di conformità».
- SCIA per l'avvio dell'attività commerciale allo sportello unicoDopo «Collaudo degli impianti e dichiarazioni di conformità».
- Lista delle rifiniture con l'allestitoreDopo «Collaudo degli impianti e dichiarazioni di conformità».
- Allestimento della merce con il visual merchandiserDopo «Lista delle rifiniture con l'allestitore».
- Negozio consegnato al committenteDopo «Allestimento della merce con il visual merchandiser», «SCIA per l'avvio dell'attività commerciale allo sportello unico», «Comunicazione di fine lavori e aggiornamento catastale, se cambia la planimetria», «Il Comune autorizza l'insegna», «Grafica di vetrina e segnaletica interna».
- Apertura al pubblicoDopo «Negozio consegnato al committente».
- Servizio fotografico del negozio finitoDopo «Apertura al pubblico».
I rischi tipici
Arredi su misura consegnati in ritardo
Critico · 16Il laboratorio ha altre commesse o un materiale non arriva: il montaggio slitta e con lui l'apertura, già comunicata.
Mitigare: Tempi di produzione con penale nell'ordine; disegni costruttivi verificati in cinque giorni; avanzamento della produzione controllato in laboratorio a metà percorso.
Prescrizioni della proprietà o del centro commerciale
Medio · 9Il benestare arriva con richieste su insegna, impianti o orari di cantiere che cambiano progetto e cronoprogramma.
Mitigare: Manuale tecnico del centro letto nel brief; incontro con l'ufficio tecnico prima del concept; esecutivo inviato in bozza per un primo parere.
Potenza elettrica o impianti esistenti insufficienti
Medio · 9Luci, climatizzazione e attrezzature chiedono più potenza di quella del contatore: l'aumento richiede settimane al distributore.
Mitigare: Potenza disponibile verificata nel rilievo; bilancio dei carichi con il progetto degli impianti; richiesta di aumento inviata appena approvato l'esecutivo.
Modifiche al layout dopo gli ordini
Alto · 12Il committente o il marchio cambiano assortimento ed espositori a produzione avviata: costi in più e consegna a rischio.
Mitigare: Benestare del marchio su layout ed espositori prima dell'esecutivo; ogni modifica dopo gli ordini con costo e data approvati per iscritto.
Apertura senza i titoli in regola
Medio · 8Insegna non ancora autorizzata o SCIA dell'attività presentata tardi: il negozio apre e rischia sanzioni o la chiusura.
Evitare: Domanda dell'insegna subito dopo l'esecutivo; documenti per la SCIA dell'attività pronti con il collaudo; data di apertura confermata solo con i titoli efficaci.
La commessa
A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.
- Brief, rilievo e concept
- Progetto esecutivo
- Pratiche edilizie e insegna
- Fornitori e direzione del cantiere
- Allestimento e apertura
Le rate
- Anticipo alla firma dell'incarico: 30 %, alla milestone «Incarico firmato e data di apertura fissata»
- Concept approvato: 20 %, alla milestone «Concept approvato dal committente»
- Esecutivo approvato: 30 %, alla milestone «Progetto esecutivo approvato»
- Consegna del negozio: 20 %, alla milestone «Negozio consegnato al committente»
Le pagine dei documenti
- Brief del negozio
- Lista di controllo dell'apertura
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
Tutti i modelli →Every hour, under control.
Il prossimo lunedì, apri la settimana con il quadro completo.
Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
