Modello · Software e digitale
Lancio di un e-commerce
Dal negozio costruito all'apertura: prove di carico, pagamenti 3-D Secure, magazzino, misura delle conversioni, apertura riservata e trenta giorni di presidio.
- 12
- settimane di piano
- 6
- fasi: le liste dello Space
- 45
- task con stime e dipendenze, 7 milestone
A chi serve
Il lavoro, com'è davvero.
Software house e team digitali che portano online l'e-commerce di un marchio con molti ordini attesi: la prontezza tecnica, le operazioni, le campagne dell'apertura e il presidio del primo mese, con la commessa a corpo e a rate.

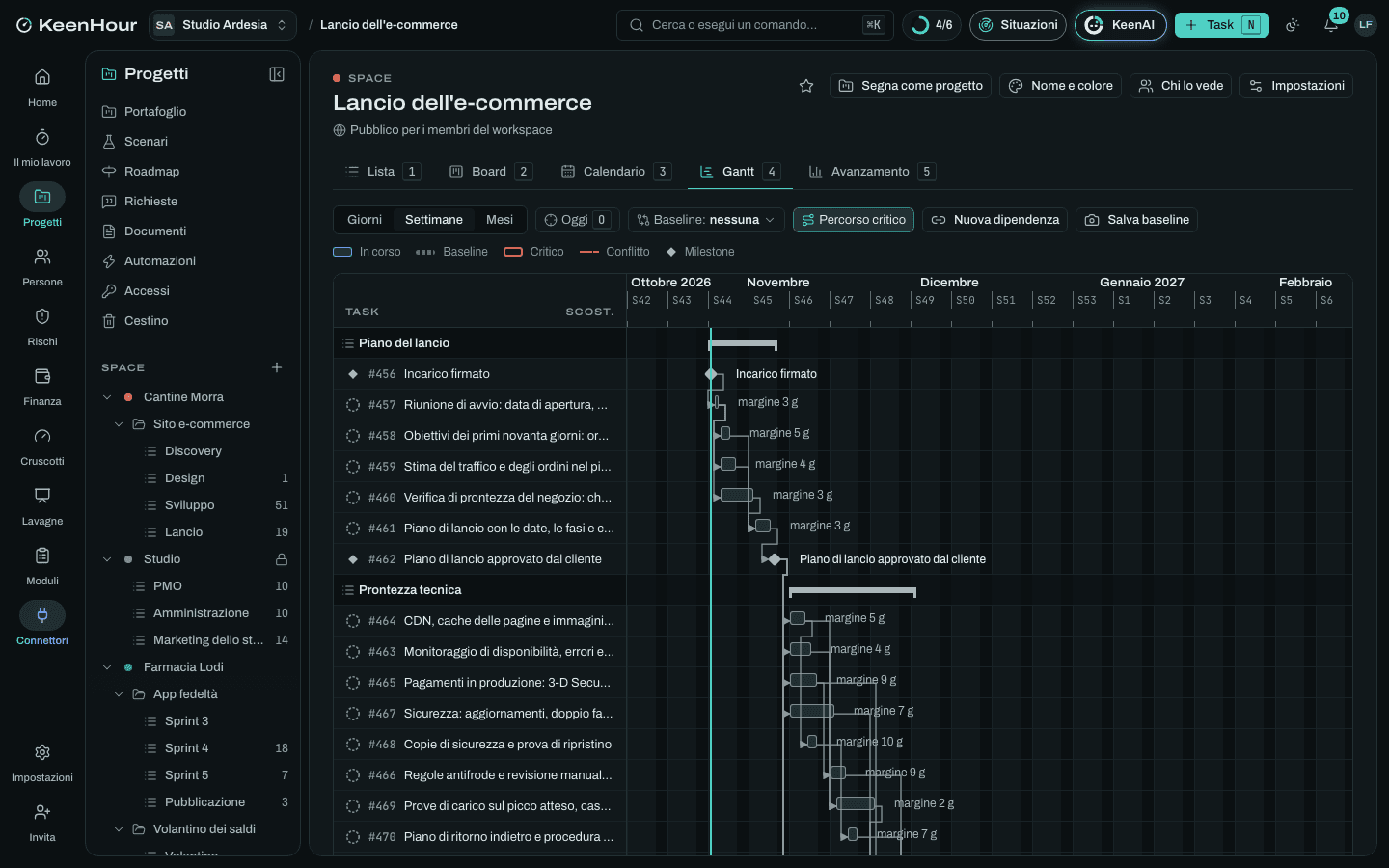

Con «Usa questo modello» nasce lo Space «Lancio dell'e-commerce» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi
Piano del lancio
settimane 1–2- Incarico firmato
- Riunione di avvio: data di apertura, obiettivi, referentiDopo «Incarico firmato».
- Obiettivi dei primi novanta giorni: ordini, conversione, scontrino medioDopo «Riunione di avvio: data di apertura, obiettivi, referenti».
- Stima del traffico e degli ordini nel picco dell'aperturaDopo «Riunione di avvio: data di apertura, obiettivi, referenti».
- Verifica di prontezza del negozio: che cosa manca all'aperturaDopo «Riunione di avvio: data di apertura, obiettivi, referenti».
- Piano di lancio con le date, le fasi e chi decideDopo «Obiettivi dei primi novanta giorni: ordini, conversione, scontrino medio», «Stima del traffico e degli ordini nel picco dell'apertura», «Verifica di prontezza del negozio: che cosa manca all'apertura».
- Piano di lancio approvato dal clienteDopo «Piano di lancio con le date, le fasi e chi decide».
Prontezza tecnica
settimane 3–6- Monitoraggio di disponibilità, errori e tempi di rispostaDopo «Piano di lancio approvato dal cliente».
- CDN, cache delle pagine e immagini ottimizzateDopo «Piano di lancio approvato dal cliente».
- Pagamenti in produzione: 3-D Secure, autorizzazioni e rimborsiDopo «Piano di lancio approvato dal cliente».
- Regole antifrode e revisione manuale degli ordini a rischioDopo «Pagamenti in produzione: 3-D Secure, autorizzazioni e rimborsi».
- Sicurezza: aggiornamenti, doppio fattore agli amministratori, questionario PCI DSSDopo «Piano di lancio approvato dal cliente».
- Copie di sicurezza e prova di ripristinoDopo «CDN, cache delle pagine e immagini ottimizzate».
- Prove di carico sul picco atteso, cassa compresaDopo «Monitoraggio di disponibilità, errori e tempi di risposta», «CDN, cache delle pagine e immagini ottimizzate».
- Piano di ritorno indietro e procedura di emergenzaDopo «Copie di sicurezza e prova di ripristino».
- Correzioni dalle prove di carico e di sicurezzaDopo «Prove di carico sul picco atteso, cassa compresa», «Sicurezza: aggiornamenti, doppio fattore agli amministratori, questionario PCI DSS».
- Prontezza tecnica verificataDopo «Correzioni dalle prove di carico e di sicurezza», «Piano di ritorno indietro e procedura di emergenza», «Regole antifrode e revisione manuale degli ordini a rischio».
Operazioni e servizio clienti
settimane 3–6- Processo dell'ordine con il magazzino: prelievo, imballo, ritiro del corriereDopo «Piano di lancio approvato dal cliente».
- Procedura dei resi e dei rimborsi, con il recesso di 14 giorniDopo «Processo dell'ordine con il magazzino: prelievo, imballo, ritiro del corriere».
- Fatture, corrispettivi e IVA delle vendite in Europa con il commercialistaDopo «Piano di lancio approvato dal cliente».
- Consegna delle email: dominio autenticato con SPF, DKIM e DMARCDopo «Fatture, corrispettivi e IVA delle vendite in Europa con il commercialista».
- Servizio clienti: canali, orari, risposte pronte alle domande frequentiDopo «Processo dell'ordine con il magazzino: prelievo, imballo, ritiro del corriere».
- Formazione del personale su ordini, resi e servizio clientiDopo «Procedura dei resi e dei rimborsi, con il recesso di 14 giorni», «Servizio clienti: canali, orari, risposte pronte alle domande frequenti».
- Prova generale: venti ordini veri dalla cassa alla consegnaDopo «Formazione del personale su ordini, resi e servizio clienti», «Consegna delle email: dominio autenticato con SPF, DKIM e DMARC», «Pagamenti in produzione: 3-D Secure, autorizzazioni e rimborsi».
- Operazioni pronte all'aperturaDopo «Prova generale: venti ordini veri dalla cassa alla consegna».
Campagne e misura
settimane 3–5- Consenso ai cookie e segnali di consenso alle piattaforme pubblicitarieDopo «Piano di lancio approvato dal cliente».
- Piano di misura: eventi dell'acquisto, conversioni, invio lato serverDopo «Consenso ai cookie e segnali di consenso alle piattaforme pubblicitarie».
- Feed dei prodotti per Merchant Center e cataloghi dei socialDopo «Piano di lancio approvato dal cliente».
- Controllo SEO prima dell'apertura: indicizzazione, sitemap, dati strutturatiDopo «Piano di lancio approvato dal cliente».
- Automazioni email: benvenuto, carrello abbandonato, dopo l'acquistoDopo «Consenso ai cookie e segnali di consenso alle piattaforme pubblicitarie».
- Campagne dell'apertura: ricerca, shopping, social, newsletterDopo «Feed dei prodotti per Merchant Center e cataloghi dei social», «Piano di misura: eventi dell'acquisto, conversioni, invio lato server».
- Cruscotto del lancio: vendite, conversione, carrelli, erroriDopo «Piano di misura: eventi dell'acquisto, conversioni, invio lato server».
- Campagne e misura approvate dal clienteDopo «Campagne dell'apertura: ricerca, shopping, social, newsletter», «Cruscotto del lancio: vendite, conversione, carrelli, errori», «Automazioni email: benvenuto, carrello abbandonato, dopo l'acquisto», «Controllo SEO prima dell'apertura: indicizzazione, sitemap, dati strutturati».
Apertura
settimane 6–8- Riunione di via libera: criteri superati o data spostataDopo «Prontezza tecnica verificata», «Operazioni pronte all'apertura», «Campagne e misura approvate dal cliente».
- Apertura riservata: clienti fedeli e iscritti alla newsletterDopo «Riunione di via libera: criteri superati o data spostata».
- Correzioni dall'apertura riservataDopo «Apertura riservata: clienti fedeli e iscritti alla newsletter».
- Negozio aperto al pubblicoDopo «Correzioni dall'apertura riservata».
- Accensione delle campagne e invio della newsletter di aperturaDopo «Correzioni dall'apertura riservata».
- Sala di controllo dei primi tre giorniDopo «Correzioni dall'apertura riservata».
Primi trenta giorni
settimane 8–12- Presidio del primo mese: errori, ordini bloccati, richieste dei clientiDopo «Sala di controllo dei primi tre giorni».
- Analisi del percorso d'acquisto: dove si perdono i clientiDopo «Sala di controllo dei primi tre giorni».
- Miglioramenti della conversione dalle analisiDopo «Analisi del percorso d'acquisto: dove si perdono i clienti».
- Relazione a trenta giorni: numeri contro obiettiviDopo «Miglioramenti della conversione dalle analisi».
- Riunione di chiusura del lancio con il clienteDopo «Relazione a trenta giorni: numeri contro obiettivi», «Presidio del primo mese: errori, ordini bloccati, richieste dei clienti».
- Fine del presidio del lancioDopo «Riunione di chiusura del lancio con il cliente».
I rischi tipici
La cassa rallenta nel picco dell'apertura
Critico · 15L'annuncio porta in pochi minuti più utenti di quelli provati: la cassa va in errore proprio quando i clienti vogliono pagare.
Mitigare: Prove di carico al doppio della stima, cassa compresa; apertura riservata prima di quella pubblica; campagne accese a scaglioni e non tutte insieme.
Pagamenti rifiutati in produzione
Alto · 12Chiavi sbagliate, conto non ancora abilitato o 3-D Secure configurato male: gli ordini si fermano alla cassa e il cliente non ci riprova.
Mitigare: Pagamenti veri con carte e portafogli diversi nella prova generale; tasso di pagamenti rifiutati nel cruscotto, con una soglia che fa scattare l'allarme.
Spedizioni in ritardo nella prima settimana
Alto · 12Il magazzino non è abituato agli ordini online: pacchi preparati tardi, tracciamenti mancanti, telefonate al servizio clienti e recensioni negative.
Mitigare: Processo dell'ordine provato con venti ordini veri; tempi di spedizione promessi prudenti per il primo mese; persona in più in magazzino nei giorni dell'apertura.
Conversioni non misurate
Alto · 12Consenso che non arriva alle piattaforme o eventi d'acquisto mancanti: le campagne ottimizzano al buio e il budget dell'apertura si spreca.
Mitigare: Ogni evento provato con un ordine di prova; confronto quotidiano fra acquisti misurati e ordini del pannello nella prima settimana.
Data di apertura annunciata prima che il negozio sia pronto
Critico · 16La data è già sui social: si apre con criteri bloccanti non superati per non perdere la faccia.
Mitigare: Criteri di via libera scritti e firmati all'avvio; data pubblica annunciata solo dopo la prontezza tecnica; apertura riservata come margine.
La commessa
A corpo, fatturata a rate alle milestone · 6 voci. Importi e tariffe li metti tu.
- Piano del lancio
- Prontezza tecnica
- Operazioni e servizio clienti
- Campagne e misura
- Apertura
- Presidio dei primi trenta giorni
Le rate
- Anticipo alla firma dell'incarico: 30 %, alla milestone «Incarico firmato»
- Prontezza tecnica verificata: 30 %, alla milestone «Prontezza tecnica verificata»
- Apertura al pubblico: 30 %, alla milestone «Negozio aperto al pubblico»
- Fine del presidio del lancio: 10 %, alla milestone «Fine del presidio del lancio»
