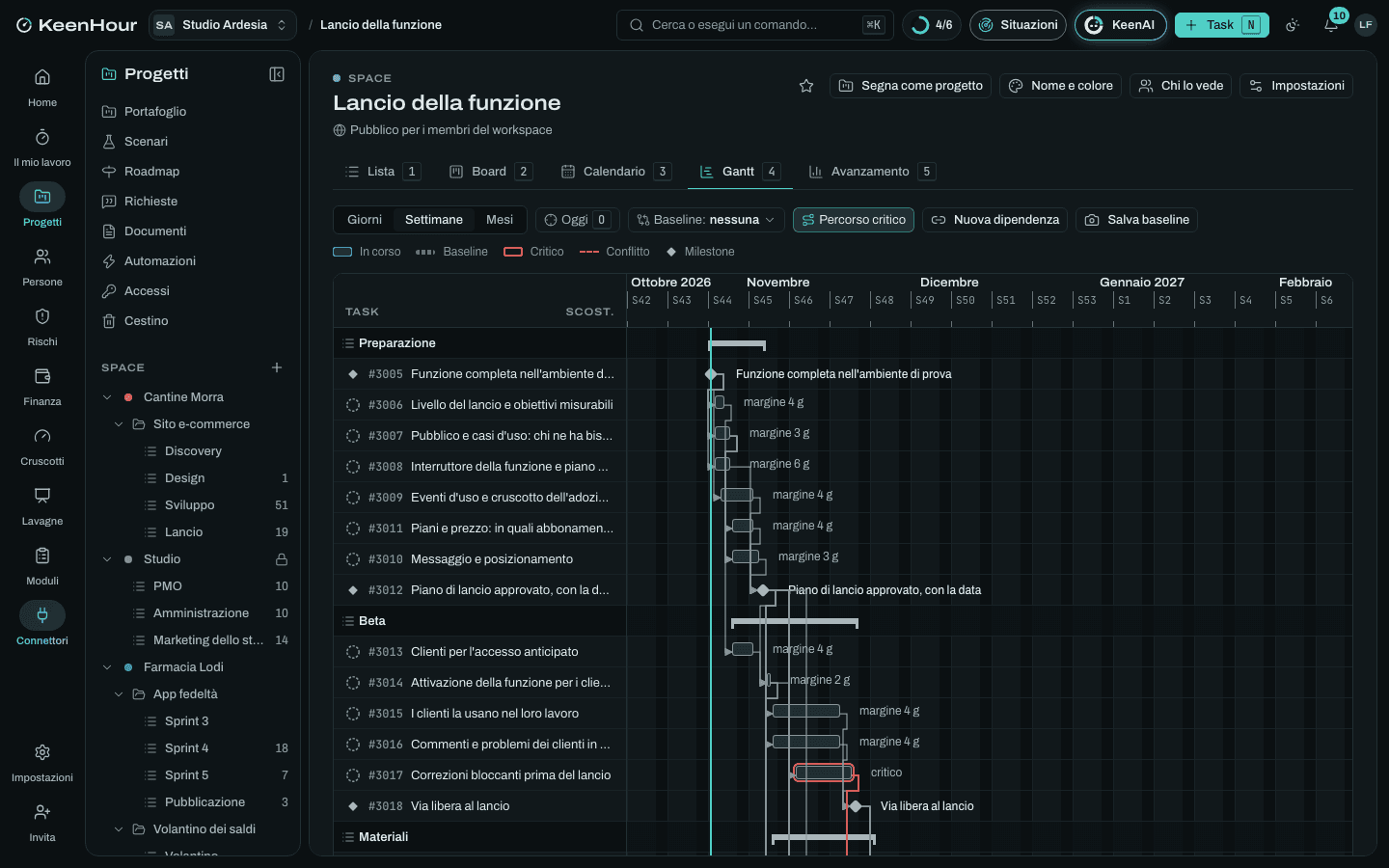

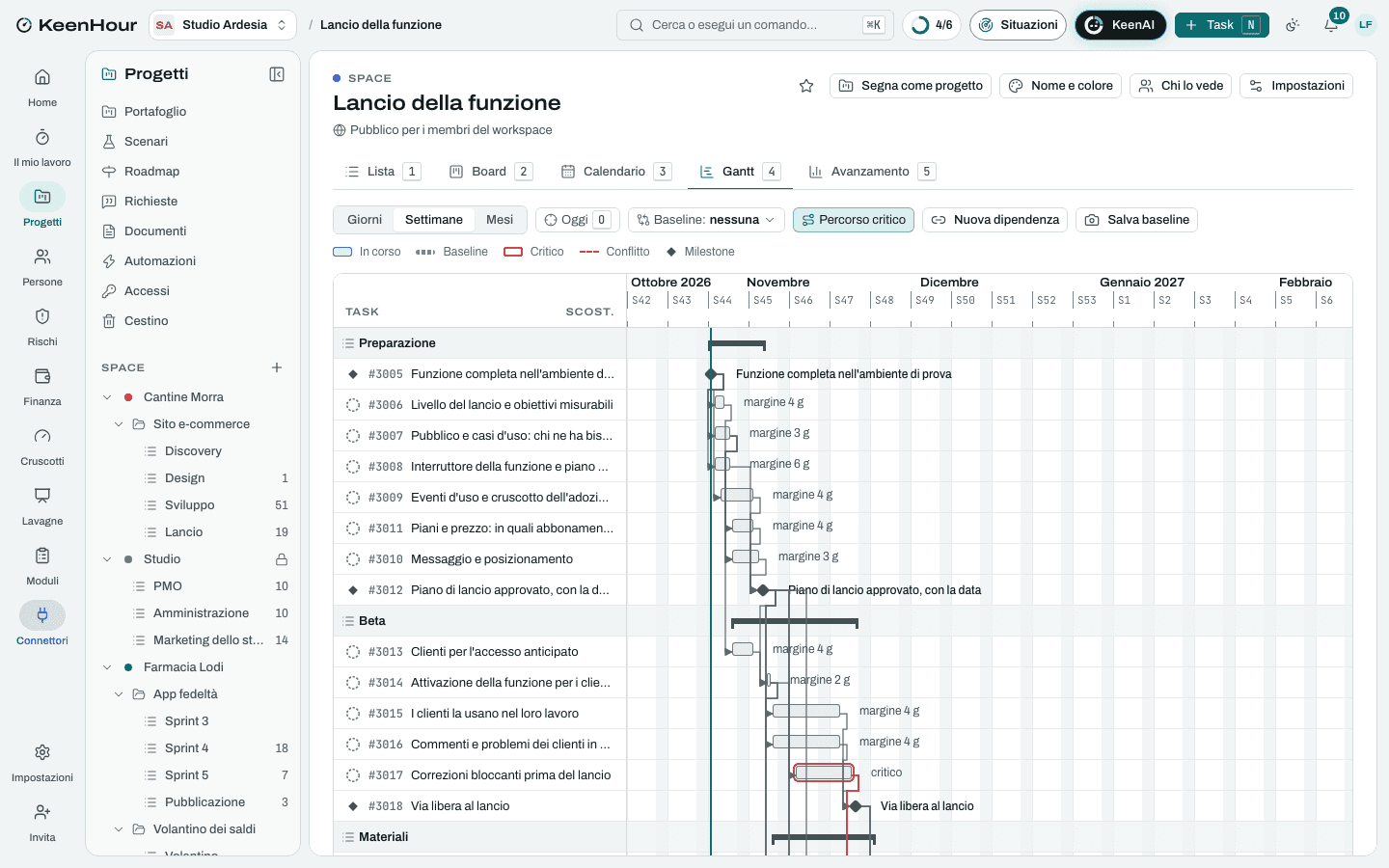

Modello · PMO e prodotto
Lancio di una nuova funzione
Una funzione dal codice pronto ai clienti che la usano: livello del lancio, accesso anticipato, guide e annunci, assistenza e vendite pronte, adozione misurata.
- 6
- settimane di piano
- 5
- fasi: le liste dello Space
- 36
- task con stime e dipendenze, 6 milestone
A chi serve
Il lavoro, com'è davvero.
Product manager e marketing di prodotto di aziende software che portano una funzione nuova ai clienti: chi decide il messaggio, chi prepara assistenza e commerciali, chi misura se la funzione viene usata davvero.
Con «Usa questo modello» nasce lo Space «Lancio della funzione» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.


Le fasi
Preparazione
settimane 1–2- Funzione completa nell'ambiente di prova
- Livello del lancio e obiettivi misurabiliDopo «Funzione completa nell'ambiente di prova».
- Pubblico e casi d'uso: chi ne ha bisogno e perchéDopo «Funzione completa nell'ambiente di prova».
- Interruttore della funzione e piano dei rilasci progressiviDopo «Funzione completa nell'ambiente di prova».
- Eventi d'uso e cruscotto dell'adozioneDopo «Funzione completa nell'ambiente di prova».
- Messaggio e posizionamentoDopo «Livello del lancio e obiettivi misurabili», «Pubblico e casi d'uso: chi ne ha bisogno e perché».
- Piani e prezzo: in quali abbonamenti entra la funzioneDopo «Pubblico e casi d'uso: chi ne ha bisogno e perché».
- Piano di lancio approvato, con la dataDopo «Messaggio e posizionamento», «Piani e prezzo: in quali abbonamenti entra la funzione», «Eventi d'uso e cruscotto dell'adozione», «Interruttore della funzione e piano dei rilasci progressivi».
Beta
settimane 1–4- Clienti per l'accesso anticipatoDopo «Pubblico e casi d'uso: chi ne ha bisogno e perché».
- Attivazione della funzione per i clienti sceltiDopo «Piano di lancio approvato, con la data», «Clienti per l'accesso anticipato».
- I clienti la usano nel loro lavoroDopo «Attivazione della funzione per i clienti scelti».
- Commenti e problemi dei clienti in accesso anticipatoDopo «Attivazione della funzione per i clienti scelti».
- Correzioni bloccanti prima del lancioDopo «Attivazione della funzione per i clienti scelti».
- Via libera al lancioDopo «Correzioni bloccanti prima del lancio», «Commenti e problemi dei clienti in accesso anticipato», «I clienti la usano nel loro lavoro».
Materiali
settimane 2–5- Guida nel centro assistenza, con le schermateDopo «Piano di lancio approvato, con la data».
- Scheda per i commerciali: a chi proporla, obiezioni e risposteDopo «Piano di lancio approvato, con la data».
- Video dimostrativo di due minutiDopo «Piano di lancio approvato, con la data».
- Email di annuncio ai clientiDopo «Piano di lancio approvato, con la data».
- Messaggio nel prodotto e giro guidatoDopo «Piano di lancio approvato, con la data».
- Articolo sul blog e post per i socialDopo «Piano di lancio approvato, con la data».
- Note di rilascioDopo «Piano di lancio approvato, con la data».
- Formazione di assistenza e commercialiDopo «Guida nel centro assistenza, con le schermate», «Scheda per i commerciali: a chi proporla, obiezioni e risposte», «Note di rilascio».
- Materiali allineati alla funzione finaleDopo «Correzioni bloccanti prima del lancio», «Email di annuncio ai clienti», «Messaggio nel prodotto e giro guidato», «Articolo sul blog e post per i social», «Video dimostrativo di due minuti», «Note di rilascio».
- Materiali prontiDopo «Materiali allineati alla funzione finale», «Formazione di assistenza e commerciali».
Lancio
settimane 5–6- Attivazione per tutti i clienti, a scaglioniDopo «Via libera al lancio», «Materiali pronti».
- Annuncio a tutta l'aziendaDopo «Via libera al lancio», «Materiali pronti».
- Email, note di rilascio, blog e messaggio nel prodotto pubblicatiDopo «Attivazione per tutti i clienti, a scaglioni».
- Funzione lanciataDopo «Email, note di rilascio, blog e messaggio nel prodotto pubblicati».
- Presidio dei primi giorni: errori, ticket, commentiDopo «Via libera al lancio», «Materiali pronti».
- Webinar di presentazione, per un lancio di primo livelloDopo «Funzione lanciata».
Misura
settimane 5–6- Ticket e commenti dei clienti, per temaDopo «Funzione lanciata».
- Telefonate a chi la usa e a chi non l'ha provataDopo «Funzione lanciata».
- Adozione della prima settimanaDopo «Funzione lanciata».
- Secondo messaggio a chi non l'ha ancora provataDopo «Adozione della prima settimana».
- Relazione sul lancioDopo «Ticket e commenti dei clienti, per tema», «Telefonate a chi la usa e a chi non l'ha provata», «Adozione della prima settimana».
- Riesame del lancio con i repartiDopo «Relazione sul lancio».
I rischi tipici
La data arriva prima della funzione
Alto · 12La data è stata detta ai clienti o ai commerciali, ma l'accesso anticipato trova problemi seri: si lancia una funzione fragile o si sposta un annuncio già fatto.
Mitigare: La data esce dall'azienda solo dopo il via libera; il via libera ha criteri scritti (pagina «Criteri per il via libera»); l'interruttore permette di lanciare a scaglioni.
Materiali con schermate superate
Medio · 8Le correzioni cambiano interfaccia e passaggi dopo che guida e video sono pronti: i clienti seguono istruzioni che non tornano.
Mitigare: Schermate fatte per ultime; un passaggio di allineamento dopo le correzioni bloccanti, prima dei materiali pronti.
Assistenza travolta nei giorni del lancio
Medio · 9Le stesse domande arrivano a decine, e l'assistenza non ha ancora le risposte: tempi di risposta lunghi su tutto, non solo sulla funzione.
Mitigare: Formazione prima del lancio; risposte pronte per le cinque domande più probabili; qualcuno del prodotto nel canale del presidio.
Il messaggio parla della funzione, non del problema
Medio · 9Annunci pieni di caratteristiche tecniche: i clienti non capiscono perché dovrebbero provarla.
Mitigare: Il messaggio si prova con i clienti dell'accesso anticipato; si usano le loro parole.
Adozione che si spegne dopo il primo giorno
Alto · 12Molti la aprono per curiosità, pochi la riusano: la funzione resta nascosta nel prodotto.
Mitigare: Giro guidato nel punto in cui serve; secondo messaggio a chi non l'ha provata; telefonate a chi l'ha abbandonata, per capire che cosa l'ha fermato.
Eventi d'uso mancanti al momento di misurare
Medio · 9Il tracciamento è rimandato a dopo il lancio: la prima settimana, la più istruttiva, non si vede.
Evitare: Eventi e cruscotto sono condizione del piano approvato; si provano con i clienti dell'accesso anticipato.
Le pagine dei documenti
- Piano di lancio in una pagina
- Criteri per il via libera
- Note di rilascio: come si scrivono
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
