Modello · Edilizia e cantieri

Manutenzione programmata di un patrimonio immobiliare

Un anno di contratto di manutenzione: presa in consegna, piano annuale, impianti, coperture, verifiche di legge, pronto intervento e rapporti trimestrali.

51
settimane di piano
6
fasi: le liste dello Space
45
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Imprese edili e di servizi che hanno in carico la manutenzione di più immobili per un ente, una società o un gestore: canone per la programmata, interventi a misura su chiamata, scadenze di legge da non mancare.

Con «Usa questo modello» nasce lo Space «Manutenzione del patrimonio» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

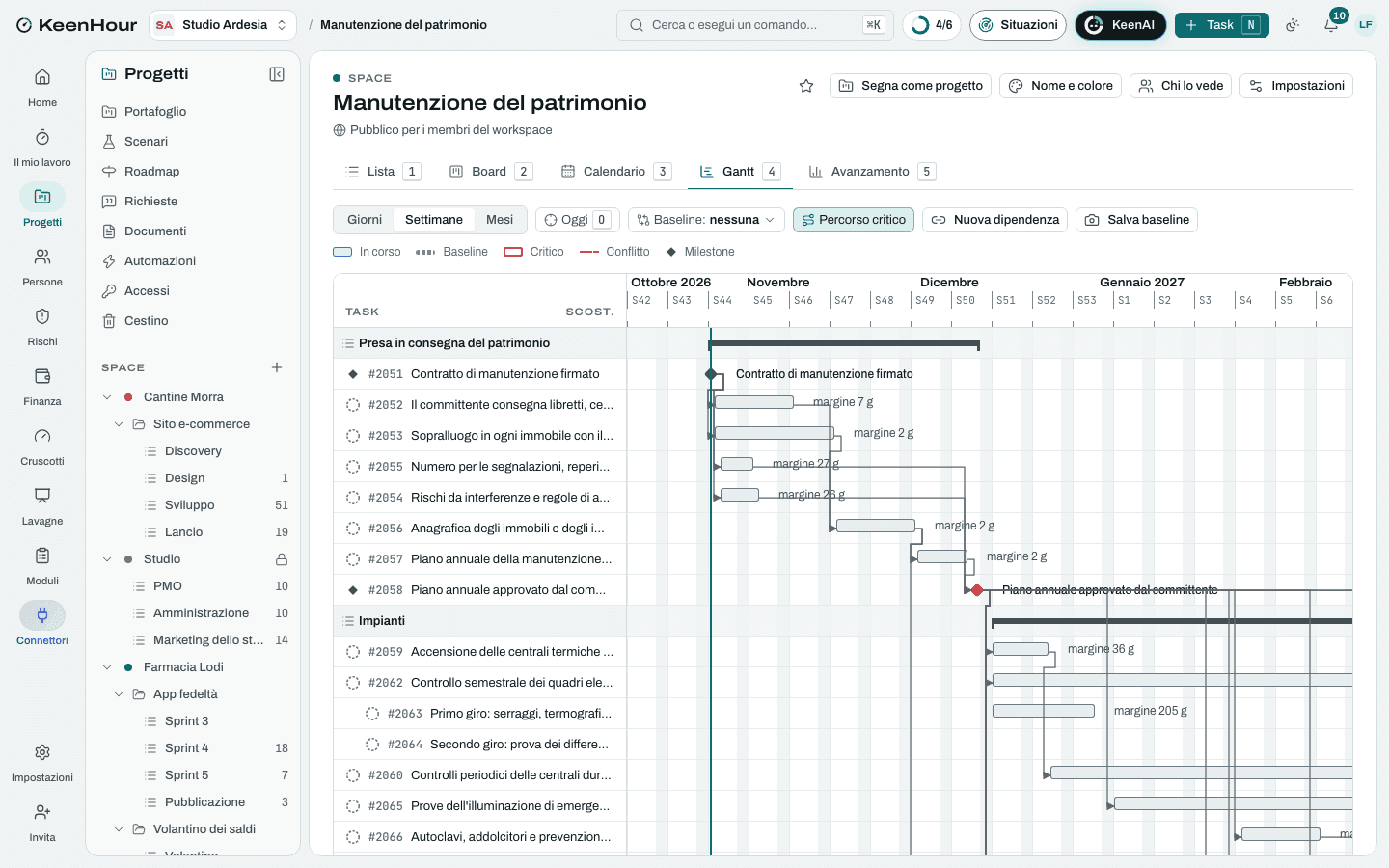

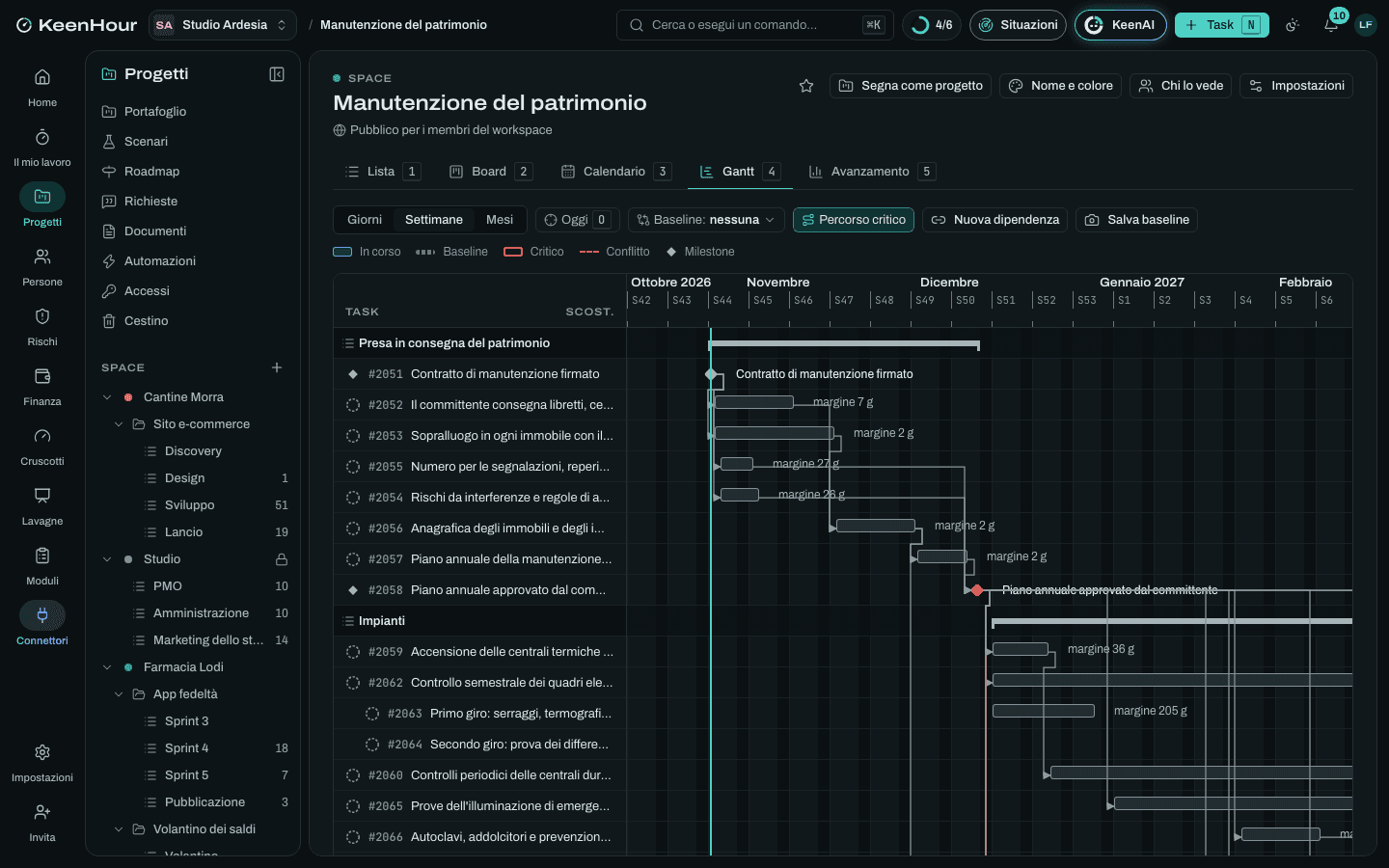

Lo Space «Manutenzione del patrimonio» in KeenHour: il Gantt del modelloLo Space «Manutenzione del patrimonio» in KeenHour: il Gantt del modello

Le fasi

  1. Presa in consegna del patrimonio

    settimane 1–7
    • Contratto di manutenzione firmato
    • Il committente consegna libretti, certificati e registriDopo «Contratto di manutenzione firmato».
    • Sopralluogo in ogni immobile con il referente del committenteDopo «Contratto di manutenzione firmato».
    • Rischi da interferenze e regole di accesso agli immobiliDopo «Contratto di manutenzione firmato».
    • Numero per le segnalazioni, reperibilità e tempi di interventoDopo «Contratto di manutenzione firmato».
    • Anagrafica degli immobili e degli impiantiDopo «Sopralluogo in ogni immobile con il referente del committente», «Il committente consegna libretti, certificati e registri».
    • Piano annuale della manutenzione programmataDopo «Anagrafica degli immobili e degli impianti».
    • Piano annuale approvato dal committenteDopo «Piano annuale della manutenzione programmata», «Rischi da interferenze e regole di accesso agli immobili», «Numero per le segnalazioni, reperibilità e tempi di intervento».
  2. Impianti

    settimane 7–41
    • Accensione delle centrali termiche e prova di combustioneDopo «Piano annuale approvato dal committente».
    • Controlli periodici delle centrali durante la stagioneDopo «Accensione delle centrali termiche e prova di combustione».
    • Spegnimento delle centrali e manutenzione di fine stagioneDopo «Controlli periodici delle centrali durante la stagione».
    • Controllo semestrale dei quadri elettrici2 sottotaskDopo «Piano annuale approvato dal committente».
    • Prove dell'illuminazione di emergenza con il registroDopo «Piano annuale approvato dal committente».
    • Autoclavi, addolcitori e prevenzione della legionellaDopo «Piano annuale approvato dal committente».
    • Pulizia e sanificazione degli impianti di condizionamentoDopo «Spegnimento delle centrali e manutenzione di fine stagione».
  3. Opere edili e coperture

    settimane 7–49
    • Pulizia autunnale di grondaie, pluviali e pozzettiDopo «Piano annuale approvato dal committente».
    • Ispezione delle coperture e delle linee vitaDopo «Pulizia autunnale di grondaie, pluviali e pozzetti».
    • Ispezione di facciate, balconi e parapettiDopo «Piano annuale approvato dal committente».
    • Regolazione di serramenti e infissi delle parti comuniDopo «Piano annuale approvato dal committente».
    • Pulizia primaverile di grondaie, pluviali e pozzettiDopo «Pulizia autunnale di grondaie, pluviali e pozzetti».
    • Tinteggiature e piccole opere programmateDopo «Ispezione di facciate, balconi e parapetti».
    • Manutenzione delle aree esterne e del verdeDopo «Piano annuale approvato dal committente».
  4. Verifiche periodiche di legge

    settimane 6–49
    • Scadenzario degli adempimenti di legge per ogni immobileDopo «Anagrafica degli immobili e degli impianti».
    • Controllo semestrale dei presidi antincendio2 sottotaskDopo «Piano annuale approvato dal committente».
    • Registro dei controlli antincendio aggiornatoDopo «Piano annuale approvato dal committente».
    • Verifica degli impianti di messa a terra con l'organismo abilitatoDopo «Scadenzario degli adempimenti di legge per ogni immobile», «Piano annuale approvato dal committente».
    • Verifiche periodiche degli ascensori con il manutentoreDopo «Scadenzario degli adempimenti di legge per ogni immobile», «Piano annuale approvato dal committente».
    • Rinnovo periodico della conformità antincendio dove scade nell'annoDopo «Scadenzario degli adempimenti di legge per ogni immobile».
  5. Interventi su chiamata

    settimane 7–51
    • Pronto intervento sulle segnalazioniDopo «Piano annuale approvato dal committente».
    • Preventivi degli interventi straordinariDopo «Piano annuale approvato dal committente».
    • Consuntivo mensile degli interventi a misuraDopo «Piano annuale approvato dal committente».
  6. Rendicontazione e rinnovo

    settimane 12–51
    • Rapporto del primo trimestre: attività, chiamate e scadenzeDopo «Piano annuale approvato dal committente».
    • Primo trimestre rendicontatoDopo «Rapporto del primo trimestre: attività, chiamate e scadenze».
    • Rapporto del secondo trimestreDopo «Primo trimestre rendicontato».
    • Secondo trimestre rendicontatoDopo «Rapporto del secondo trimestre».
    • Rapporto del terzo trimestreDopo «Secondo trimestre rendicontato».
    • Terzo trimestre rendicontatoDopo «Rapporto del terzo trimestre».
    • Relazione annuale sullo stato del patrimonioDopo «Terzo trimestre rendicontato», «Pulizia e sanificazione degli impianti di condizionamento», «Tinteggiature e piccole opere programmate», «Controllo semestrale dei presidi antincendio», «Verifica degli impianti di messa a terra con l'organismo abilitato», «Verifiche periodiche degli ascensori con il manutentore», «Rinnovo periodico della conformità antincendio dove scade nell'anno», «Pulizia primaverile di grondaie, pluviali e pozzetti», «Regolazione di serramenti e infissi delle parti comuni», «Ispezione delle coperture e delle linee vita», «Autoclavi, addolcitori e prevenzione della legionella», «Controllo semestrale dei quadri elettrici», «Prove dell'illuminazione di emergenza con il registro».
    • Riunione di riesame con il committenteDopo «Relazione annuale sullo stato del patrimonio».
    • Proposta di rinnovo e piano dell'anno successivoDopo «Relazione annuale sullo stato del patrimonio».
    • Anno di contratto chiusoDopo «Riunione di riesame con il committente», «Proposta di rinnovo e piano dell'anno successivo».

I rischi tipici

  • Le chiamate superano le ore previste dal canone

    Alto · 12

    Immobili vecchi o occupanti esigenti generano più chiamate del previsto: le squadre lavorano oltre il canone e il margine sparisce.

    Mitigare: Confine fra canone e misura scritto nel contratto; consuntivo mensile delle chiamate per immobile; oltre la soglia concordata gli interventi si fatturano a misura.

  • Una scadenza di legge mancata

    Alto · 10

    Una verifica della messa a terra, degli ascensori o dei presidi antincendio salta: sanzioni per il committente e responsabilità per l'impresa.

    Evitare: Scadenzario per immobile costruito nel primo mese; promemoria un mese prima di ogni scadenza; scadenze del trimestre in ogni rapporto al committente.

  • Guasto di una centrale termica in pieno inverno

    Alto · 12

    Un generatore si ferma con le temperature più basse: disagi per gli occupanti, penali sui tempi di intervento e pezzi di ricambio da attendere.

    Mitigare: Controlli completi all'accensione; ricambi critici a magazzino per i generatori più vecchi; reperibilità con un tecnico termico sempre disponibile.

  • Immobili non accessibili nei giorni programmati

    Medio · 6

    Chiavi non disponibili, locali occupati o referenti assenti: le attività saltano e il piano si accumula.

    Mitigare: Regole di accesso e chiavi concordate alla presa in consegna; appuntamenti confermati il giorno prima; accessi mancati segnalati nel rapporto trimestrale.

  • Degrado nascosto scoperto durante le ispezioni

    Alto · 12

    Infiltrazioni, distacchi di facciata o strutture ammalorate richiedono lavori che il canone non copre e che il committente non ha a bilancio.

    Scalare: Messa in sicurezza immediata e segnalazione scritta al committente lo stesso giorno, con un preventivo e le priorità; i casi gravi nella relazione annuale.

La commessa

A corpo, fatturata a rate alle milestone · 6 voci. Importi e tariffe li metti tu.

  • Presa in consegna e piano annuale
  • Manutenzione degli impianti
  • Opere edili e coperture
  • Verifiche periodiche di legge
  • Pronto intervento e interventi su chiamata
  • Rendicontazione al committente

Le rate

  • Canone del primo trimestre: 25 %, alla milestone «Primo trimestre rendicontato»
  • Canone del secondo trimestre: 25 %, alla milestone «Secondo trimestre rendicontato»
  • Canone del terzo trimestre: 25 %, alla milestone «Terzo trimestre rendicontato»
  • Canone del quarto trimestre: 25 %, alla milestone «Anno di contratto chiuso»

Le pagine dei documenti

  • Piano annuale di manutenzione
  • Rapporto di intervento
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
