Modello · Software e digitale
Migrazione di un e-commerce su una nuova piattaforma
Cambio di piattaforma senza perdere ordini né posizioni: inventario, mappa dei dati e dei 301, due migrazioni di prova, passaggio, Search Console.
- 16
- settimane di piano
- 6

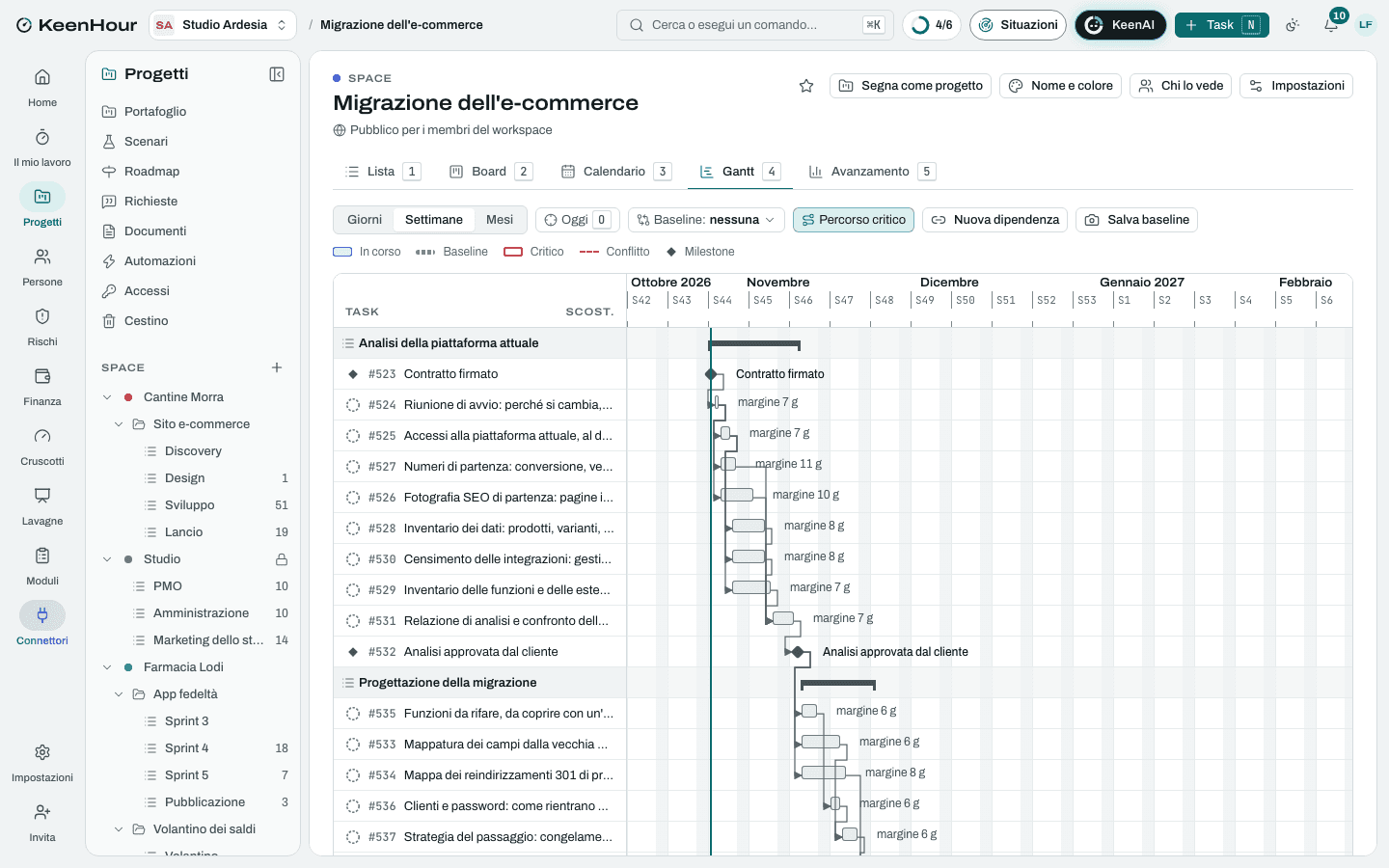

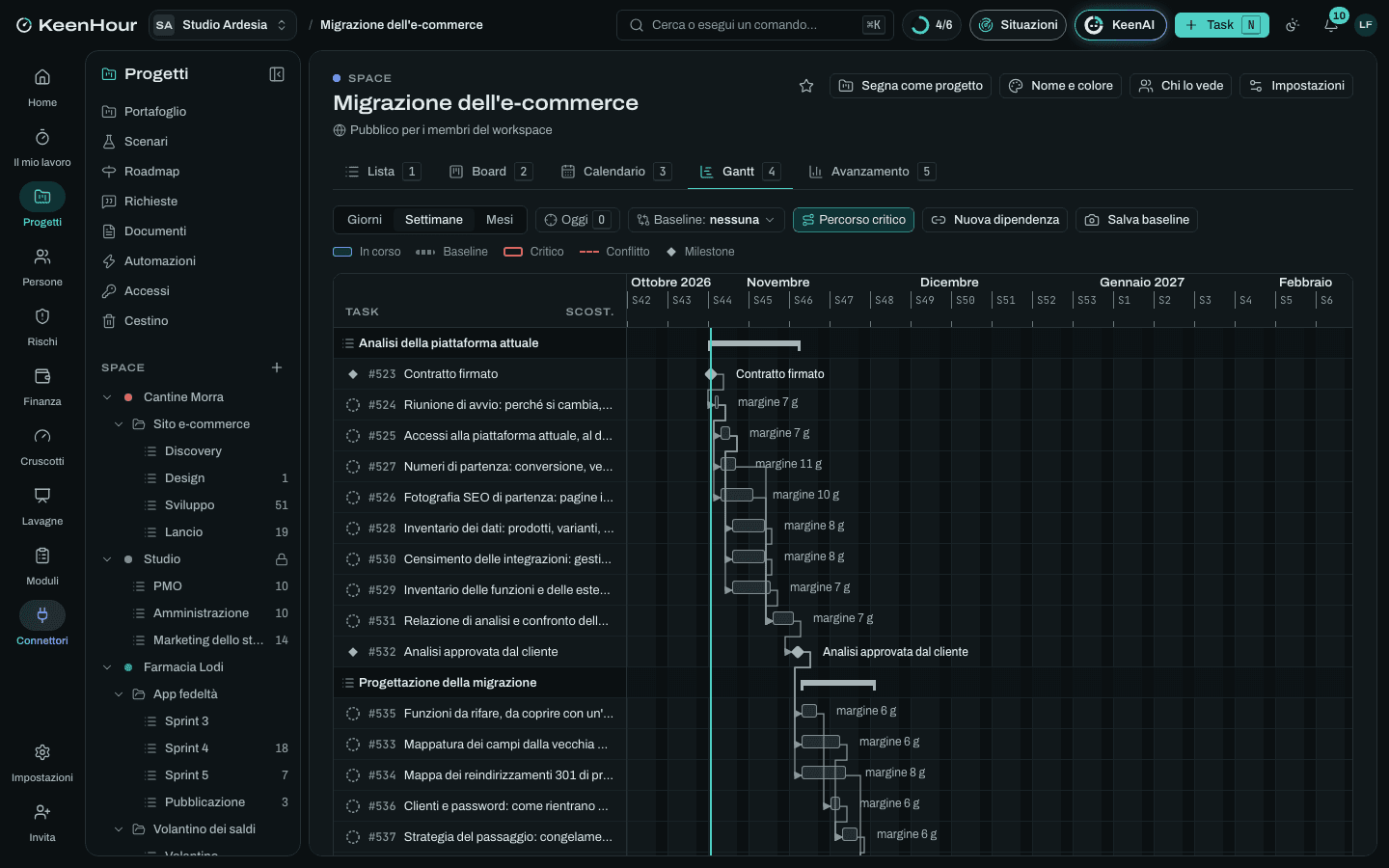

- fasi: le liste dello Space
- 49
- task con stime e dipendenze, 8 milestone
A chi serve
Il lavoro, com'è davvero.
Software house e team e-commerce che spostano un negozio già avviato su un'altra piattaforma, con catalogo, clienti, storico degli ordini e traffico organico da salvare. Commessa a corpo, fatturata per SAL.
Con «Usa questo modello» nasce lo Space «Migrazione dell'e-commerce» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi
Analisi della piattaforma attuale
settimane 1–3- Contratto firmato
- Riunione di avvio: perché si cambia, vincoli, periodi da evitareDopo «Contratto firmato».
- Accessi alla piattaforma attuale, al database e alle integrazioniDopo «Riunione di avvio: perché si cambia, vincoli, periodi da evitare».
- Fotografia SEO di partenza: pagine indicizzate, URL con traffico, link in entrataDopo «Riunione di avvio: perché si cambia, vincoli, periodi da evitare».
- Numeri di partenza: conversione, velocità, ordini al giornoDopo «Riunione di avvio: perché si cambia, vincoli, periodi da evitare».
- Inventario dei dati: prodotti, varianti, clienti, ordini, buoni, recensioniDopo «Accessi alla piattaforma attuale, al database e alle integrazioni».
- Inventario delle funzioni e delle estensioni in usoDopo «Accessi alla piattaforma attuale, al database e alle integrazioni».
- Censimento delle integrazioni: gestionale, corriere, pagamenti, marketplaceDopo «Accessi alla piattaforma attuale, al database e alle integrazioni».
- Relazione di analisi e confronto delle funzioni con la nuova piattaformaDopo «Inventario dei dati: prodotti, varianti, clienti, ordini, buoni, recensioni», «Inventario delle funzioni e delle estensioni in uso», «Censimento delle integrazioni: gestionale, corriere, pagamenti, marketplace», «Fotografia SEO di partenza: pagine indicizzate, URL con traffico, link in entrata», «Numeri di partenza: conversione, velocità, ordini al giorno».
- Analisi approvata dal clienteDopo «Relazione di analisi e confronto delle funzioni con la nuova piattaforma».
Progettazione della migrazione
settimane 3–5- Mappatura dei campi dalla vecchia alla nuova piattaformaDopo «Analisi approvata dal cliente».
- Mappa dei reindirizzamenti 301 di prodotti, categorie e pagineDopo «Analisi approvata dal cliente».
- Funzioni da rifare, da coprire con un'estensione, da abbandonareDopo «Analisi approvata dal cliente».
- Clienti e password: come rientrano nel nuovo negozioDopo «Funzioni da rifare, da coprire con un'estensione, da abbandonare».
- Strategia del passaggio: congelamento, migrazione differenziale, finestraDopo «Mappatura dei campi dalla vecchia alla nuova piattaforma», «Clienti e password: come rientrano nel nuovo negozio».
- Progetto di migrazione approvatoDopo «Mappa dei reindirizzamenti 301 di prodotti, categorie e pagine», «Strategia del passaggio: congelamento, migrazione differenziale, finestra».
Costruzione del nuovo negozio
settimane 5–8- Ambienti di sviluppo e di prova sulla nuova piattaformaDopo «Progetto di migrazione approvato».
- Tema: grafica e percorso d'acquisto sulla nuova piattaformaDopo «Ambienti di sviluppo e di prova sulla nuova piattaforma».
- Installazione e configurazione delle estensioni scelteDopo «Ambienti di sviluppo e di prova sulla nuova piattaforma».
- Integrazione con il gestionale sulla nuova piattaformaDopo «Ambienti di sviluppo e di prova sulla nuova piattaforma».
- Pagamenti, spedizioni e imposte sulla nuova piattaformaDopo «Installazione e configurazione delle estensioni scelte».
- Caricamento dei reindirizzamenti e regole per gli URL non mappatiDopo «Installazione e configurazione delle estensioni scelte».
- Titoli, descrizioni, dati strutturati, canonical e sitemapDopo «Caricamento dei reindirizzamenti e regole per gli URL non mappati».
- Nuovo negozio completo nell'ambiente di provaDopo «Tema: grafica e percorso d'acquisto sulla nuova piattaforma», «Integrazione con il gestionale sulla nuova piattaforma», «Pagamenti, spedizioni e imposte sulla nuova piattaforma», «Titoli, descrizioni, dati strutturati, canonical e sitemap».
Migrazione dei dati
settimane 5–9- Procedure di estrazione, trasformazione e caricamentoDopo «Progetto di migrazione approvato».
- Prima migrazione di prova sul catalogo completoDopo «Procedure di estrazione, trasformazione e caricamento».
- Conteggi e verifica a campione dopo la prima provaDopo «Prima migrazione di prova sul catalogo completo».
- Pulizia dei dati sporchi e correzione delle regole di trasformazioneDopo «Conteggi e verifica a campione dopo la prima prova».
- Seconda migrazione di prova con clienti e storico degli ordiniDopo «Pulizia dei dati sporchi e correzione delle regole di trasformazione».
- Migrazione di prova verificata dal clienteDopo «Seconda migrazione di prova con clienti e storico degli ordini».
Collaudo
settimane 9–11- Prove del percorso d'acquisto su browser e dispositiviDopo «Nuovo negozio completo nell'ambiente di prova», «Migrazione di prova verificata dal cliente».
- Prova dei reindirizzamenti con una scansione completa dei vecchi URLDopo «Nuovo negozio completo nell'ambiente di prova», «Migrazione di prova verificata dal cliente».
- Prove dell'integrazione: ordini, giacenze, spedizioni, rimborsiDopo «Nuovo negozio completo nell'ambiente di prova», «Migrazione di prova verificata dal cliente».
- Velocità confrontata con i numeri di partenzaDopo «Prova dei reindirizzamenti con una scansione completa dei vecchi URL».
- Correzioni dalle proveDopo «Prove del percorso d'acquisto su browser e dispositivi», «Prove dell'integrazione: ordini, giacenze, spedizioni, rimborsi», «Velocità confrontata con i numeri di partenza».
- Collaudo del cliente con il nostro supportoDopo «Correzioni dalle prove».
- Formazione sul nuovo pannello di gestioneDopo «Correzioni dalle prove».
- Collaudo superatoDopo «Collaudo del cliente con il nostro supporto», «Formazione sul nuovo pannello di gestione».
Passaggio e controlli
settimane 11–16- Messaggio ai clienti: il negozio cambia, come rientrareDopo «Collaudo superato».
- Congelamento di catalogo e contenuti sulla vecchia piattaformaDopo «Collaudo superato».
- Migrazione differenziale di ordini e clienti delle ultime settimaneDopo «Congelamento di catalogo e contenuti sulla vecchia piattaforma».
- Cambio dei DNS, certificato e verifica dei dominiDopo «Migrazione differenziale di ordini e clienti delle ultime settimane», «Messaggio ai clienti: il negozio cambia, come rientrare».
- Nuovo negozio onlineDopo «Cambio dei DNS, certificato e verifica dei domini».
- Controlli dei primi due giorni: ordini, pagamenti, email, integrazioniDopo «Cambio dei DNS, certificato e verifica dei domini».
- Sorveglianza di Search Console: 404, copertura, posizioniDopo «Cambio dei DNS, certificato e verifica dei domini».
- Reindirizzamenti aggiunti per gli URL scoperti dopo il passaggioDopo «Controlli dei primi due giorni: ordini, pagamenti, email, integrazioni».
- Confronto con i numeri di partenza a tre settimaneDopo «Sorveglianza di Search Console: 404, copertura, posizioni».
- Archivio dei dati e chiusura della vecchia piattaformaDopo «Sorveglianza di Search Console: 404, copertura, posizioni».
- Migrazione chiusaDopo «Confronto con i numeri di partenza a tre settimane», «Archivio dei dati e chiusura della vecchia piattaforma».
I rischi tipici
Traffico organico perso dopo il passaggio
Critico · 20URL cambiati senza reindirizzamento o reindirizzati verso la home: i motori di ricerca perdono le pagine e le vendite da ricerca calano per mesi.
Mitigare: Mappa 301 una a una dalla fotografia di partenza; scansione completa dei vecchi URL in collaudo; Search Console sorvegliata ogni giorno nella prima settimana.
Dati sporchi che bloccano l'importazione
Alto · 12Varianti doppie, codici mancanti, caratteri strani: la nuova piattaforma scarta i record e il catalogo arriva incompleto.
Mitigare: Due migrazioni di prova con il registro degli scarti; la pulizia si fa sulla vecchia piattaforma, prima del congelamento.
Funzioni scoperte dopo il passaggio
Alto · 12Una regola di sconto o un'esportazione che la vecchia piattaforma faceva in silenzio manca nella nuova: se ne accorge il cliente, a negozio aperto.
Mitigare: Inventario delle funzioni con chi usa il pannello ogni giorno, non solo con chi ha commissionato il progetto; operazioni pianificate lette dal codice e dal server.
Clienti che non riescono a rientrare
Medio · 9Le password non passano: i clienti abituali non accedono, non ritrovano i loro ordini e scrivono al servizio clienti.
Mitigare: Modalità di rientro decisa in progettazione; messaggio ai clienti prima del passaggio; risposta pronta per il servizio clienti.
Passaggio in un periodo di vendite forti
Alto · 10Il ritardo di una fase spinge la messa online verso i saldi o le feste, quando un problema costa di più.
Evitare: Periodi da evitare scritti all'avvio; se il collaudo slitta dentro uno di questi, il passaggio si sposta dopo, non si anticipa.
Ordini persi nella finestra del passaggio
Medio · 8Ordini arrivati sulla vecchia piattaforma dopo il differenziale e prima che i DNS si propaghino: nessuno li evade.
Mitigare: TTL abbassato prima; vecchia cassa chiusa con una pagina di cortesia al momento del cambio; controllo degli ultimi ordini della vecchia piattaforma il giorno dopo.
La commessa
A corpo, fatturata per SAL · 6 voci. Importi e tariffe li metti tu.
- Analisi della piattaforma attuale
- Progettazione della migrazione
- Costruzione del nuovo negozio
- Migrazione dei dati
- Collaudo
- Passaggio e controlli
Le pagine dei documenti
- Mappa dei campi dei dati
- Scaletta del passaggio
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
