Modello · Consulenza
Modello organizzativo 231
Il modello del D.Lgs. 231/2001 dall'analisi dei rischi reato all'organismo di vigilanza: protocolli, codice etico, segnalazioni, adozione, formazione.
- 22
- settimane di piano
- 4
- fasi: le liste dello Space
- 46
- task con stime e dipendenze, 5 milestone
A chi serve
Il lavoro, com'è davvero.
Consulenti e avvocati che costruiscono il modello di organizzazione, gestione e controllo di una società, lo fanno adottare dall'organo amministrativo e avviano l'organismo di vigilanza.

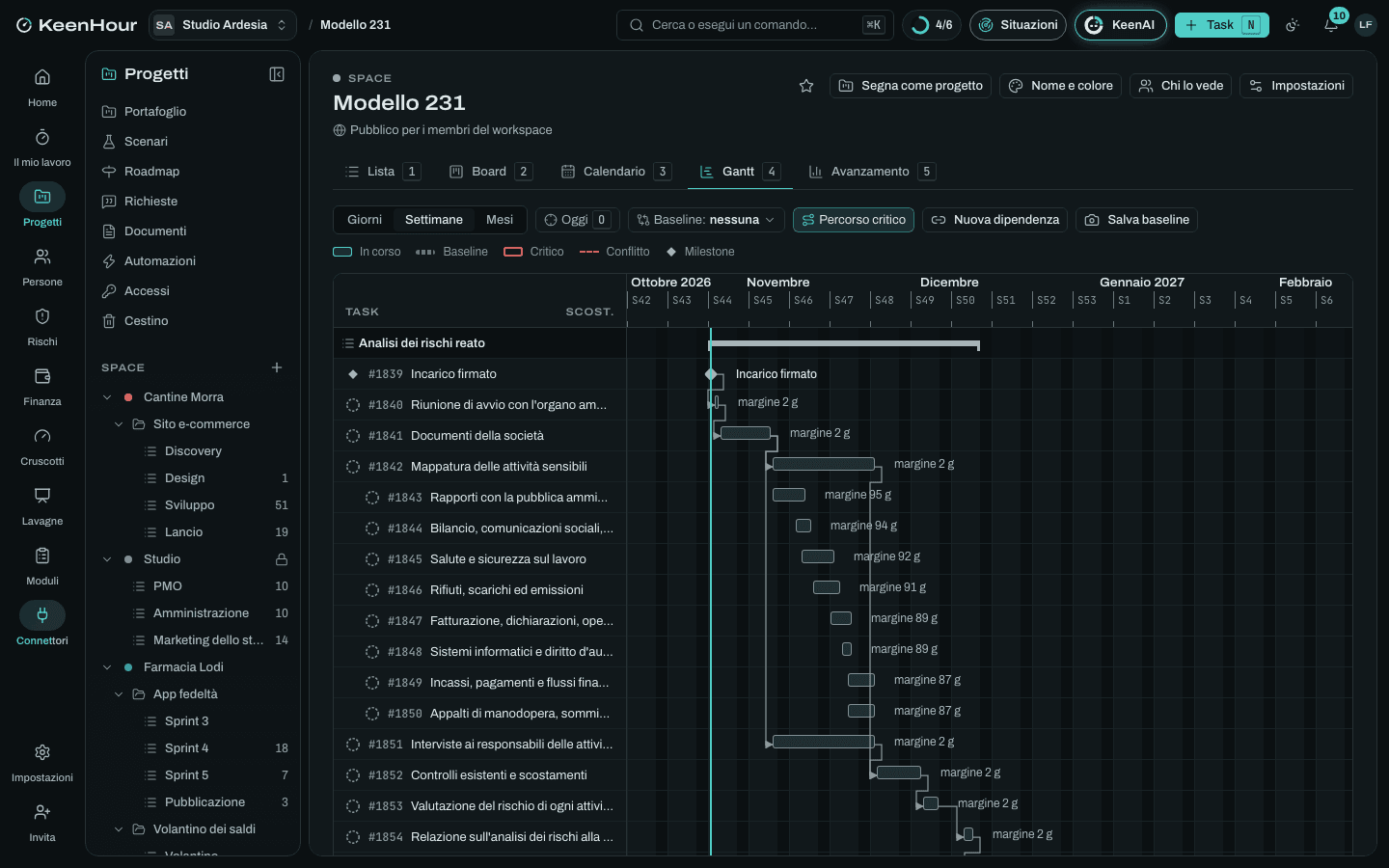

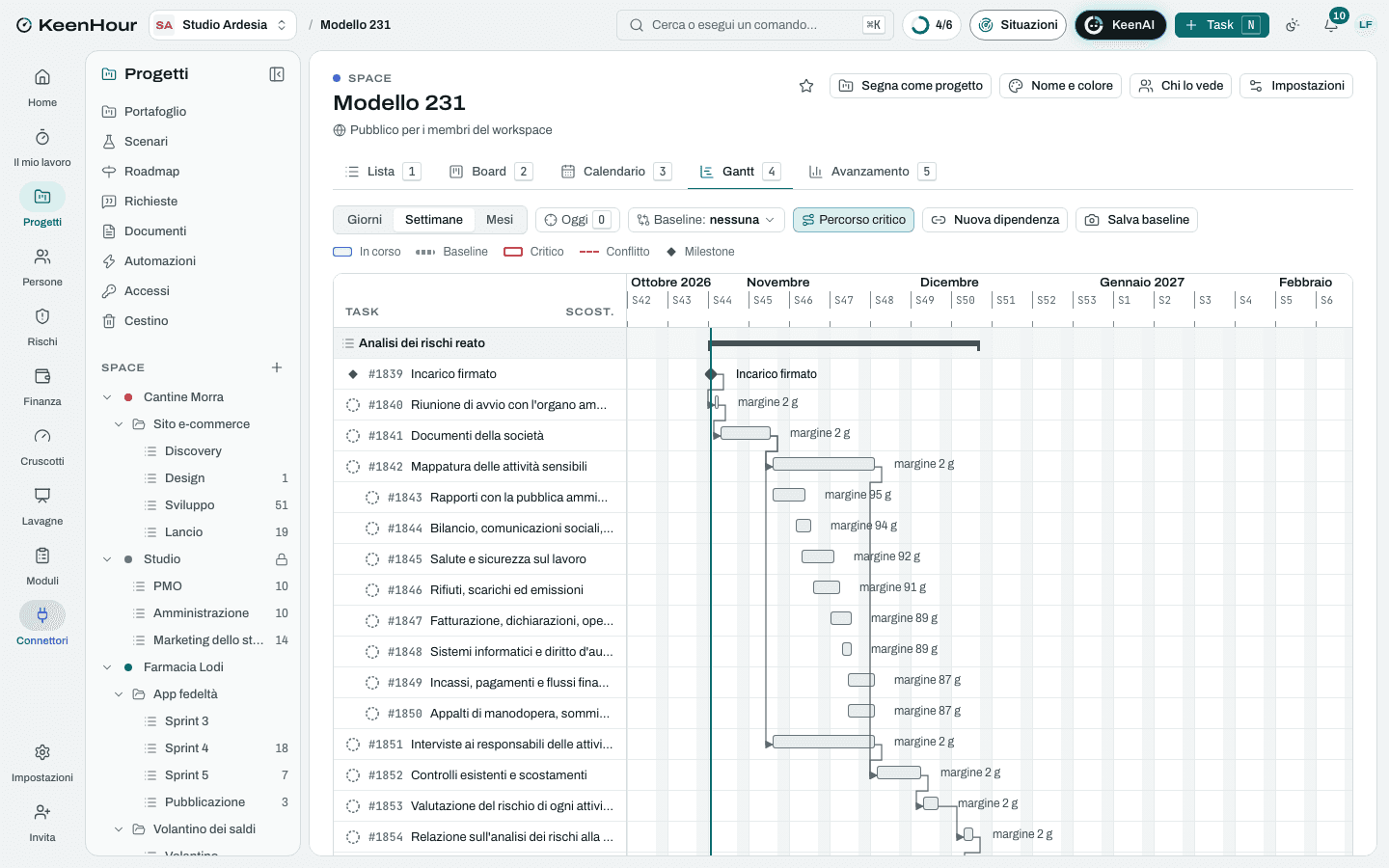

Con «Usa questo modello» nasce lo Space «Modello 231» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi
Analisi dei rischi reato
settimane 1–7- Incarico firmato
- Riunione di avvio con l'organo amministrativoDopo «Incarico firmato».
- Documenti della societàDopo «Riunione di avvio con l'organo amministrativo».
- Mappatura delle attività sensibili8 sottotaskDopo «Documenti della società».
- Interviste ai responsabili delle attività sensibiliDopo «Documenti della società».
- Controlli esistenti e scostamentiDopo «Mappatura delle attività sensibili», «Interviste ai responsabili delle attività sensibili».
- Valutazione del rischio di ogni attività sensibileDopo «Controlli esistenti e scostamenti».
- Relazione sull'analisi dei rischi alla direzioneDopo «Valutazione del rischio di ogni attività sensibile».
- Analisi dei rischi condivisaDopo «Relazione sull'analisi dei rischi alla direzione».
Protocolli e codice etico
settimane 7–15- Parte generale del modelloDopo «Analisi dei rischi condivisa».
- Codice eticoDopo «Analisi dei rischi condivisa».
- Sistema disciplinareDopo «Parte generale del modello».
- Parti speciali con i protocolli8 sottotaskDopo «Codice etico».
- Flussi informativi verso l'organismo di vigilanzaDopo «Parti speciali con i protocolli».
- Canale di segnalazione interna e sua proceduraDopo «Parti speciali con i protocolli», «Sistema disciplinare».
- Le funzioni e la direzione rileggono il modelloDopo «Flussi informativi verso l'organismo di vigilanza», «Canale di segnalazione interna e sua procedura».
- Modello pronto per l'adozioneDopo «Le funzioni e la direzione rileggono il modello».
Adozione e organismo di vigilanza
settimane 15–17- Proposta di delibera e presentazione all'organo amministrativoDopo «Modello pronto per l'adozione».
- Composizione dell'organismo di vigilanzaDopo «Modello pronto per l'adozione».
- Riunione dell'organo amministrativoDopo «Proposta di delibera e presentazione all'organo amministrativo», «Composizione dell'organismo di vigilanza».
- Modello adottato e organismo nominato, con il suo budgetDopo «Riunione dell'organo amministrativo».
- Regolamento e piano delle verifiche dell'organismoDopo «Modello adottato e organismo nominato, con il suo budget».
- Prima riunione dell'organismo di vigilanzaDopo «Regolamento e piano delle verifiche dell'organismo».
Formazione e diffusione
settimane 16–22- Comunicazione del modello a dipendenti, collaboratori e fornitoriDopo «Modello adottato e organismo nominato, con il suo budget».
- Clausole 231 nei contratti con fornitori e collaboratoriDopo «Modello adottato e organismo nominato, con il suo budget».
- Parte generale e codice etico sul sito della societàDopo «Comunicazione del modello a dipendenti, collaboratori e fornitori».
- Formazione dei vertici e dei responsabiliDopo «Prima riunione dell'organismo di vigilanza».
- Formazione del personale, con il test finaleDopo «Formazione dei vertici e dei responsabili».
- Supporto alla prima verifica dell'organismo sui protocolliDopo «Formazione del personale, con il test finale».
- Modello attuatoDopo «Supporto alla prima verifica dell'organismo sui protocolli», «Clausole 231 nei contratti con fornitori e collaboratori», «Parte generale e codice etico sul sito della società».
I rischi tipici
Deleghe e procure che non corrispondono all'organizzazione reale
Medio · 9Chi firma non è chi ha il potere sulla carta: i protocolli poggiano su poteri che nessuno esercita.
Mitigare: Confronto fra procure e interviste nell'analisi dei controlli; proposta di riallineamento dei poteri insieme al modello.
Protocolli che nessuno applica
Alto · 12Controlli scritti senza chi lavora, troppo pesanti per le dimensioni della società: il modello esiste ma non è attuato, e in giudizio non protegge.
Mitigare: Protocolli scritti sui controlli già esistenti dove bastano; revisione con le funzioni prima dell'adozione; prima verifica dell'organismo sui protocolli più nuovi.
Organismo di vigilanza senza autonomia
Medio · 8Componenti con ruoli operativi o senza budget: l'organismo non può vigilare davvero.
Mitigare: Requisiti dei componenti scritti nella proposta di delibera; budget e accesso alle informazioni stabiliti nella nomina.
Un reato prima dell'adozione
Alto · 10Durante la costruzione del modello la società non è protetta: le aree a rischio alto restano scoperte per mesi.
Mitigare: Le parti speciali delle aree a rischio alto per prime; istruzioni provvisorie alle funzioni coinvolte dopo l'analisi dei rischi.
Formazione non documentata
Medio · 9Senza presenze e test registrati la società non prova di aver diffuso il modello.
Mitigare: Registro delle presenze e test per ogni sessione, archiviati e trasmessi all'organismo.
Il modello invecchia
Medio · 9Nuovi reati presupposto o cambi dell'organizzazione lasciano il modello indietro.
Mitigare: L'organismo segnala ogni novità normativa e organizzativa; aggiornamento del modello deliberato almeno ogni volta che servono parti nuove.
La commessa
A corpo, fatturata a rate alle milestone · 4 voci. Importi e tariffe li metti tu.
- Analisi dei rischi reato
- Protocolli e codice etico
- Adozione e organismo di vigilanza
- Formazione e diffusione
Le rate
- Anticipo alla firma dell'incarico: 30 %, alla milestone «Incarico firmato»
- Analisi dei rischi condivisa: 30 %, alla milestone «Analisi dei rischi condivisa»
- Adozione del modello: 30 %, alla milestone «Modello adottato e organismo nominato, con il suo budget»
- Modello attuato: 10 %, alla milestone «Modello attuato»
Le pagine dei documenti
- Scheda di un'attività sensibile
- Flussi informativi verso l'organismo di vigilanza
- Verbale della prima riunione dell'organismo di vigilanza
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
