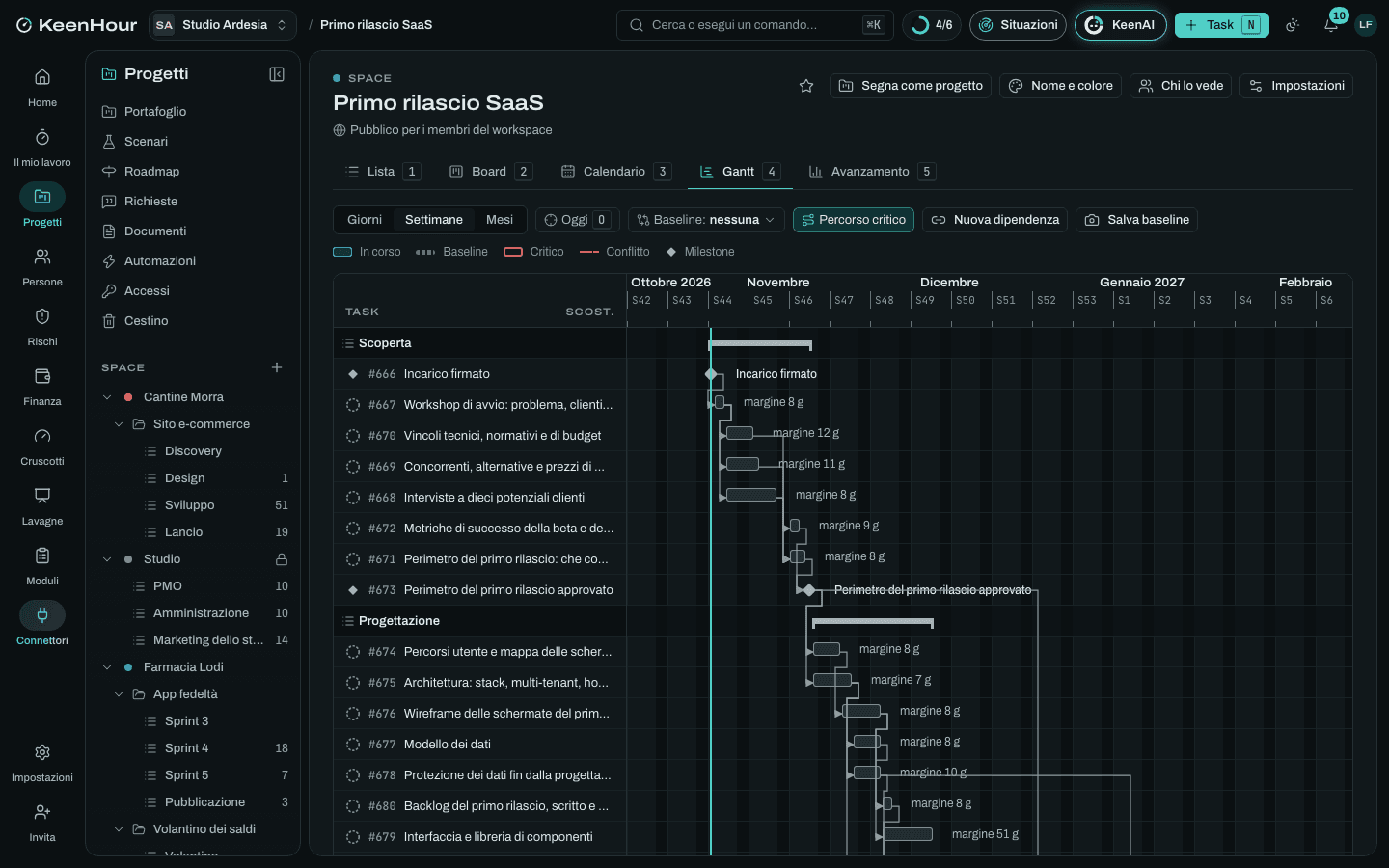

Modello · Software e digitale
Primo rilascio di un prodotto SaaS
Da un'idea al primo rilascio di un SaaS: interviste, perimetro MoSCoW, architettura multi-tenant, quattro sprint, beta con clienti veri, lancio.
- 16
- settimane di piano
- 5
- fasi: le liste dello Space
- 46
- task con stime e dipendenze, 8 milestone
A chi serve
Il lavoro, com'è davvero.
Startup e software house che portano un prodotto in abbonamento dall'idea al primo rilascio a pagamento, con la commessa a tempo: scoperta con i clienti, perimetro stretto, sprint di due settimane, beta, fatture elettroniche e lancio.
Con «Usa questo modello» nasce lo Space «Primo rilascio SaaS» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.


Le fasi
Scoperta
settimane 1–3- Incarico firmato
- Workshop di avvio: problema, clienti, modello di ricavoDopo «Incarico firmato».
- Interviste a dieci potenziali clientiDopo «Workshop di avvio: problema, clienti, modello di ricavo».
- Concorrenti, alternative e prezzi di mercatoDopo «Workshop di avvio: problema, clienti, modello di ricavo».
- Vincoli tecnici, normativi e di budgetDopo «Workshop di avvio: problema, clienti, modello di ricavo».
- Perimetro del primo rilascio: che cosa entra e che cosa noDopo «Interviste a dieci potenziali clienti», «Concorrenti, alternative e prezzi di mercato», «Vincoli tecnici, normativi e di budget».
- Metriche di successo della beta e del lancioDopo «Interviste a dieci potenziali clienti».
- Perimetro del primo rilascio approvatoDopo «Perimetro del primo rilascio: che cosa entra e che cosa no», «Metriche di successo della beta e del lancio».
Progettazione
settimane 3–6- Percorsi utente e mappa delle schermateDopo «Perimetro del primo rilascio approvato».
- Architettura: stack, multi-tenant, hostingDopo «Perimetro del primo rilascio approvato».
- Wireframe delle schermate del primo rilascioDopo «Percorsi utente e mappa delle schermate».
- Modello dei datiDopo «Architettura: stack, multi-tenant, hosting».
- Protezione dei dati fin dalla progettazioneDopo «Architettura: stack, multi-tenant, hosting».
- Interfaccia e libreria di componentiDopo «Wireframe delle schermate del primo rilascio».
- Backlog del primo rilascio, scritto e stimatoDopo «Wireframe delle schermate del primo rilascio», «Modello dei dati».
- Backlog e architettura approvatiDopo «Backlog del primo rilascio, scritto e stimato», «Protezione dei dati fin dalla progettazione».
Sviluppo
settimane 4–15- Infrastruttura come codice, ambienti e rilascio continuoDopo «Architettura: stack, multi-tenant, hosting».
- Registrazione, accesso, organizzazioni e invitiDopo «Backlog e architettura approvati», «Infrastruttura come codice, ambienti e rilascio continuo».
- Il flusso principale, dall'inizio al risultatoDopo «Backlog e architettura approvati», «Infrastruttura come codice, ambienti e rilascio continuo».
- Email transazionali: benvenuto, inviti, recupero della passwordDopo «Registrazione, accesso, organizzazioni e inviti».
- Primo accesso guidato e dati di esempioDopo «Registrazione, accesso, organizzazioni e inviti».
- Pannello interno per l'assistenza e l'amministrazioneDopo «Registrazione, accesso, organizzazioni e inviti».
- Tracciamento degli eventi per le metriche di prodottoDopo «Registrazione, accesso, organizzazioni e inviti».
- Sicurezza: limiti alle richieste, registri degli accessi, separazione dei dati provataDopo «Registrazione, accesso, organizzazioni e inviti».
- Revisioni di fine sprint con il clienteDopo «Backlog e architettura approvati».
- Prodotto pronto per la betaDopo «Il flusso principale, dall'inizio al risultato», «Email transazionali: benvenuto, inviti, recupero della password», «Primo accesso guidato e dati di esempio», «Pannello interno per l'assistenza e l'amministrazione», «Tracciamento degli eventi per le metriche di prodotto», «Sicurezza: limiti alle richieste, registri degli accessi, separazione dei dati provata».
- Piani, prova gratuita e pagamenti con cartaDopo «Prodotto pronto per la beta».
- Fatture elettroniche degli abbonamentiDopo «Prodotto pronto per la beta».
- Correzioni e miglioramenti dai riscontri della betaDopo «Beta aperta ai primi clienti».
Beta
settimane 9–15- Selezione dei clienti betaDopo «Perimetro del primo rilascio approvato».
- Accordo per la beta e accordo sul trattamento dei datiDopo «Selezione dei clienti beta», «Protezione dei dati fin dalla progettazione».
- Beta aperta ai primi clientiDopo «Prodotto pronto per la beta», «Accordo per la beta e accordo sul trattamento dei dati».
- Accompagnamento dei clienti betaDopo «Beta aperta ai primi clienti».
- I clienti beta usano il prodotto nel lavoro veroDopo «Beta aperta ai primi clienti».
- Raccolta e smistamento dei riscontri nel backlogDopo «Beta aperta ai primi clienti».
- Analisi della beta: metriche, riscontri, disponibilità a pagareDopo «I clienti beta usano il prodotto nel lavoro vero», «Raccolta e smistamento dei riscontri nel backlog», «Accompagnamento dei clienti beta».
- Lancio confermatoDopo «Analisi della beta: metriche, riscontri, disponibilità a pagare».
Lancio
settimane 13–16- Piani e prezzi definitiviDopo «Beta aperta ai primi clienti».
- Condizioni d'uso, informativa privacy, cookie, accordo sul trattamentoDopo «Beta aperta ai primi clienti».
- Pagina del prodotto con piani, prezzi e registrazioneDopo «Beta aperta ai primi clienti».
- Versione del lancio congelata e provataDopo «Lancio confermato», «Piani, prova gratuita e pagamenti con carta», «Fatture elettroniche degli abbonamenti», «Correzioni e miglioramenti dai riscontri della beta».
- Prontezza operativa per il primo giornoDopo «Lancio confermato».
- Lancio pubblicoDopo «Versione del lancio congelata e provata», «Prontezza operativa per il primo giorno», «Condizioni d'uso, informativa privacy, cookie, accordo sul trattamento», «Pagina del prodotto con piani, prezzi e registrazione», «Piani e prezzi definitivi».
- Presidio dei primi giorni: errori, registrazioni, domandeDopo «Lancio pubblico».
- Bilancio del lancio e backlog della versione successivaDopo «Presidio dei primi giorni: errori, registrazioni, domande».
- Primo rilascio chiusoDopo «Bilancio del lancio e backlog della versione successiva».
I rischi tipici
Il perimetro cresce sprint dopo sprint
Critico · 20Ogni idea sembra indispensabile: il primo rilascio si allontana e le ore si consumano prima del lancio.
Mitigare: Perimetro MoSCoW approvato; una funzione nuova entra solo se ne esce una di peso simile; le altre restano nell'elenco «Non ora».
Nessuno è disposto a pagare
Critico · 15Il problema esiste ma non pesa abbastanza: i clienti beta usano il prodotto gratis e non si abbonano.
Mitigare: Interviste sui comportamenti, non sulle opinioni; prezzo detto ai clienti beta fin dall'inizio; un impegno concreto prima del lancio, come una lettera d'intenti o un prezzo riservato ai primi clienti.
Le ore finiscono prima del lancio
Alto · 12A tempo il cliente paga le ore: se la stima era ottimista, il budget si esaurisce a metà sviluppo.
Mitigare: Ore consumate e rimaste a ogni revisione di sprint, con la previsione a finire; si taglia il perimetro prima di sforare, non dopo.
Clienti beta che non usano il prodotto
Alto · 12Si iscrivono, entrano una volta e spariscono: la beta non dice nulla su ciò che va cambiato.
Mitigare: Pochi clienti scelti per l'intensità del problema; impegno scritto nell'accordo per la beta; chiamata settimanale fissata; primo accesso fatto insieme.
Scorciatoie tecniche che restano nel codice
Alto · 12Per arrivare alla beta si prendono scorciatoie: se nessuno le ripaga, ogni funzione successiva costa di più.
Accettare: Si accettano consapevolmente fino alla beta, scritte in un elenco con il costo stimato; le più rischiose si chiudono prima del lancio.
Dati di un cliente visibili a un altro
Alto · 10Un filtro dimenticato in una query mostra i dati di un'azienda a un'altra: in un prodotto multi-tenant è l'errore che fa perdere i clienti.
Evitare: Separazione dei dati decisa nell'architettura e applicata in un punto solo del codice; test automatici che provano ad attraversarla a ogni rilascio.
Fatture elettroniche non pronte al lancio
Medio · 9Arrivano i primi abbonamenti ma le fatture non partono verso il Sistema di Interscambio: l'amministrazione le rifà a mano, una per una.
Mitigare: Intermediario scelto durante la beta; una fattura di prova inviata e ricevuta prima del lancio.
La commessa
A tempo · 5 voci. Importi e tariffe li metti tu.
- Scoperta
- Progettazione
- Sviluppo
- Beta con i clienti
- Lancio
Le pagine dei documenti
- Lean Canvas del prodotto
- Perimetro del primo rilascio
- Lista di controllo del lancio
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
