Modello · Operazioni interne

Adozione di un nuovo software interno

Un software nuovo per tutta l'azienda: esigenze, prova e scelta, protezione dei dati, configurazione, migrazione, formazione, passaggio e adozione misurata.

26
settimane di piano
4
fasi: le liste dello Space
38
task con stime e dipendenze, 5 milestone

A chi serve

Il lavoro, com'è davvero.

Titolari, responsabili IT e office manager di PMI che sostituiscono fogli di calcolo o un vecchio programma con un software in abbonamento (CRM, gestione del personale, ticket, documenti) e vogliono che i colleghi lo usino davvero.

Con «Usa questo modello» nasce lo Space «Nuovo software» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

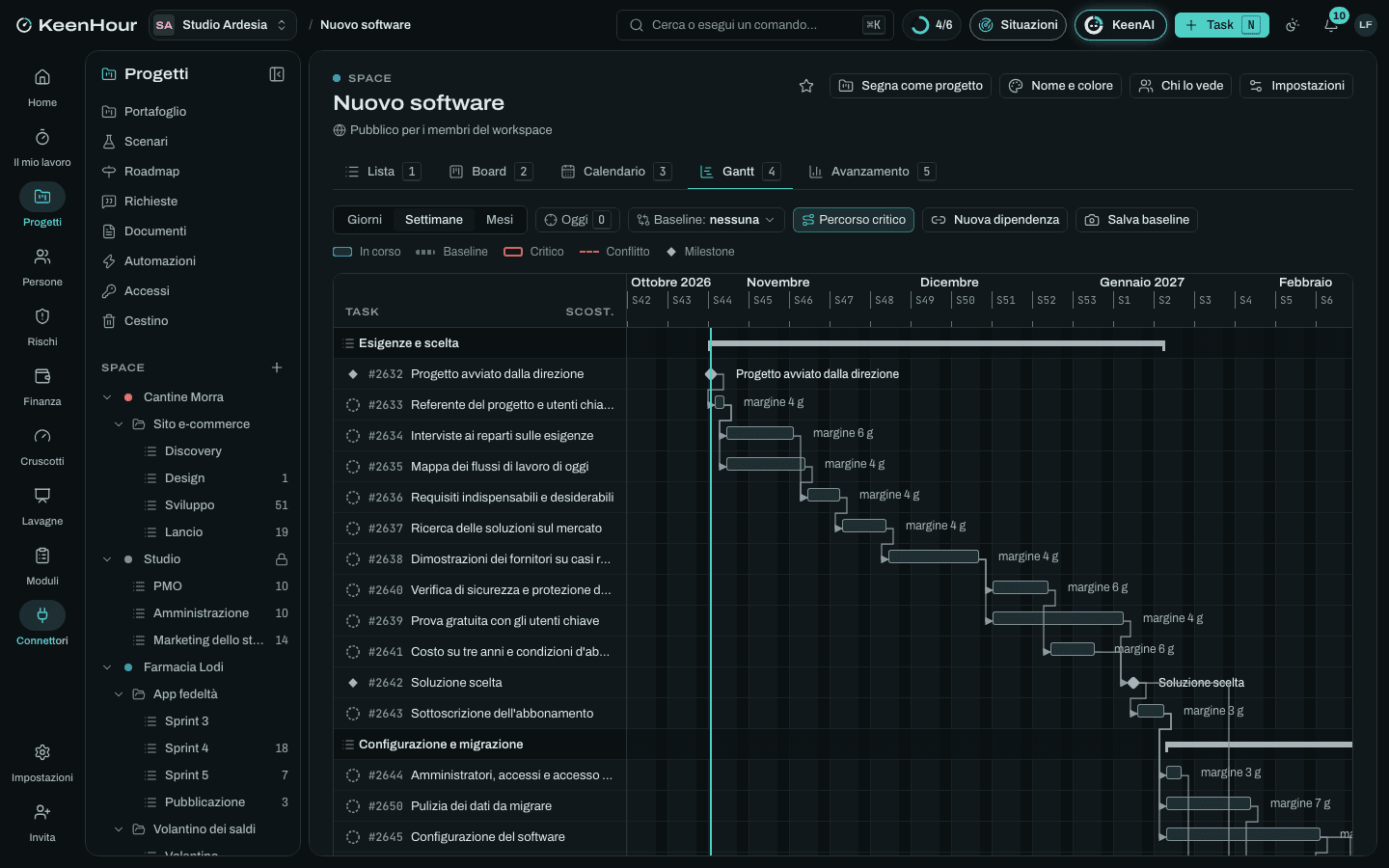

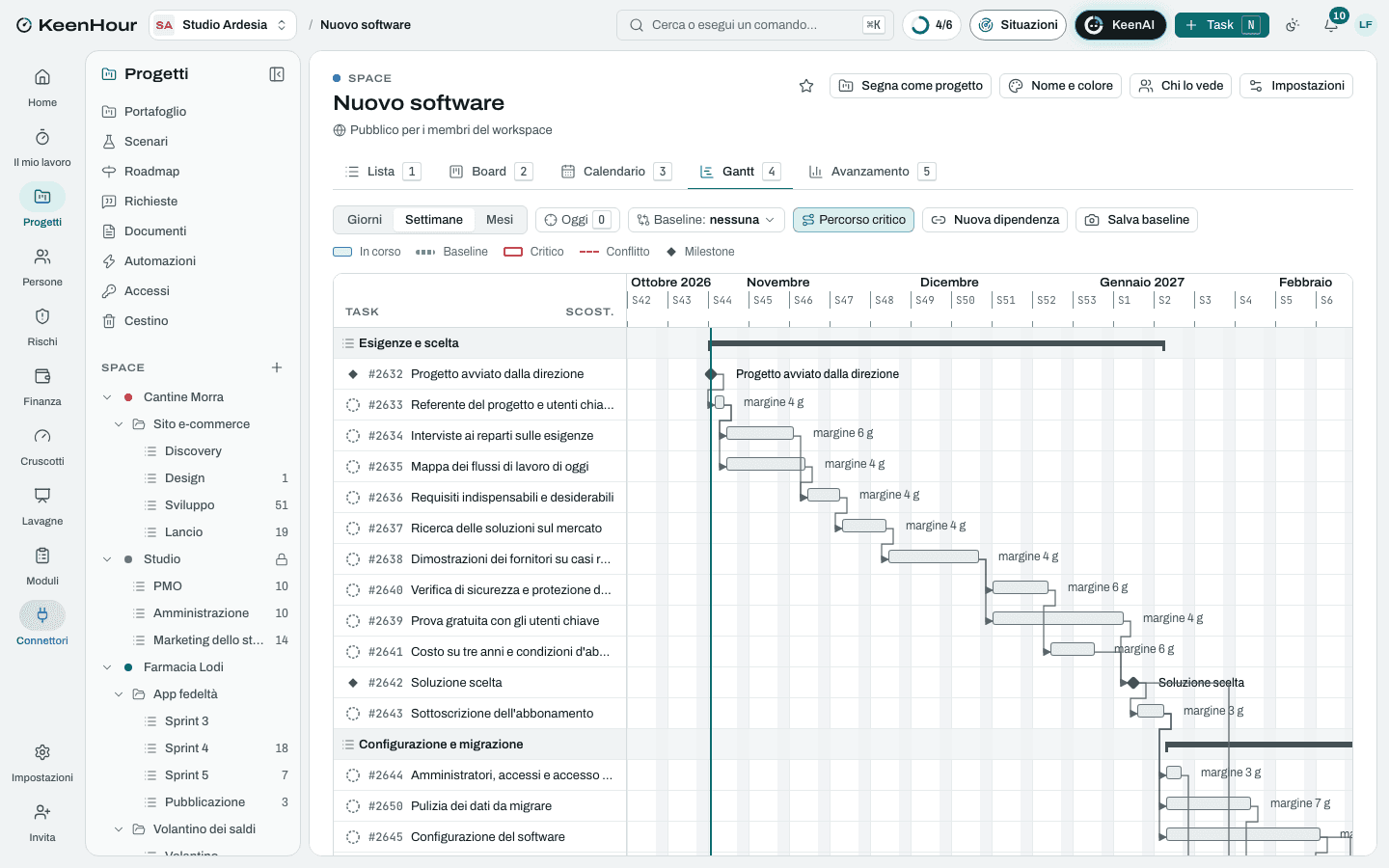

Lo Space «Nuovo software» in KeenHour: il Gantt del modelloLo Space «Nuovo software» in KeenHour: il Gantt del modello

Le fasi

  1. Esigenze e scelta

    settimane 1–11
    • Progetto avviato dalla direzione
    • Referente del progetto e utenti chiave per repartoDopo «Progetto avviato dalla direzione».
    • Interviste ai reparti sulle esigenzeDopo «Referente del progetto e utenti chiave per reparto».
    • Mappa dei flussi di lavoro di oggiDopo «Referente del progetto e utenti chiave per reparto».
    • Requisiti indispensabili e desiderabiliDopo «Interviste ai reparti sulle esigenze», «Mappa dei flussi di lavoro di oggi».
    • Ricerca delle soluzioni sul mercatoDopo «Requisiti indispensabili e desiderabili».
    • Dimostrazioni dei fornitori su casi realiDopo «Ricerca delle soluzioni sul mercato».
    • Prova gratuita con gli utenti chiaveDopo «Dimostrazioni dei fornitori su casi reali».
    • Verifica di sicurezza e protezione dei datiDopo «Dimostrazioni dei fornitori su casi reali».
    • Costo su tre anni e condizioni d'abbonamentoDopo «Verifica di sicurezza e protezione dei dati».
    • Soluzione sceltaDopo «Prova gratuita con gli utenti chiave», «Costo su tre anni e condizioni d'abbonamento».
    • Sottoscrizione dell'abbonamentoDopo «Soluzione scelta».
  2. Configurazione e migrazione

    settimane 11–17
    • Amministratori, accessi e accesso unicoDopo «Sottoscrizione dell'abbonamento».
    • Configurazione del software3 sottotaskDopo «Sottoscrizione dell'abbonamento».
    • Integrazioni con gli altri strumentiDopo «Amministratori, accessi e accesso unico».
    • Pulizia dei dati da migrareDopo «Sottoscrizione dell'abbonamento».
    • Importazione di provaDopo «Pulizia dei dati da migrare».
    • Verifica dei dati importati con gli utenti chiaveDopo «Importazione di prova».
    • Prove di accettazione sui casi realiDopo «Configurazione del software», «Integrazioni con gli altri strumenti», «Verifica dei dati importati con gli utenti chiave».
    • Software approvato dagli utenti chiaveDopo «Prove di accettazione sui casi reali».
  3. Formazione e passaggio

    settimane 13–22
    • Annuncio ai colleghi: perché cambiamo e quandoDopo «Soluzione scelta».
    • Guide brevi per ruoloDopo «Configurazione del software».
    • Calendario della formazione per gruppiDopo «Annuncio ai colleghi: perché cambiamo e quando».
    • Formazione per gruppiDopo «Software approvato dagli utenti chiave», «Guide brevi per ruolo», «Calendario della formazione per gruppi».
    • Importazione definitiva e blocco del vecchio strumentoDopo «Formazione per gruppi».
    • Passaggio al nuovo softwareDopo «Importazione definitiva e blocco del vecchio strumento».
    • Affiancamento nelle prime tre settimaneDopo «Passaggio al nuovo software».
    • Domande frequenti dalle richieste dei colleghiDopo «Passaggio al nuovo software».
  4. Adozione e chiusura

    settimane 23–26
    • Misura dell'adozioneDopo «Affiancamento nelle prime tre settimane».
    • Sondaggio tra i colleghiDopo «Affiancamento nelle prime tre settimane».
    • Correzioni alla configurazioneDopo «Misura dell'adozione», «Sondaggio tra i colleghi».
    • Dismissione del vecchio strumentoDopo «Affiancamento nelle prime tre settimane».
    • Procedure interne aggiornateDopo «Misura dell'adozione».
    • Riunione di bilancio con la direzioneDopo «Correzioni alla configurazione», «Dismissione del vecchio strumento», «Procedure interne aggiornate».
    • Software adottato e progetto chiusoDopo «Riunione di bilancio con la direzione».

I rischi tipici

  • I colleghi continuano con i vecchi fogli di calcolo

    Critico · 16

    Il nuovo software sembra più lento delle abitudini: si lavora in parallelo e i dati non tornano mai uguali.

    Mitigare: Utenti chiave coinvolti dalla scelta; vecchio strumento in sola lettura dal giorno del passaggio; adozione misurata per reparto e discussa con i responsabili.

  • Dati da migrare sporchi o incompleti

    Alto · 12

    Doppioni e campi vuoti emergono all'importazione di prova: la migrazione slitta o porta gli errori nel nuovo software.

    Mitigare: Pulizia dei dati affidata ai reparti subito dopo la scelta; importazione di prova con verifica degli utenti chiave; dati vecchi archiviati invece che migrati.

  • Integrazioni più povere di quanto mostrato in dimostrazione

    Medio · 9

    Il connettore con il gestionale non sincronizza ciò che serve: restano doppie digitazioni.

    Mitigare: Integrazioni indispensabili provate durante la prova gratuita, non promesse; impegni del fornitore scritti nell'ordine.

  • Dati prigionieri del fornitore

    Medio · 8

    Senza un'esportazione completa, cambiare software fra qualche anno costa quanto rifare tutto.

    Evitare: Esportazione completa in formato aperto verificata prima della scelta; clausola sulla restituzione dei dati alla disdetta.

  • Configurazione che copia il vecchio processo

    Medio · 9

    Ogni reparto chiede di rifare le sue abitudini: campi e automazioni crescono, il software diventa difficile da usare e da aggiornare.

    Mitigare: Requisiti indispensabili come confine; ogni personalizzazione oltre la configurazione standard approvata dal referente con il suo perché.

Le pagine dei documenti

  • Scheda di confronto delle soluzioni
  • Lista di controllo del passaggio
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →

Every hour, under control.

Il prossimo lunedì, apri la settimana con il quadro completo.

Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
