Piano attuativo di lottizzazione

Una lottizzazione dall'incarico alla convenzione: rilievo, planivolumetrico, urbanizzazioni, VAS, adozione, osservazioni, approvazione e stipula.

50
settimane di piano
6
fasi: le liste dello Space
45
task con stime e dipendenze, 8 milestone

A chi serve

Il lavoro, com'è davvero.

Studi di architettura e urbanistica che redigono un piano di lottizzazione convenzionata per i proprietari di un ambito di espansione e lo seguono fino alla stipula della convenzione.

Con «Usa questo modello» nasce lo Space «Piano di lottizzazione» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

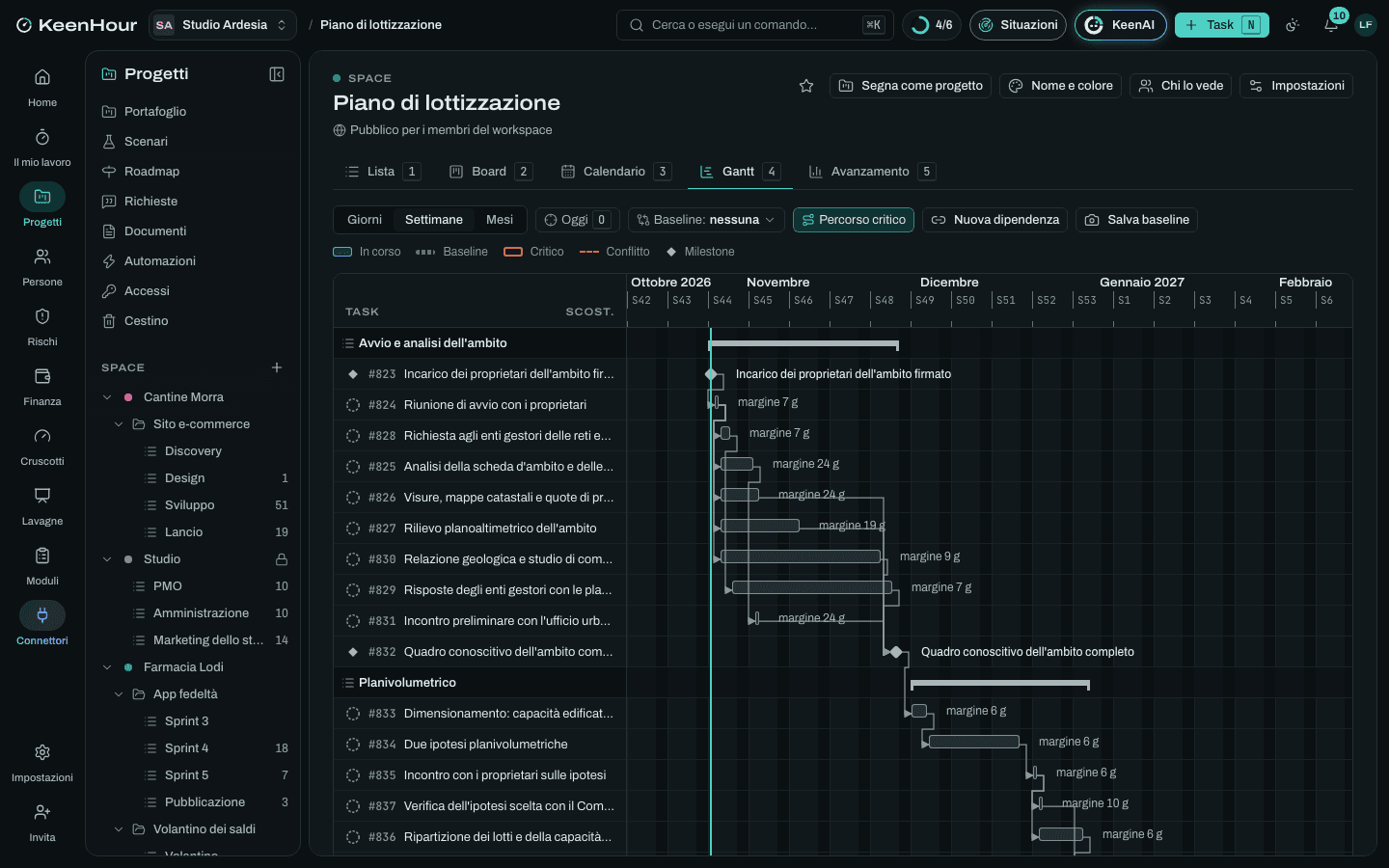

Lo Space «Piano di lottizzazione» in KeenHour: il Gantt del modelloLo Space «Piano di lottizzazione» in KeenHour: il Gantt del modello

Le fasi

  1. Avvio e analisi dell'ambito

    settimane 1–5
    • Incarico dei proprietari dell'ambito firmato
    • Riunione di avvio con i proprietariDopo «Incarico dei proprietari dell'ambito firmato».
    • Analisi della scheda d'ambito e delle norme del piano generaleDopo «Riunione di avvio con i proprietari».
    • Visure, mappe catastali e quote di proprietàDopo «Riunione di avvio con i proprietari».
    • Rilievo planoaltimetrico dell'ambitoDopo «Riunione di avvio con i proprietari».
    • Richiesta agli enti gestori delle reti esistentiDopo «Riunione di avvio con i proprietari».
    • Risposte degli enti gestori con le planimetrie delle retiDopo «Richiesta agli enti gestori delle reti esistenti».
    • Relazione geologica e studio di compatibilità sismicaDopo «Riunione di avvio con i proprietari».
    • Incontro preliminare con l'ufficio urbanisticaDopo «Analisi della scheda d'ambito e delle norme del piano generale».
    • Quadro conoscitivo dell'ambito completoDopo «Rilievo planoaltimetrico dell'ambito», «Risposte degli enti gestori con le planimetrie delle reti», «Relazione geologica e studio di compatibilità sismica», «Incontro preliminare con l'ufficio urbanistica», «Visure, mappe catastali e quote di proprietà».
  2. Planivolumetrico

    settimane 6–9
    • Dimensionamento: capacità edificatoria e standard urbanisticiDopo «Quadro conoscitivo dell'ambito completo».
    • Due ipotesi planivolumetricheDopo «Dimensionamento: capacità edificatoria e standard urbanistici».
    • Incontro con i proprietari sulle ipotesiDopo «Due ipotesi planivolumetriche».
    • Ripartizione dei lotti e della capacità edificatoria fra i proprietariDopo «Incontro con i proprietari sulle ipotesi».
    • Verifica dell'ipotesi scelta con il ComuneDopo «Incontro con i proprietari sulle ipotesi».
    • Planivolumetrico condiviso da proprietari e ComuneDopo «Ripartizione dei lotti e della capacità edificatoria fra i proprietari», «Verifica dell'ipotesi scelta con il Comune».
  3. Opere di urbanizzazione

    settimane 10–18
    • Viabilità, parcheggi pubblici e percorsi pedonaliDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Fognature separate e invarianza idraulicaDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Acquedotto, gas, energia elettrica e telecomunicazioniDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Illuminazione pubblicaDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Verde pubblico e aree in cessioneDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Computo metrico estimativo delle opere di urbanizzazioneDopo «Viabilità, parcheggi pubblici e percorsi pedonali», «Fognature separate e invarianza idraulica», «Acquedotto, gas, energia elettrica e telecomunicazioni», «Illuminazione pubblica», «Verde pubblico e aree in cessione».
    • Pareri degli enti gestori sui progetti delle retiDopo «Fognature separate e invarianza idraulica», «Acquedotto, gas, energia elettrica e telecomunicazioni», «Illuminazione pubblica».
    • Progetto delle urbanizzazioni con i pareri degli entiDopo «Computo metrico estimativo delle opere di urbanizzazione», «Pareri degli enti gestori sui progetti delle reti».
  4. Elaborati del piano e convenzione

    settimane 10–18
    • Tavole del piano: zonizzazione, lotti, sezioni e profiliDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Norme tecniche di attuazione del pianoDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Relazione illustrativa e tecnicaDopo «Tavole del piano: zonizzazione, lotti, sezioni e profili».
    • Rapporto preliminare per la verifica di assoggettabilità a VASDopo «Planivolumetrico condiviso da proprietari e Comune».
    • Schema di convenzione urbanisticaDopo «Norme tecniche di attuazione del piano», «Computo metrico estimativo delle opere di urbanizzazione».
    • Cronoprogramma delle opere e importo delle garanzieDopo «Schema di convenzione urbanistica».
    • Firma degli elaborati da parte di tutti i proprietariDopo «Progetto delle urbanizzazioni con i pareri degli enti», «Relazione illustrativa e tecnica», «Cronoprogramma delle opere e importo delle garanzie», «Rapporto preliminare per la verifica di assoggettabilità a VAS».
    • Piano presentato al ComuneDopo «Firma degli elaborati da parte di tutti i proprietari».
  5. Iter di approvazione

    settimane 18–47
    • Istruttoria dell'ufficio urbanisticaDopo «Piano presentato al Comune».
    • Risposta alle richieste di integrazione dell'ufficioDopo «Piano presentato al Comune».
    • Verifica di assoggettabilità a VAS dell'autorità competenteDopo «Piano presentato al Comune».
    • Adozione del pianoDopo «Istruttoria dell'ufficio urbanistica», «Risposta alle richieste di integrazione dell'ufficio», «Verifica di assoggettabilità a VAS dell'autorità competente».
    • Piano adottatoDopo «Adozione del piano».
    • Deposito, pubblicazione e osservazioniDopo «Piano adottato».
    • Proposta di controdeduzioni alle osservazioniDopo «Deposito, pubblicazione e osservazioni».
    • Approvazione definitiva del pianoDopo «Proposta di controdeduzioni alle osservazioni».
    • Piano approvato ed efficaceDopo «Approvazione definitiva del piano».
  6. Convenzione

    settimane 47–50
    • Testo definitivo della convenzione con il notaioDopo «Piano approvato ed efficace».
    • Frazionamento catastale delle aree in cessioneDopo «Piano approvato ed efficace».
    • Convenzione stipulataDopo «Testo definitivo della convenzione con il notaio», «Frazionamento catastale delle aree in cessione».
    • Programma del progetto esecutivo delle opere di urbanizzazioneDopo «Convenzione stipulata».

I rischi tipici

  • Proprietari in disaccordo sulla ripartizione

    Critico · 16

    Un proprietario non accetta lotti, cessioni o tempi: senza tutte le firme il piano non si presenta, o si ricorre al consorzio di chi rappresenta la maggioranza.

    Mitigare: Quote di proprietà verificate subito; criteri di ripartizione scritti e firmati prima del disegno; tabelle di ripartizione per ogni ipotesi del planivolumetrico.

  • Il piano è assoggettato a VAS

    Medio · 8

    L'autorità competente non esclude il piano: servono rapporto ambientale, consultazioni e parere motivato, con mesi in più.

    Mitigare: Rapporto preliminare completo su suolo, acque e traffico; confronto con l'autorità competente prima di presentarlo; consulente ambientale coinvolto dal planivolumetrico.

  • Prescrizioni costose degli enti gestori

    Alto · 12

    Le reti esistenti non bastano: l'ente chiede potenziamenti fuori dall'ambito che pesano sul computo e sulle garanzie.

    Mitigare: Capacità residua delle reti chiesta all'avvio; incontro tecnico con ogni ente prima di chiudere il progetto delle reti; somma per le prescrizioni nel computo.

  • Adozione rinviata

    Medio · 9

    Calendario della giunta o del consiglio, elezioni o un cambio di indirizzo politico tengono il piano fermo dopo l'istruttoria.

    Accettare: Calendario delle sedute chiesto all'ufficio a fine istruttoria; i proprietari sanno dall'inizio che questa attesa non dipende dallo studio.

  • Osservazioni che cambiano il disegno

    Medio · 9

    Confinanti o associazioni presentano osservazioni accolte dal Comune: tavole, norme e computo si rifanno prima dell'approvazione.

    Mitigare: Planivolumetrico presentato ai confinanti prima del deposito; controdeduzioni preparate dallo studio con proposte già quantificate.

La commessa

A corpo, fatturata a rate alle milestone · 6 voci. Importi e tariffe li metti tu.

  • Analisi dell'ambito e rilievo
  • Planivolumetrico e ripartizione
  • Progetto delle urbanizzazioni
  • Elaborati del piano e convenzione
  • Assistenza all'iter di approvazione
  • Stipula della convenzione

Le rate

  • Anticipo alla firma dell'incarico: 15 %, alla milestone «Incarico dei proprietari dell'ambito firmato»
  • Planivolumetrico condiviso: 20 %, alla milestone «Planivolumetrico condiviso da proprietari e Comune»
  • Piano presentato: 25 %, alla milestone «Piano presentato al Comune»
  • Piano adottato: 15 %, alla milestone «Piano adottato»
  • Piano approvato: 15 %, alla milestone «Piano approvato ed efficace»
  • Convenzione stipulata: 10 %, alla milestone «Convenzione stipulata»

Le pagine dei documenti

  • Verbale della riunione con i proprietari
  • Elenco degli elaborati del piano attuativo
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →

Every hour, under control.

Il prossimo lunedì, apri la settimana con il quadro completo.

Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
