Piano di progetto con WBS e baseline

Il piano da far firmare in sei settimane: requisiti e WBS, stime a tre punti, dipendenze, percorso critico, carico, rischi, riserva e baseline.

6
settimane di piano
5
fasi: le liste dello Space
32
task con stime e dipendenze, 4 milestone

A chi serve

Il lavoro, com'è davvero.

Project manager che preparano il piano di un progetto da far approvare a sponsor e cliente: ambito e WBS, stime con il team, programma con il percorso critico, rischi e baseline da cui misurare gli scostamenti.

Con «Usa questo modello» nasce lo Space «Piano di progetto» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

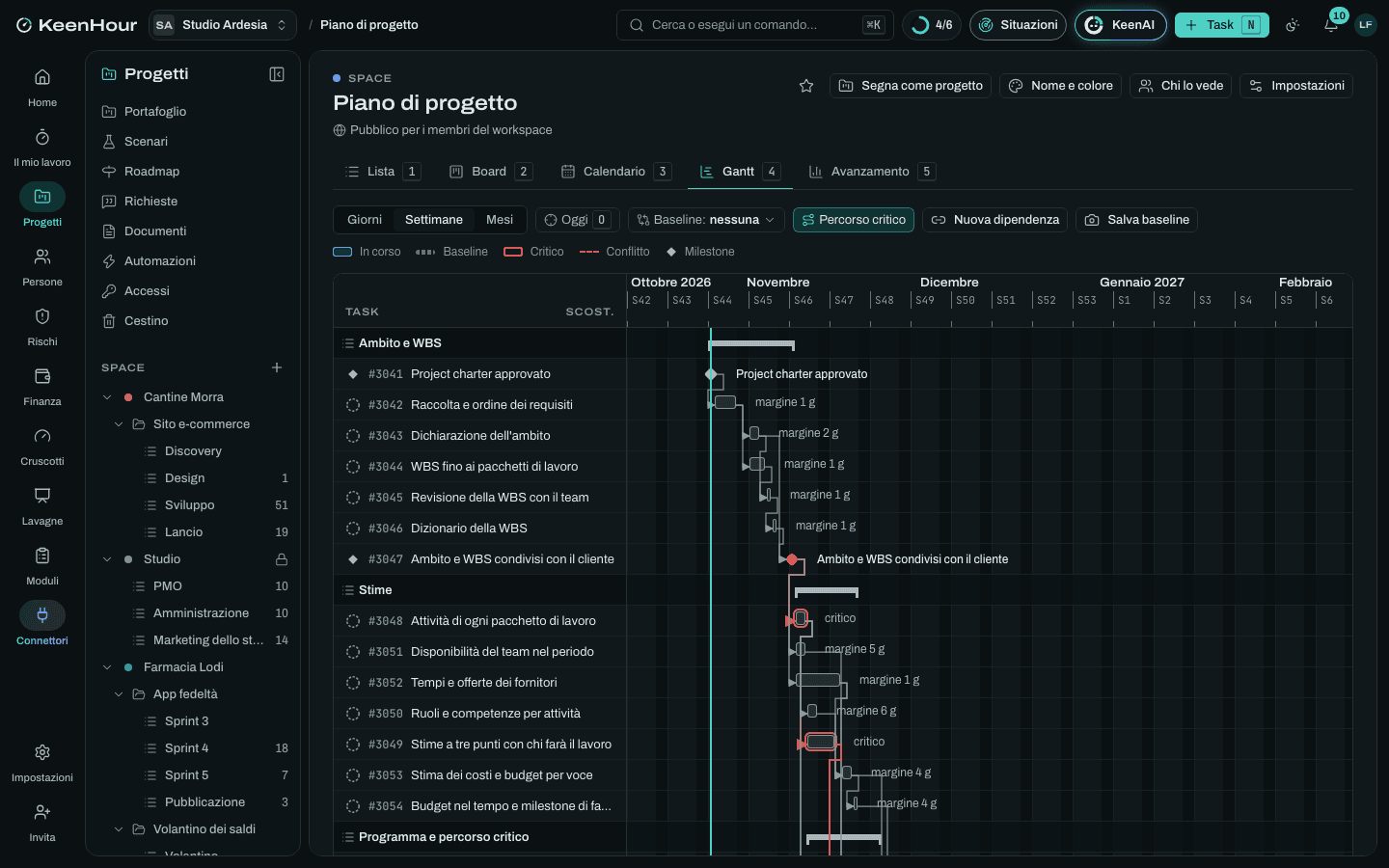

Lo Space «Piano di progetto» in KeenHour: il Gantt del modelloLo Space «Piano di progetto» in KeenHour: il Gantt del modello

Le fasi

  1. Ambito e WBS

    settimane 1–3
    • Project charter approvato
    • Raccolta e ordine dei requisitiDopo «Project charter approvato».
    • Dichiarazione dell'ambitoDopo «Raccolta e ordine dei requisiti».
    • WBS fino ai pacchetti di lavoroDopo «Raccolta e ordine dei requisiti».
    • Revisione della WBS con il teamDopo «WBS fino ai pacchetti di lavoro», «Dichiarazione dell'ambito».
    • Dizionario della WBSDopo «Revisione della WBS con il team».
    • Ambito e WBS condivisi con il clienteDopo «Dizionario della WBS», «Dichiarazione dell'ambito».
  2. Stime

    settimane 3–4
    • Attività di ogni pacchetto di lavoroDopo «Ambito e WBS condivisi con il cliente».
    • Stime a tre punti con chi farà il lavoroDopo «Attività di ogni pacchetto di lavoro».
    • Ruoli e competenze per attivitàDopo «Attività di ogni pacchetto di lavoro».
    • Disponibilità del team nel periodoDopo «Ambito e WBS condivisi con il cliente».
    • Tempi e offerte dei fornitoriDopo «Ambito e WBS condivisi con il cliente».
    • Stima dei costi e budget per voceDopo «Stime a tre punti con chi farà il lavoro», «Ruoli e competenze per attività», «Tempi e offerte dei fornitori».
    • Budget nel tempo e milestone di fatturazioneDopo «Stima dei costi e budget per voce».
  3. Programma e percorso critico

    settimane 3–5
    • Date vincolanti e attese esterneDopo «Attività di ogni pacchetto di lavoro».
    • Dipendenze fra le attivitàDopo «Stime a tre punti con chi farà il lavoro».
    • Programma nel GanttDopo «Dipendenze fra le attività», «Date vincolanti e attese esterne», «Disponibilità del team nel periodo», «Tempi e offerte dei fornitori».
    • Percorso critico e marginiDopo «Programma nel Gantt».
    • Livellamento del caricoDopo «Programma nel Gantt».
  4. Rischi

    settimane 3–5
    • Laboratorio di identificazione dei rischi con il teamDopo «Attività di ogni pacchetto di lavoro».
    • Probabilità, impatto e owner di ogni rischioDopo «Laboratorio di identificazione dei rischi con il team».
    • Risposte ai rischi alti e loro task nel pianoDopo «Probabilità, impatto e owner di ogni rischio», «Percorso critico e margini».
    • Riserva di contingenza di tempo e di costiDopo «Risposte ai rischi alti e loro task nel piano», «Stima dei costi e budget per voce».
  5. Approvazione e baseline

    settimane 5–6
    • Regole di comunicazione, qualità e variantiDopo «Programma nel Gantt».
    • Documento del piano di progettoDopo «Riserva di contingenza di tempo e di costi», «Livellamento del carico», «Regole di comunicazione, qualità e varianti», «Budget nel tempo e milestone di fatturazione».
    • Controllo prima della revisioneDopo «Documento del piano di progetto».
    • Revisione del piano con lo sponsor e il clienteDopo «Controllo prima della revisione».
    • Correzioni dopo la revisioneDopo «Revisione del piano con lo sponsor e il cliente».
    • Piano di progetto approvato per iscrittoDopo «Correzioni dopo la revisione».
    • Baseline salvata nel GanttDopo «Piano di progetto approvato per iscritto».
    • Piano presentato al teamDopo «Piano di progetto approvato per iscritto».
    • Piano in baseline: comincia il controlloDopo «Baseline salvata nel Gantt», «Piano presentato al team».

I rischi tipici

  • Data finale promessa prima del piano

    Critico · 16

    La data è stata decisa in vendita: il piano viene piegato fino a starci dentro, togliendo margini, test e riserva.

    Scalare: Il piano si fa dal basso; se non sta nella data, allo sponsor si portano le opzioni con i numeri: meno ambito, più persone, data diversa. La scelta la fa lui, per iscritto.

  • Stime ottimistiche di chi non farà il lavoro

    Critico · 16

    Le stime le scrive il project manager o il commerciale: ogni attività sembra più corta di quanto sarà.

    Mitigare: Stime a tre punti date da chi farà il lavoro; le stime più incerte segnate e coperte dalla riserva.

  • Requisiti ambigui o in contraddizione

    Alto · 12

    Due funzioni del cliente chiedono cose diverse sullo stesso punto: il conflitto esce in collaudo, quando costa di più.

    Mitigare: Ogni requisito con la sua fonte; i conflitti portati al referente del cliente prima della WBS, con la decisione scritta.

  • Persone contate a tempo pieno

    Alto · 12

    Il programma suppone che il team lavori solo a questo progetto: assistenza, riunioni e altri progetti si mangiano le ore, e le date scivolano dalla prima settimana.

    Mitigare: Ore disponibili lette dal carico, con ferie e altri impegni; livellamento prima della baseline.

  • Attese esterne dimenticate

    Alto · 12

    Approvazioni del cliente, pareri, consegne dei fornitori non sono nel programma: la data finale è vera solo se tutti rispondono il giorno dopo.

    Mitigare: Ogni attesa è un task con la sua durata; le durate dei fornitori confermate per iscritto.

  • WBS per reparti invece che per consegne

    Medio · 9

    La WBS ricalca l'organigramma: le consegne fra due reparti non sono di nessuno, e nessuno le stima.

    Mitigare: Primo livello della WBS uguale alle consegne del cliente; revisione con il team per i pacchetti di confine.

  • Piano approvato solo a voce

    Medio · 6

    Senza un'approvazione scritta la baseline è solo del project manager: alla prima discussione su date o ambito non c'è un riferimento comune.

    Mitigare: Approvazione per iscritto di sponsor e cliente, anche per email, con la versione del documento; baseline salvata con lo stesso nome.

Automazioni incluse (3)

  • In revisione: raccogliere le osservazioniNella lista «Approvazione e baseline» · Quando un task passa a «In revisione da sponsor e cliente», allora commenta «In revisione da sponsor e cliente. {assignees}, annotate qu…».
  • In ritardo: chiedere un aggiornamentoIn tutto lo Space · Quando un task è in ritardo da 2 giorni, allora commenta «{assignees}, il task è in ritardo di due giorni: aggiornate…».
  • Ore oltre la stima: segnalarloIn tutto lo Space · Quando le ore di un task superano il 120% della stima, allora commenta «{assignees}, le ore registrate superano del 20% la stima: r…».

Le pagine dei documenti

  • Indice del piano di progetto
  • Scheda di un pacchetto di lavoro
  • Lista di controllo prima della baseline

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
