Modello · Software e digitale

Portale web su misura

Un portale con area riservata dai requisiti all'esercizio: ruoli e permessi, prototipo provato, accesso unico, quattro sprint, prova di intrusione, collaudo.

23
settimane di piano
6
fasi: le liste dello Space
50
task con stime e dipendenze, 8 milestone

A chi serve

Il lavoro, com'è davvero.

Software house che sviluppano per un'azienda o un ente un portale per clienti, fornitori o dipendenti, collegato ai sistemi interni: requisiti scritti, design approvato, sprint con demo, accessibilità, sicurezza e verbale di collaudo. A corpo, a rate.

Con «Usa questo modello» nasce lo Space «Portale web» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

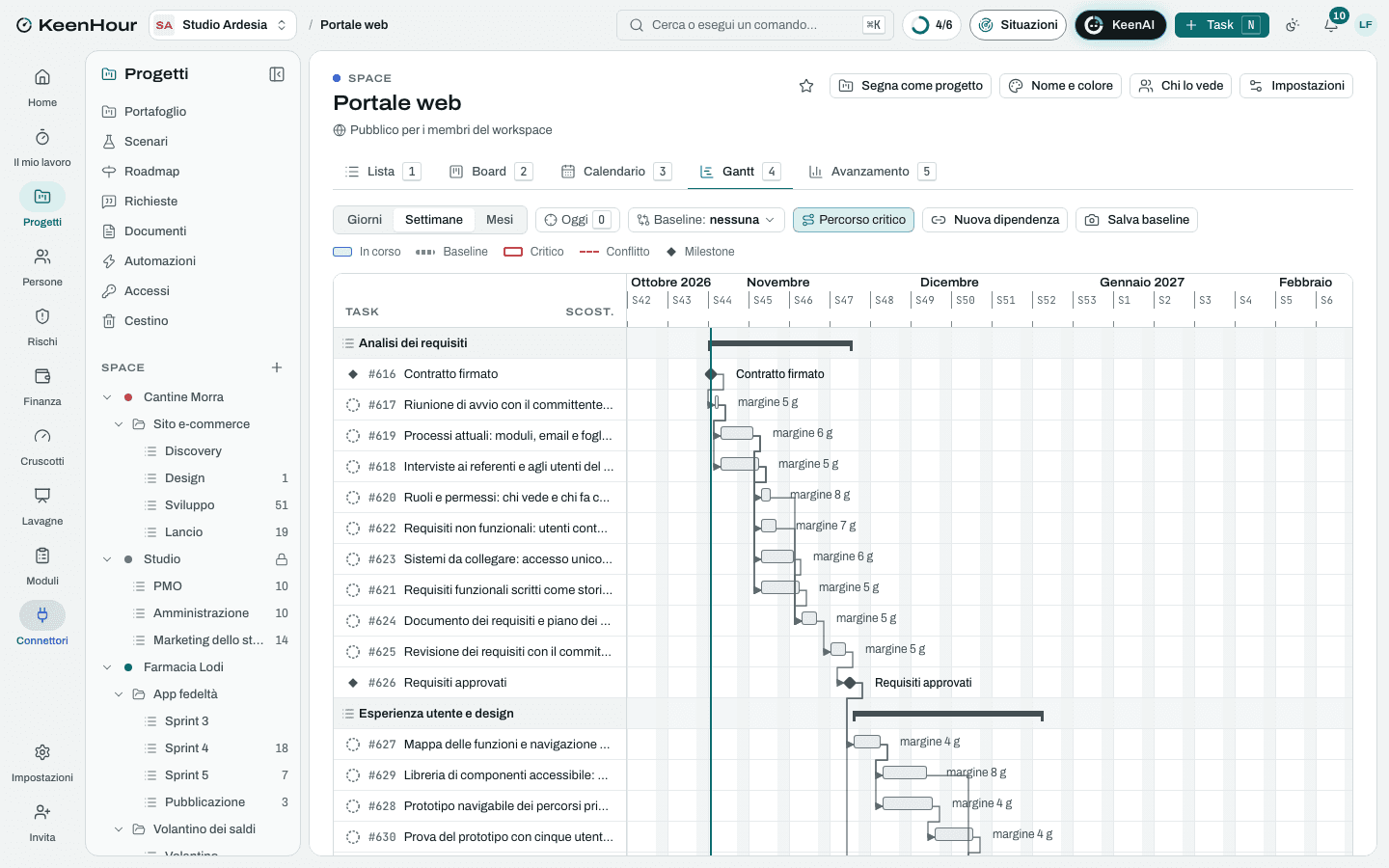

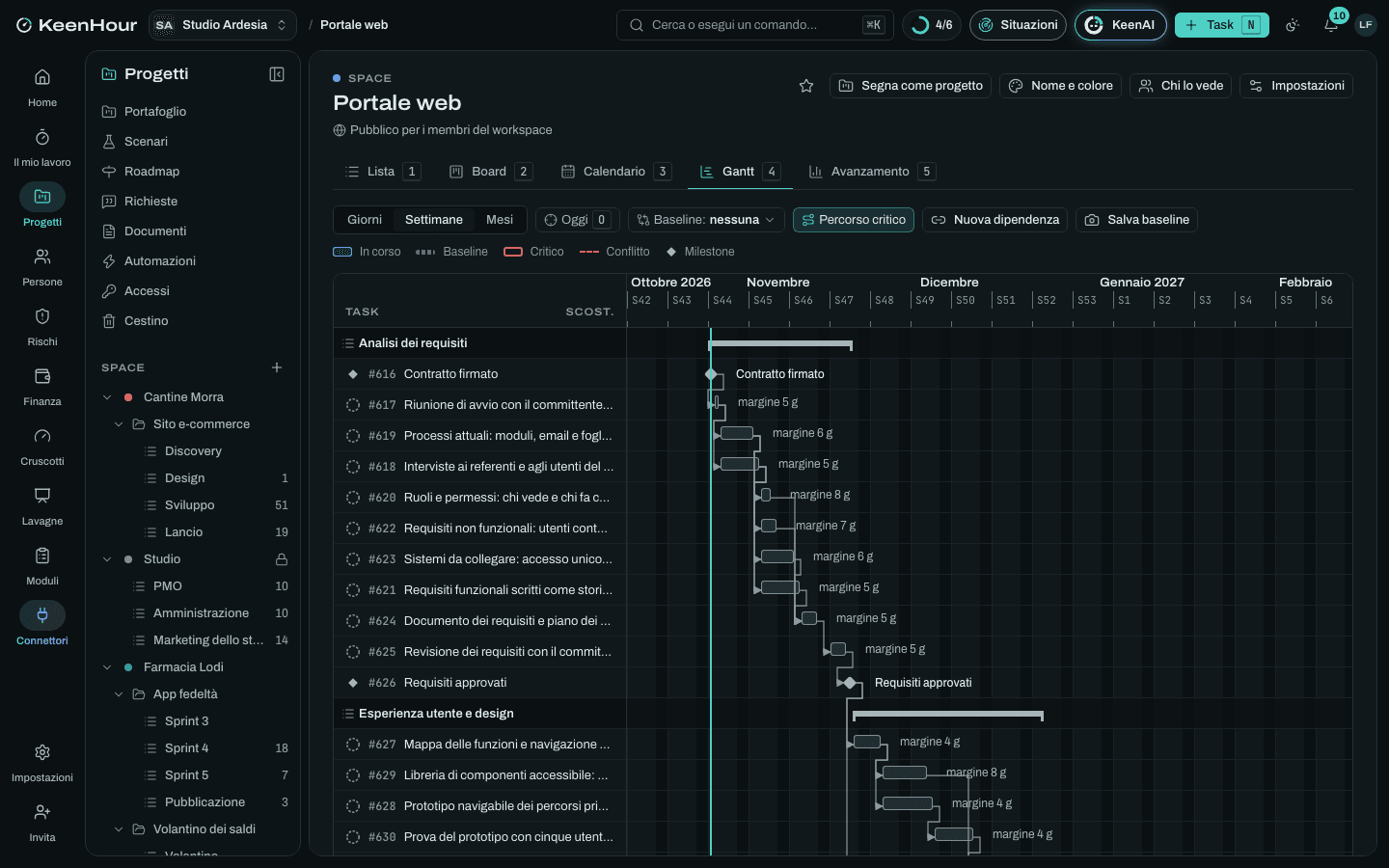

Lo Space «Portale web» in KeenHour: il Gantt del modelloLo Space «Portale web» in KeenHour: il Gantt del modello

Le fasi

  1. Analisi dei requisiti

    settimane 1–4
    • Contratto firmato
    • Riunione di avvio con il committente e i referenti dei repartiDopo «Contratto firmato».
    • Interviste ai referenti e agli utenti del portaleDopo «Riunione di avvio con il committente e i referenti dei reparti».
    • Processi attuali: moduli, email e fogli di calcolo che il portale sostituisceDopo «Riunione di avvio con il committente e i referenti dei reparti».
    • Ruoli e permessi: chi vede e chi fa che cosaDopo «Interviste ai referenti e agli utenti del portale», «Processi attuali: moduli, email e fogli di calcolo che il portale sostituisce».
    • Requisiti funzionali scritti come storie con i criteri di accettazioneDopo «Interviste ai referenti e agli utenti del portale», «Processi attuali: moduli, email e fogli di calcolo che il portale sostituisce».
    • Requisiti non funzionali: utenti contemporanei, disponibilità, tempi di risposta, conservazioneDopo «Interviste ai referenti e agli utenti del portale».
    • Sistemi da collegare: accesso unico, gestionale, archivio documentaleDopo «Processi attuali: moduli, email e fogli di calcolo che il portale sostituisce».
    • Documento dei requisiti e piano dei rilasci per sprintDopo «Ruoli e permessi: chi vede e chi fa che cosa», «Requisiti funzionali scritti come storie con i criteri di accettazione», «Requisiti non funzionali: utenti contemporanei, disponibilità, tempi di risposta, conservazione», «Sistemi da collegare: accesso unico, gestionale, archivio documentale».
    • Revisione dei requisiti con il committenteDopo «Documento dei requisiti e piano dei rilasci per sprint».
    • Requisiti approvatiDopo «Revisione dei requisiti con il committente».
  2. Esperienza utente e design

    settimane 4–8
    • Mappa delle funzioni e navigazione per ruoloDopo «Requisiti approvati».
    • Prototipo navigabile dei percorsi principaliDopo «Mappa delle funzioni e navigazione per ruolo».
    • Libreria di componenti accessibile: contrasti, focus, moduli, messaggi d'erroreDopo «Mappa delle funzioni e navigazione per ruolo».
    • Prova del prototipo con cinque utenti veriDopo «Prototipo navigabile dei percorsi principali».
    • Schermate definitive di tutte le funzioniDopo «Prova del prototipo con cinque utenti veri», «Libreria di componenti accessibile: contrasti, focus, moduli, messaggi d'errore».
    • Design approvato dal committenteDopo «Schermate definitive di tutte le funzioni».
  3. Architettura

    settimane 4–7
    • Architettura applicativa: stack, API, hosting nell'Unione europeaDopo «Requisiti approvati».
    • Accesso unico con il sistema aziendale e doppio fattoreDopo «Architettura applicativa: stack, API, hosting nell'Unione europea».
    • Modello dei dati e regole di conservazioneDopo «Architettura applicativa: stack, API, hosting nell'Unione europea».
    • Analisi dei rischi per i dati personali e misure di sicurezzaDopo «Architettura applicativa: stack, API, hosting nell'Unione europea».
    • Ambienti, rilascio automatico e copie di sicurezzaDopo «Architettura applicativa: stack, API, hosting nell'Unione europea».
    • Contratti delle API verso il gestionale e l'archivio documentaleDopo «Modello dei dati e regole di conservazione».
    • Architettura approvata dal reparto informatico del committenteDopo «Accesso unico con il sistema aziendale e doppio fattore», «Contratti delle API verso il gestionale e l'archivio documentale», «Analisi dei rischi per i dati personali e misure di sicurezza», «Ambienti, rilascio automatico e copie di sicurezza».
  4. Sviluppo

    settimane 9–17
    • Il reparto informatico del committente apre gli accessi ai sistemi di provaDopo «Architettura approvata dal reparto informatico del committente».
    • Sprint 1: accesso, profili, ruoli e permessiDopo «Design approvato dal committente», «Architettura approvata dal reparto informatico del committente».
    • Demo dello sprint 1 al committenteDopo «Sprint 1: accesso, profili, ruoli e permessi».
    • Sprint 2: richieste e pratiche con il loro flusso di approvazioneDopo «Demo dello sprint 1 al committente».
    • Demo dello sprint 2 al committenteDopo «Sprint 2: richieste e pratiche con il loro flusso di approvazione».
    • Sprint 3: documenti, notifiche e ricercaDopo «Demo dello sprint 2 al committente», «Il reparto informatico del committente apre gli accessi ai sistemi di prova».
    • Demo dello sprint 3 al committenteDopo «Sprint 3: documenti, notifiche e ricerca».
    • Sprint 4: integrazione con il gestionale, cruscotti e pannello di amministrazioneDopo «Demo dello sprint 3 al committente».
    • Demo dello sprint 4 al committenteDopo «Sprint 4: integrazione con il gestionale, cruscotti e pannello di amministrazione».
    • Manuale d'uso per ruolo e documentazione tecnicaDopo «Demo dello sprint 3 al committente».
    • Portale completo nell'ambiente di collaudoDopo «Demo dello sprint 4 al committente», «Manuale d'uso per ruolo e documentazione tecnica».
  5. Collaudo

    settimane 17–20
    • Prove funzionali e di regressione su tutte le storieDopo «Portale completo nell'ambiente di collaudo».
    • Verifica di accessibilità WCAG 2.1 livello AADopo «Portale completo nell'ambiente di collaudo».
    • Prove di carico sugli utenti contemporanei dei requisitiDopo «Portale completo nell'ambiente di collaudo».
    • Prova di intrusione da parte di un esperto esternoDopo «Portale completo nell'ambiente di collaudo».
    • Correzioni dalle prove e dalla prova di intrusioneDopo «Prove funzionali e di regressione su tutte le storie», «Verifica di accessibilità WCAG 2.1 livello AA», «Prove di carico sugli utenti contemporanei dei requisiti», «Prova di intrusione da parte di un esperto esterno».
    • Collaudo del committente con gli utenti pilotaDopo «Correzioni dalle prove e dalla prova di intrusione».
    • Verbale di collaudo firmatoDopo «Collaudo del committente con gli utenti pilota».
  6. Avvio in esercizio

    settimane 20–23
    • Formazione degli amministratori e dei referentiDopo «Verbale di collaudo firmato».
    • Caricamento dei dati iniziali e degli utentiDopo «Verbale di collaudo firmato».
    • Messa in esercizio in produzioneDopo «Formazione degli amministratori e dei referenti», «Caricamento dei dati iniziali e degli utenti».
    • Portale in esercizioDopo «Messa in esercizio in produzione».
    • Presidio delle prime due settimaneDopo «Messa in esercizio in produzione».
    • Consegna del codice sorgente, delle credenziali e della documentazioneDopo «Messa in esercizio in produzione».
    • Riunione di chiusura e avvio della garanziaDopo «Presidio delle prime due settimane», «Consegna del codice sorgente, delle credenziali e della documentazione».
    • Fine del progetto e inizio della garanziaDopo «Riunione di chiusura e avvio della garanzia».

I rischi tipici

  • Requisiti che cambiano durante gli sprint

    Critico · 16

    Le demo fanno venire idee nuove: le storie si riscrivono a sprint avviato e le ore vendute finiscono prima del collaudo.

    Mitigare: Requisiti approvati prima dello sviluppo; ogni richiesta nuova stimata e decisa dal referente del committente: entra al posto di una storia di peso simile o come variante a parte.

  • Accessi ai sistemi del committente in ritardo

    Alto · 12

    Il reparto informatico del committente ha altre priorità: le integrazioni si sviluppano su dati finti e si scoprono i problemi in collaudo.

    Mitigare: Elenco degli accessi consegnato all'approvazione dell'architettura, con la data in cui servono; le integrazioni nell'ultimo sprint, non nel primo.

  • Gestore delle identità aziendale non pronto

    Alto · 12

    Gruppi non definiti o configurazione dell'accesso unico affidata a un fornitore esterno del committente: gli utenti non entrano.

    Mitigare: Accesso unico nel primo sprint, provato con utenze vere di ogni ruolo; accesso locale per gli amministratori come riserva.

  • Vulnerabilità gravi scoperte a fine progetto

    Alto · 12

    La prova di intrusione trova un controllo dei permessi mancante: correggerlo tocca molte funzioni a una settimana dal collaudo.

    Mitigare: Permessi sul server per ogni chiamata, con test automatici per ruolo dallo sprint 1; revisione del codice con la sicurezza fra i criteri.

  • Utenti che restano su email e fogli di calcolo

    Alto · 12

    Il portale funziona ma nessuno cambia abitudini: i processi vecchi restano in piedi accanto a quello nuovo.

    Mitigare: Utenti veri nelle interviste e nella prova del prototipo; data concordata con il committente da cui il vecchio canale non si usa più.

La commessa

A corpo, fatturata a rate alle milestone · 6 voci. Importi e tariffe li metti tu.

  • Analisi dei requisiti
  • Esperienza utente e design
  • Architettura
  • Sviluppo
  • Collaudo
  • Avvio in esercizio

Le rate

  • Anticipo alla firma del contratto: 20 %, alla milestone «Contratto firmato»
  • Approvazione dei requisiti: 15 %, alla milestone «Requisiti approvati»
  • Approvazione del design: 15 %, alla milestone «Design approvato dal committente»
  • Portale completo in collaudo: 25 %, alla milestone «Portale completo nell'ambiente di collaudo»
  • Verbale di collaudo firmato: 15 %, alla milestone «Verbale di collaudo firmato»
  • Fine del progetto: 10 %, alla milestone «Fine del progetto e inizio della garanzia»

Le pagine dei documenti

  • Scheda di una storia utente
  • Verbale di collaudo
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
