Modello · Studi tecnici e ingegneria

Pratica di prevenzione incendi

Un'attività soggetta dalla classificazione alla SCIA: progetto con il codice di prevenzione incendi, parere dei Vigili del Fuoco, lavori, certificazioni.

33
settimane di piano
5
fasi: le liste dello Space
40
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Professionisti antincendio iscritti negli elenchi del Ministero dell'interno che seguono un'attività soggetta al DPR 151/2011: valutazione del progetto, adeguamento, SCIA e sopralluogo del comando.

Con «Usa questo modello» nasce lo Space «Prevenzione incendi» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

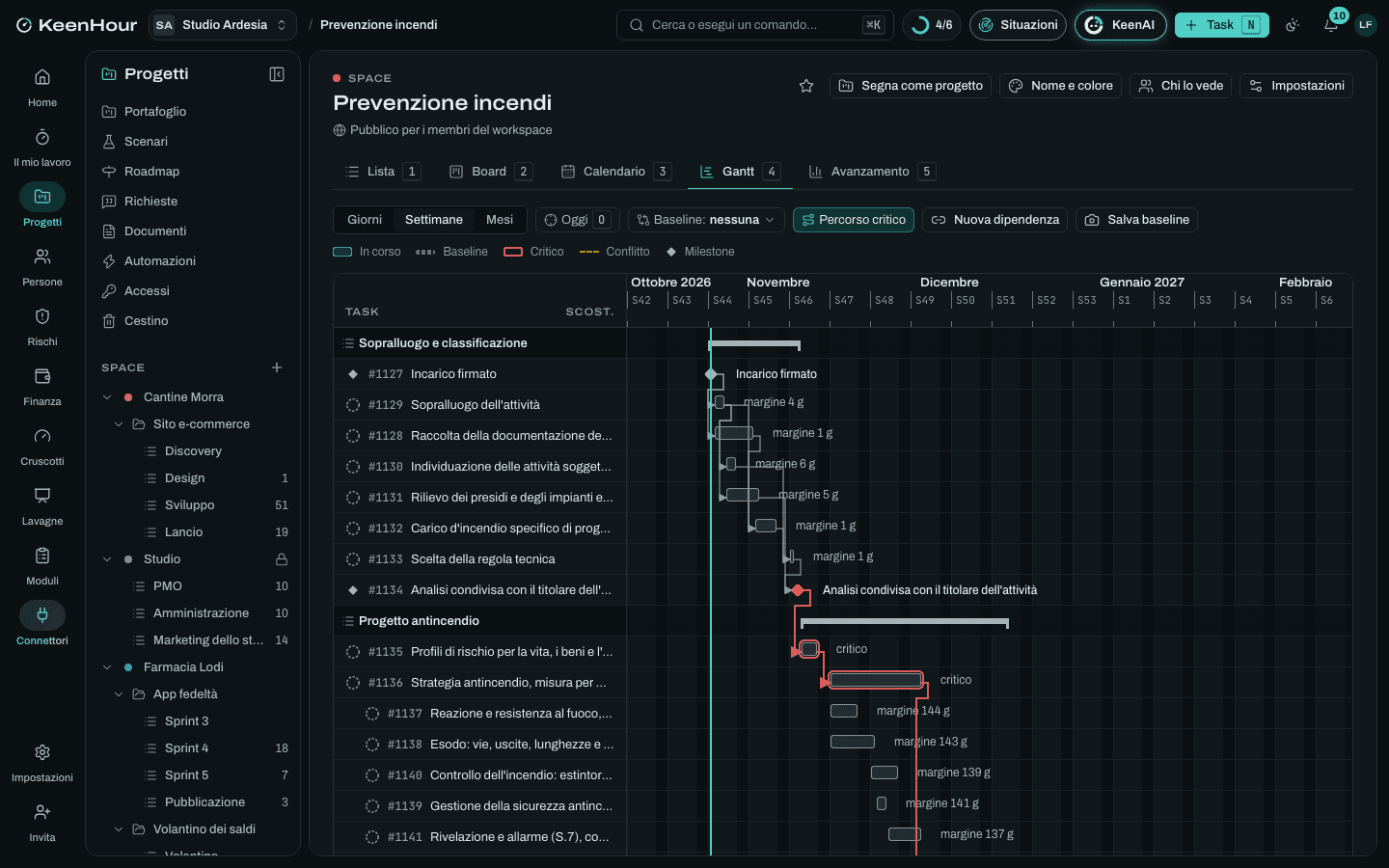

Lo Space «Prevenzione incendi» in KeenHour: il Gantt del modelloLo Space «Prevenzione incendi» in KeenHour: il Gantt del modello

Le fasi

  1. Progettazione · Sopralluogo e classificazione

    settimane 1–3
    • Incarico firmato
    • Raccolta della documentazione dell'attivitàDopo «Incarico firmato».
    • Sopralluogo dell'attivitàDopo «Incarico firmato».
    • Individuazione delle attività soggette e della categoria (A, B, C)Dopo «Sopralluogo dell'attività».
    • Rilievo dei presidi e degli impianti esistentiDopo «Sopralluogo dell'attività».
    • Carico d'incendio specifico di progetto per compartimentoDopo «Raccolta della documentazione dell'attività», «Sopralluogo dell'attività».
    • Scelta della regola tecnicaDopo «Individuazione delle attività soggette e della categoria (A, B, C)», «Carico d'incendio specifico di progetto per compartimento».
    • Analisi condivisa con il titolare dell'attivitàDopo «Scelta della regola tecnica», «Rilievo dei presidi e degli impianti esistenti».
  2. Progettazione · Progetto antincendio

    settimane 3–8
    • Profili di rischio per la vita, i beni e l'ambienteDopo «Analisi condivisa con il titolare dell'attività».
    • Strategia antincendio, misura per misura6 sottotaskDopo «Profili di rischio per la vita, i beni e l'ambiente».
    • Soluzioni alternative dove le conformi non bastanoDopo «Strategia antincendio, misura per misura».
    • Relazione tecnica antincendioDopo «Strategia antincendio, misura per misura».
    • Tavole: compartimenti, esodo, presidi e impiantiDopo «Strategia antincendio, misura per misura».
    • Stima dei lavori di adeguamento per il titolareDopo «Soluzioni alternative dove le conformi non bastano».
    • Verifica interna e firma del professionista antincendioDopo «Relazione tecnica antincendio», «Tavole: compartimenti, esodo, presidi e impianti», «Stima dei lavori di adeguamento per il titolare».
  3. Dal parere alla SCIA · Valutazione dei Vigili del Fuoco

    settimane 8–17
    • Domanda di valutazione del progetto (modello PIN 1) e versamentoDopo «Verifica interna e firma del professionista antincendio».
    • Presentazione al comando provincialeDopo «Domanda di valutazione del progetto (modello PIN 1) e versamento».
    • Esame del progetto da parte del comandoDopo «Presentazione al comando provinciale».
    • Risposta alle eventuali integrazioniDopo «Presentazione al comando provinciale».
    • Parere favorevole sul progettoDopo «Esame del progetto da parte del comando», «Risposta alle eventuali integrazioni».
  4. Dal parere alla SCIA · Lavori di adeguamento

    settimane 8–24
    • Descrizione e computo dei lavori di adeguamentoDopo «Verifica interna e firma del professionista antincendio».
    • Offerte delle imprese e degli installatoriDopo «Descrizione e computo dei lavori di adeguamento».
    • Scelta delle imprese con il titolareDopo «Offerte delle imprese e degli installatori».
    • Lavori: compartimentazioni, porte, impiantiDopo «Parere favorevole sul progetto», «Scelta delle imprese con il titolare».
    • Controlli in corso d'opera dei prodotti certificatiDopo «Parere favorevole sul progetto», «Scelta delle imprese con il titolare».
    • Certificazioni dei prodotti e dichiarazioni degli installatoriDopo «Lavori: compartimentazioni, porte, impianti», «Controlli in corso d'opera dei prodotti certificati».
    • Lavori di adeguamento finitiDopo «Certificazioni dei prodotti e dichiarazioni degli installatori».
  5. Dal parere alla SCIA · SCIA e sopralluogo

    settimane 24–33
    • Asseverazione e certificazioni di resistenza al fuoco e degli impiantiDopo «Lavori di adeguamento finiti».
    • Piano di emergenza e addetti antincendio formati (DM 2 settembre 2021)Dopo «Lavori di adeguamento finiti».
    • Presentazione della SCIA antincendioDopo «Asseverazione e certificazioni di resistenza al fuoco e degli impianti».
    • Attività avviata con la SCIADopo «Presentazione della SCIA antincendio».
    • Registro dei controlli e calendario delle manutenzioniDopo «Presentazione della SCIA antincendio».
    • Eventuale visita tecnica del comandoDopo «Presentazione della SCIA antincendio».
    • Pratica chiusa: certificato o esito della visitaDopo «Eventuale visita tecnica del comando», «Registro dei controlli e calendario delle manutenzioni», «Piano di emergenza e addetti antincendio formati (DM 2 settembre 2021)».

I rischi tipici

  • Classificazione sbagliata o attività dimenticate

    Medio · 8

    Una soglia letta male o un deposito non dichiarato cambiano la categoria: la pratica riparte, o l'attività resta scoperta.

    Mitigare: Quantità stoccate verificate sul posto e firmate dal titolare; seconda lettura dell'allegato I da un collega prima del progetto.

  • Il comando chiede integrazioni

    Medio · 9

    Una richiesta di integrazioni fa ripartire i 60 giorni del parere dalla consegna della documentazione completa (DPR 151/2011, art. 3) e sposta l'avvio dei lavori.

    Mitigare: Colloquio tecnico preliminare sui punti dubbi; soluzioni alternative motivate per esteso; tavole leggibili senza la relazione.

  • Lavori di adeguamento più cari del previsto

    Alto · 12

    Compartimentazioni e impianti di spegnimento costano più di quanto il titolare aveva messo in conto, e il progetto torna indietro.

    Mitigare: Stima dei lavori prima della firma del progetto; soluzioni alternative dove abbassano il costo senza abbassare la sicurezza.

  • Certificazioni mancanti o non conformi

    Alto · 12

    Porte, sigillature e rivestimenti posati senza il certificato giusto: l'asseverazione non si può firmare.

    Mitigare: Elenco dei certificati richiesti nel contratto; prodotti accettati solo con il certificato prima della posa.

  • L'attività parte prima della SCIA

    Alto · 10

    Il titolare avvia un reparto o un deposito prima della segnalazione: sanzioni e responsabilità in caso d'incendio.

    Evitare: Data di avvio scritta nel piano e concordata con il titolare; SCIA pronta il giorno in cui finiscono i lavori.

  • L'attività cambia durante la pratica

    Medio · 9

    Nuovi depositi, un layout diverso o più persone presenti dopo il parere rendono il progetto approvato non più valido.

    Mitigare: Il titolare comunica ogni modifica prima di farla; si valuta se aggrava il rischio e serve un nuovo parere.

La commessa

A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.

  • Sopralluogo e classificazione
  • Progetto antincendio
  • Valutazione del progetto
  • Assistenza ai lavori
  • SCIA e certificazioni

Le rate

  • Anticipo alla firma dell'incarico: 30 %, alla milestone «Incarico firmato»
  • Parere favorevole sul progetto: 40 %, alla milestone «Parere favorevole sul progetto»
  • Presentazione della SCIA: 30 %, alla milestone «Attività avviata con la SCIA»

Le pagine dei documenti

  • Scheda dell'attività
  • Documenti per la SCIA
  • Registro dei controlli antincendio

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
