Modello · PMO e prodotto

Programma beta con i clienti

Una funzione provata da clienti scelti: criteri di uscita, accordo di partecipazione, incontri settimanali, segnalazioni, sondaggi e decisione finale.

8
settimane di piano
5
fasi: le liste dello Space
39
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Team di prodotto che fanno provare una funzione nuova a un gruppo di clienti prima di aprirla a tutti, e alla fine decidono con i dati: rilascio generale, un'altra tornata o stop.

Con «Usa questo modello» nasce lo Space «Programma beta» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

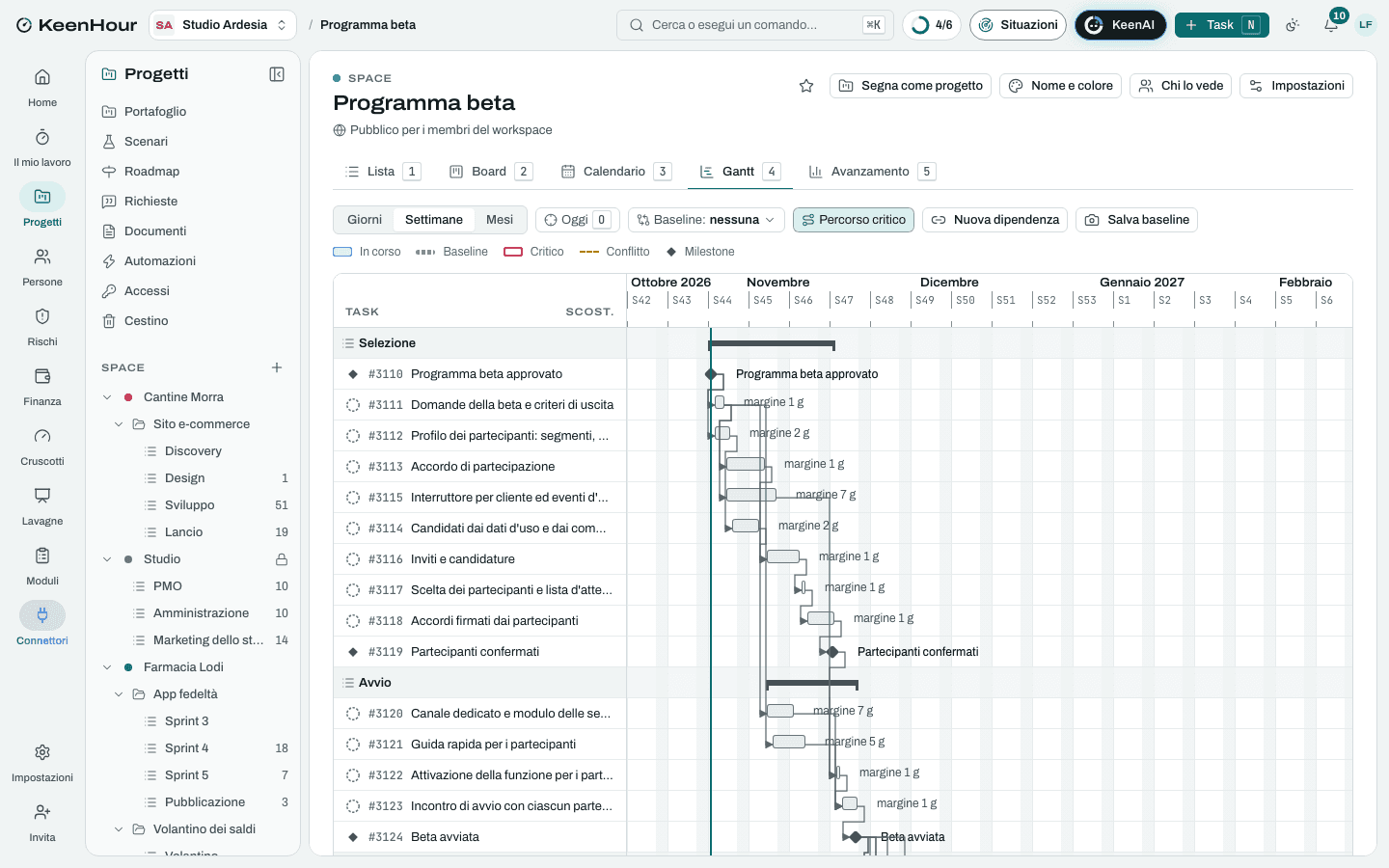

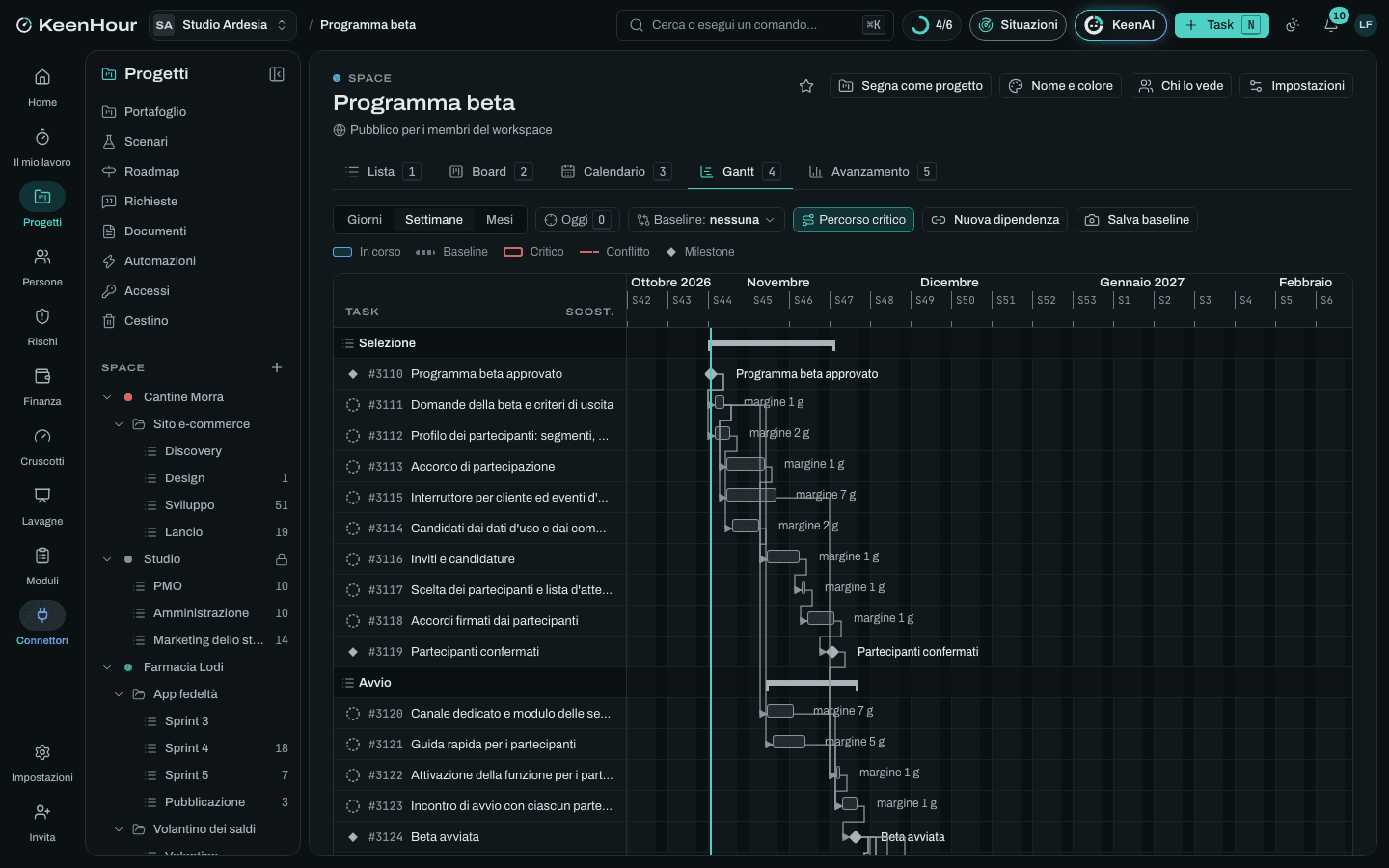

Lo Space «Programma beta» in KeenHour: il Gantt del modelloLo Space «Programma beta» in KeenHour: il Gantt del modello

Le fasi

  1. Selezione

    settimane 1–4
    • Programma beta approvato
    • Domande della beta e criteri di uscitaDopo «Programma beta approvato».
    • Profilo dei partecipanti: segmenti, numero, esclusioniDopo «Programma beta approvato».
    • Accordo di partecipazioneDopo «Domande della beta e criteri di uscita».
    • Candidati dai dati d'uso e dai commercialiDopo «Profilo dei partecipanti: segmenti, numero, esclusioni».
    • Interruttore per cliente ed eventi d'uso della betaDopo «Domande della beta e criteri di uscita».
    • Inviti e candidatureDopo «Candidati dai dati d'uso e dai commerciali», «Accordo di partecipazione».
    • Scelta dei partecipanti e lista d'attesaDopo «Inviti e candidature».
    • Accordi firmati dai partecipantiDopo «Scelta dei partecipanti e lista d'attesa».
    • Partecipanti confermatiDopo «Accordi firmati dai partecipanti».
  2. Avvio

    settimane 2–4
    • Canale dedicato e modulo delle segnalazioniDopo «Domande della beta e criteri di uscita».
    • Guida rapida per i partecipantiDopo «Domande della beta e criteri di uscita».
    • Attivazione della funzione per i partecipantiDopo «Partecipanti confermati», «Interruttore per cliente ed eventi d'uso della beta».
    • Incontro di avvio con ciascun partecipanteDopo «Attivazione della funzione per i partecipanti», «Canale dedicato e modulo delle segnalazioni», «Guida rapida per i partecipanti».
    • Beta avviataDopo «Incontro di avvio con ciascun partecipante».
  3. Raccolta

    settimane 5–7
    • I partecipanti usano la funzione nel loro lavoroDopo «Beta avviata».
    • Smistamento quotidiano delle segnalazioniDopo «Beta avviata».
    • Correzioni e piccoli miglioramenti durante la betaDopo «Beta avviata».
    • Incontri settimanali con i partecipanti3 sottotaskDopo «Beta avviata».
    • Lettura settimanale dei dati d'usoDopo «Beta avviata».
    • Richiamo ai partecipanti che non la usanoDopo «Beta avviata».
    • Sondaggio di metà betaDopo «Beta avviata».
    • Sondaggio finale e disponibilità a pagarlaDopo «Sondaggio di metà beta».
    • Raccolta chiusaDopo «I partecipanti usano la funzione nel loro lavoro», «Smistamento quotidiano delle segnalazioni», «Incontri settimanali con i partecipanti», «Lettura settimanale dei dati d'uso», «Sondaggio finale e disponibilità a pagarla».
  4. Analisi

    settimane 7–8
    • Sintesi dei commenti per temaDopo «Raccolta chiusa».
    • Numeri della beta accanto ai criteri di uscitaDopo «Raccolta chiusa».
    • Problemi aperti: prima del rilascio, dopo, o maiDopo «Raccolta chiusa», «Correzioni e piccoli miglioramenti durante la beta».
    • Raccomandazione per la decisioneDopo «Sintesi dei commenti per tema», «Numeri della beta accanto ai criteri di uscita», «Problemi aperti: prima del rilascio, dopo, o mai».
    • Decisione: rilascio a tutti, altra tornata o stopDopo «Raccomandazione per la decisione».
  5. Uscita

    settimana 8
    • La decisione detta ai partecipantiDopo «Decisione: rilascio a tutti, altra tornata o stop».
    • Condizioni dopo la beta: piano, prezzo, dati creati in provaDopo «Decisione: rilascio a tutti, altra tornata o stop».
    • Passaggio al rilascio generale o spegnimento della funzioneDopo «Decisione: rilascio a tutti, altra tornata o stop».
    • Ringraziamento ai partecipantiDopo «La decisione detta ai partecipanti».
    • Testimonianze e casi di studio, con il consenso del clienteDopo «La decisione detta ai partecipanti».
    • Relazione finale della betaDopo «Decisione: rilascio a tutti, altra tornata o stop».
    • Programma beta chiusoDopo «Condizioni dopo la beta: piano, prezzo, dati creati in prova», «Passaggio al rilascio generale o spegnimento della funzione», «Ringraziamento ai partecipanti», «Testimonianze e casi di studio, con il consenso del cliente», «Relazione finale della beta».

I rischi tipici

  • Partecipanti che non usano la funzione

    Critico · 16

    Hanno detto sì all'invito ma il lavoro di tutti i giorni vince: dopo due settimane la beta ha pochi dati e nessun commento utile.

    Mitigare: Prima attività fatta insieme nell'incontro di avvio; telefonata a chi non la apre in una settimana; lista d'attesa per sostituire chi si ritira.

  • Solo clienti entusiasti

    Medio · 9

    I partecipanti sono i clienti più affezionati: i commenti sono buoni, poi il rilascio generale trova i problemi di tutti gli altri.

    Mitigare: Profilo per segmenti scritto prima degli inviti; almeno un terzo dei partecipanti fra i clienti che usano poco il prodotto.

  • Dati dei clienti danneggiati da un errore

    Alto · 10

    La funzione in prova scrive dati sbagliati negli archivi veri di un cliente: un problema di fiducia, non solo tecnico.

    Mitigare: Interruttore che spegne la funzione per un cliente in un minuto; copie dei dati interessati prima dell'attivazione; limiti dichiarati nell'accordo e nella guida rapida.

  • La beta diventa una lista di desideri

    Medio · 6

    I partecipanti chiedono altre funzioni e il team insegue le richieste invece di rispondere alle domande della beta.

    Mitigare: Le richieste si annotano e si ringrazia; si lavora solo su ciò che riguarda le domande della beta.

  • Accordi fermi negli uffici legali dei clienti

    Medio · 9

    Le aziende più grandi mandano l'accordo al loro legale e la firma arriva dopo l'inizio previsto.

    Mitigare: Accordo breve e standard, inviato insieme all'invito; chi non firma in tempo entra nella seconda settimana o passa alla lista d'attesa.

  • Una beta che non finisce mai

    Medio · 9

    I numeri non sono netti e nessuno decide: la funzione resta in prova per mesi, accesa per pochi.

    Evitare: Criteri di uscita con i numeri scritti prima di cominciare; data della decisione nel piano; un'altra tornata solo con domande nuove.

Le pagine dei documenti

  • Scheda della beta
  • Accordo di partecipazione: che cosa deve dire
  • Traccia dell'incontro settimanale
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →

Every hour, under control.

Il prossimo lunedì, apri la settimana con il quadro completo.

Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
