Modello · Agenzie web e marketing

Rebranding

Marchio e identità visiva rifatti: interviste, piattaforma di marca, tre direzioni, ricerca di anteriorità, manuale, applicazioni e lancio.

14
settimane di piano
5
fasi: le liste dello Space
46
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Studi di design e agenzie che rifanno il marchio e l'identità visiva di un'azienda: dalla ricerca con la direzione e i clienti al manuale, fino alla sostituzione di insegne, documenti e profili.

Con «Usa questo modello» nasce lo Space «Rebranding» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

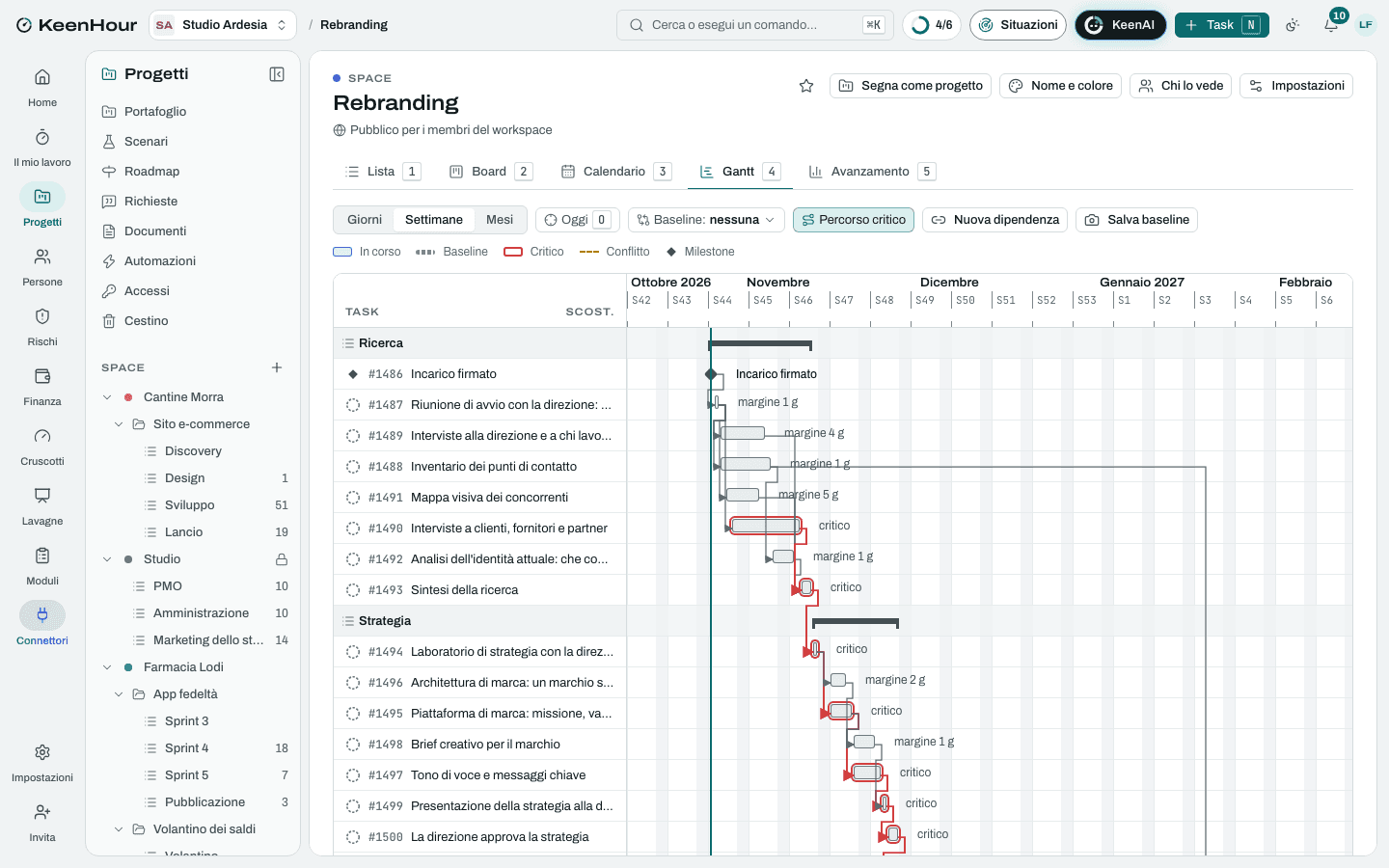

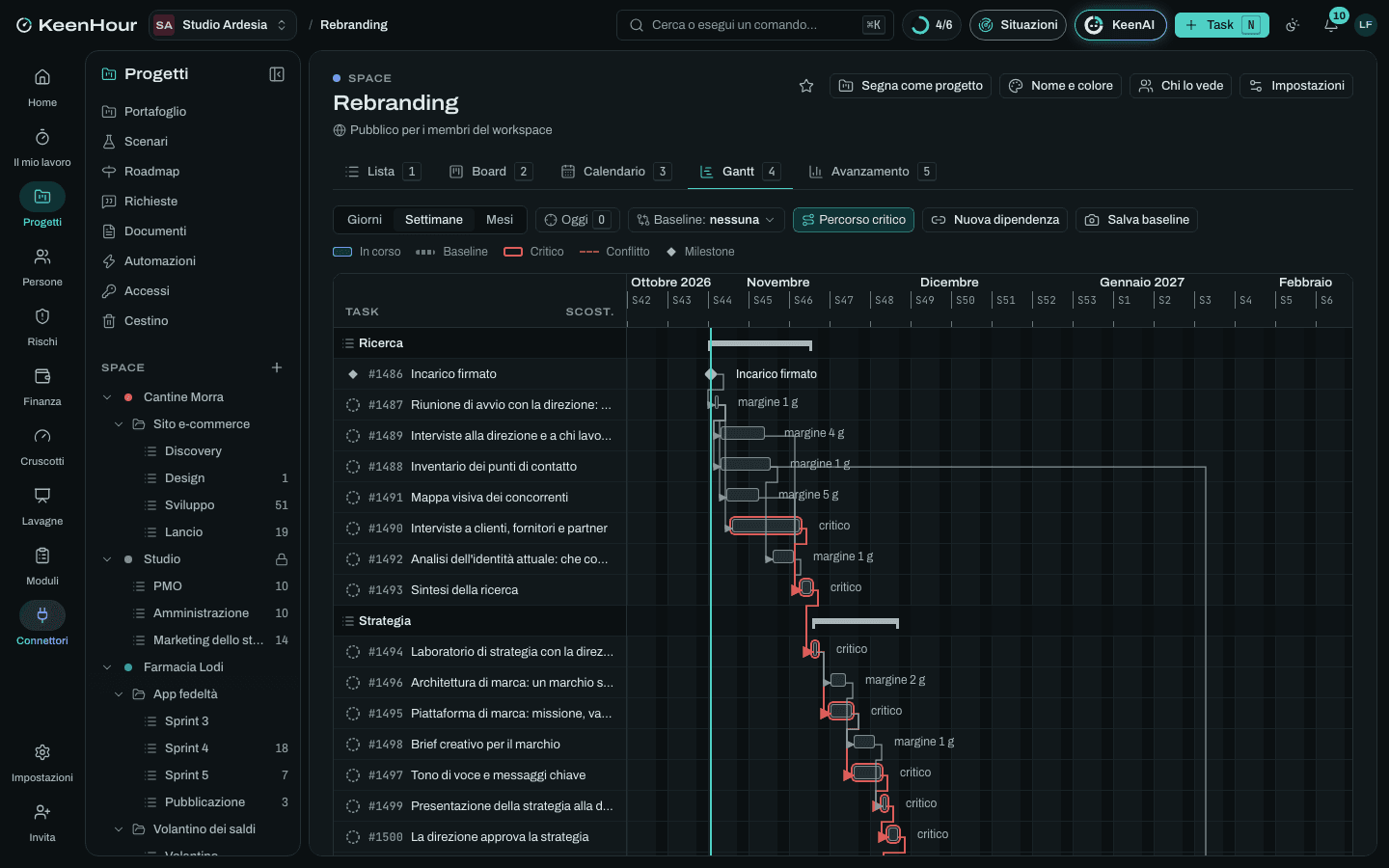

Lo Space «Rebranding» in KeenHour: il Gantt del modelloLo Space «Rebranding» in KeenHour: il Gantt del modello

Le fasi

  1. Ricerca

    settimane 1–3
    • Incarico firmato
    • Riunione di avvio con la direzione: perché cambiare adessoDopo «Incarico firmato».
    • Inventario dei punti di contattoDopo «Riunione di avvio con la direzione: perché cambiare adesso».
    • Interviste alla direzione e a chi lavora con i clientiDopo «Riunione di avvio con la direzione: perché cambiare adesso».
    • Interviste a clienti, fornitori e partnerDopo «Riunione di avvio con la direzione: perché cambiare adesso».
    • Mappa visiva dei concorrentiDopo «Riunione di avvio con la direzione: perché cambiare adesso».
    • Analisi dell'identità attuale: che cosa tenereDopo «Inventario dei punti di contatto».
    • Sintesi della ricercaDopo «Interviste alla direzione e a chi lavora con i clienti», «Interviste a clienti, fornitori e partner», «Mappa visiva dei concorrenti», «Analisi dell'identità attuale: che cosa tenere».
  2. Strategia

    settimane 3–5
    • Laboratorio di strategia con la direzioneDopo «Sintesi della ricerca».
    • Piattaforma di marca: missione, valori, promessa, personalitàDopo «Laboratorio di strategia con la direzione».
    • Architettura di marca: un marchio solo o i marchi dei prodottiDopo «Laboratorio di strategia con la direzione».
    • Tono di voce e messaggi chiaveDopo «Piattaforma di marca: missione, valori, promessa, personalità».
    • Brief creativo per il marchioDopo «Piattaforma di marca: missione, valori, promessa, personalità», «Architettura di marca: un marchio solo o i marchi dei prodotti».
    • Presentazione della strategia alla direzioneDopo «Tono di voce e messaggi chiave», «Brief creativo per il marchio».
    • La direzione approva la strategiaDopo «Presentazione della strategia alla direzione».
    • Strategia di marca approvataDopo «La direzione approva la strategia».
  3. Concept

    settimane 6–10
    • Esplorazione: tre direzioni di marchioDopo «Strategia di marca approvata».
    • Prove delle direzioni su applicazioni vereDopo «Esplorazione: tre direzioni di marchio».
    • Presentazione delle tre direzioni alla direzioneDopo «Prove delle direzioni su applicazioni vere».
    • La direzione sceglie una direzioneDopo «Presentazione delle tre direzioni alla direzione».
    • Direzione del marchio sceltaDopo «La direzione sceglie una direzione».
    • Ricerca di anteriorità del marchio sceltoDopo «Direzione del marchio scelta».
    • Affinamento del marchio: proporzioni, versioni, leggibilità in piccoloDopo «Direzione del marchio scelta».
    • La direzione approva il marchio definitivoDopo «Affinamento del marchio: proporzioni, versioni, leggibilità in piccolo», «Ricerca di anteriorità del marchio scelto».
    • Marchio approvatoDopo «La direzione approva il marchio definitivo».
  4. Sistema d'identità

    settimane 10–13
    • Palette dei colori con i valori per stampa e schermoDopo «Marchio approvato».
    • Caratteri tipografici e licenzeDopo «Marchio approvato».
    • Il consulente del cliente deposita la domanda di marchioDopo «Marchio approvato».
    • Elementi grafici, stile fotografico e iconeDopo «Palette dei colori con i valori per stampa e schermo», «Caratteri tipografici e licenze».
    • Regole d'uso: area di rispetto, dimensioni minime, usi vietatiDopo «Palette dei colori con i valori per stampa e schermo».
    • Manuale dell'identitàDopo «Elementi grafici, stile fotografico e icone», «Regole d'uso: area di rispetto, dimensioni minime, usi vietati».
    • Pacchetto dei file del marchioDopo «Elementi grafici, stile fotografico e icone».
    • Cessione scritta dei diritti sul marchio e sugli elementiDopo «Pacchetto dei file del marchio».
    • La direzione rilegge il manualeDopo «Manuale dell'identità», «Cessione scritta dei diritti sul marchio e sugli elementi».
    • Sistema d'identità consegnatoDopo «La direzione rilegge il manuale».
  5. Applicazioni e lancio

    settimane 12–14
    • Applicazioni del nuovo marchio5 sottotaskDopo «Elementi grafici, stile fotografico e icone».
    • Piano della sostituzione: che cosa cambia, entro quando, con che costoDopo «Marchio approvato», «Inventario dei punti di contatto».
    • Esecutivi e preventivi per stampa e insegneDopo «Applicazioni del nuovo marchio», «Piano della sostituzione: che cosa cambia, entro quando, con che costo».
    • Presentazione del nuovo marchio a chi lavora in aziendaDopo «Sistema d'identità consegnato», «Applicazioni del nuovo marchio».
    • Annuncio a clienti, fornitori e stampaDopo «Presentazione del nuovo marchio a chi lavora in azienda».
    • Nuova identità presentataDopo «Annuncio a clienti, fornitori e stampa», «Esecutivi e preventivi per stampa e insegne».

I rischi tipici

  • Il marchio si sceglie per gusto personale

    Critico · 16

    Ogni decisore porta le sue preferenze e la scelta si allontana dalla strategia: il risultato è un compromesso che non convince nessuno.

    Mitigare: Decisori scritti all'avvio; ogni direzione presentata con il punto della piattaforma di marca che interpreta; scelta discussa sui criteri del brief creativo.

  • Un marchio simile è già registrato

    Alto · 10

    La ricerca di anteriorità o un'opposizione dopo il deposito trovano un segno troppo vicino nelle stesse classi: il marchio va cambiato.

    Evitare: Ricerca di anteriorità prima dell'affinamento; una seconda direzione tenuta in riserva fino all'esito; deposito subito dopo l'approvazione.

  • La strategia si riapre davanti ai disegni

    Alto · 12

    Vedendo le direzioni la direzione cambia idea su valori o pubblico: il concept riparte da capo.

    Mitigare: Strategia approvata per iscritto prima del concept; un ripensamento dopo è una variante, con i suoi tempi e il suo costo.

  • Costi della sostituzione sottovalutati

    Medio · 9

    Insegne, mezzi, stampati e confezioni costano più dell'identità stessa: la sostituzione si ferma a metà e convivono due marchi.

    Mitigare: Inventario completo all'inizio; piano della sostituzione con tempi e costi presentato insieme al manuale; scorte esaurite prima di ristampare.

  • Chi lavora in azienda non adotta il marchio nuovo

    Medio · 9

    Documenti vecchi copiati e incollati, loghi presi dal sito: dopo sei mesi circolano tre versioni.

    Mitigare: Interviste interne nella ricerca; modelli dei documenti pronti all'uso; presentazione interna prima dell'annuncio; file del marchio in un posto solo.

  • Licenze dei caratteri insufficienti

    Medio · 6

    Il carattere scelto si usa sul sito o su più computer di quelli coperti dalla licenza.

    Mitigare: Licenze calcolate su computer, sito e app prima della scelta; un carattere di sistema di riserva per i documenti d'ufficio.

  • I clienti non riconoscono più l'azienda

    Medio · 8

    Un cambio troppo brusco fa perdere il legame con un marchio che i clienti conoscevano da anni.

    Mitigare: Elementi di continuità decisi nell'analisi dell'identità attuale; annuncio che spiega il cambiamento; per un periodo il nome resta accanto al simbolo nuovo.

La commessa

A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.

  • Ricerca
  • Strategia di marca
  • Concept del marchio
  • Sistema d'identità e manuale
  • Applicazioni e lancio

Le rate

  • Anticipo alla firma dell'incarico: 30 %, alla milestone «Incarico firmato»
  • Approvazione del marchio: 30 %, alla milestone «Marchio approvato»
  • Consegna del sistema d'identità: 30 %, alla milestone «Sistema d'identità consegnato»
  • Presentazione della nuova identità: 10 %, alla milestone «Nuova identità presentata»

Le pagine dei documenti

  • Inventario dei punti di contatto
  • Piattaforma di marca
  • Pacchetto dei file del marchio
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.

Tutti i modelli →
