Modello · Software e digitale
Rilascio di una versione
Una versione dal congelamento alla produzione: ramo di rilascio, versione candidata, regressione, note di rilascio, go/no-go, presidio e retrospettiva.
- 4
- settimane di piano
- 5
- fasi: le liste dello Space
- 35
- task con stime e dipendenze, 5 milestone
A chi serve
Il lavoro, com'è davvero.
Team di sviluppo che preparano il rilascio di una versione del loro prodotto: congelamento delle funzioni, test e correzioni, documentazione per clienti e assistenza, rilascio con il ritorno indietro pronto, primi giorni presidiati.
Con «Usa questo modello» nasce lo Space «Rilascio della versione» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

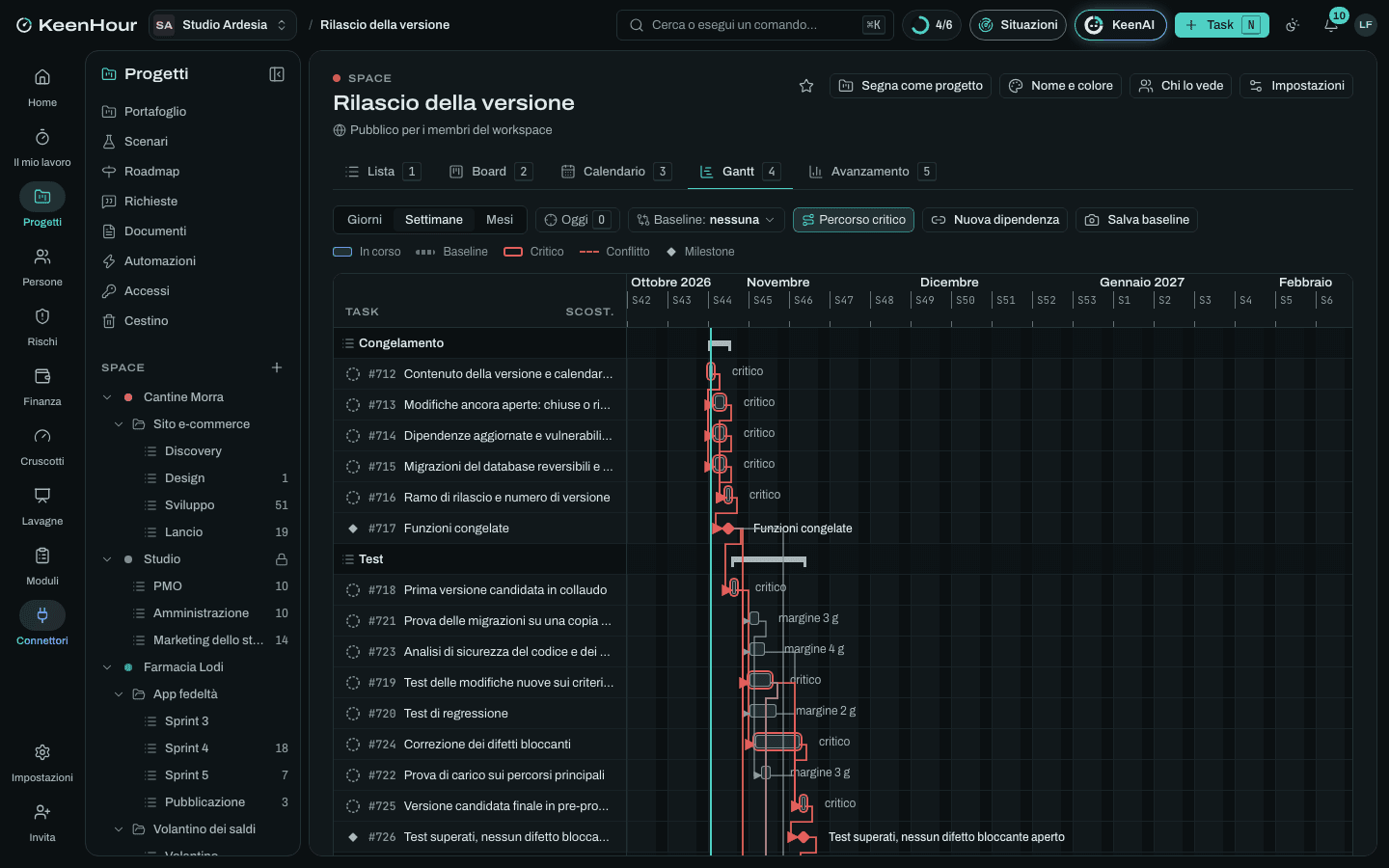

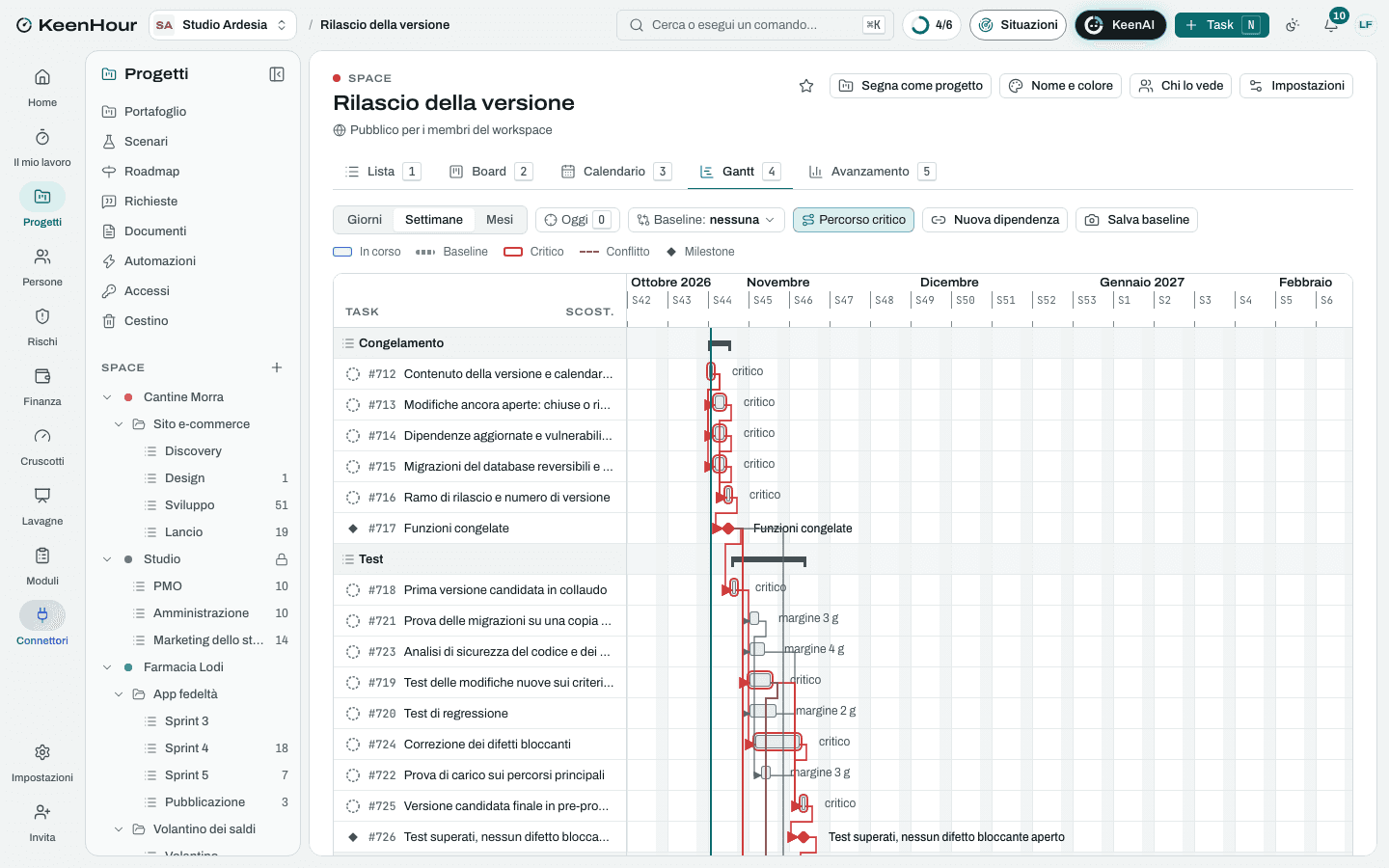

Le fasi
Congelamento
settimana 1- Contenuto della versione e calendario del rilascio
- Modifiche ancora aperte: chiuse o rinviateDopo «Contenuto della versione e calendario del rilascio».
- Dipendenze aggiornate e vulnerabilità note verificateDopo «Contenuto della versione e calendario del rilascio».
- Migrazioni del database reversibili e compatibili con la versione precedenteDopo «Contenuto della versione e calendario del rilascio».
- Ramo di rilascio e numero di versioneDopo «Modifiche ancora aperte: chiuse o rinviate», «Dipendenze aggiornate e vulnerabilità note verificate», «Migrazioni del database reversibili e compatibili con la versione precedente».
- Funzioni congelateDopo «Ramo di rilascio e numero di versione».
Test
settimane 1–3- Prima versione candidata in collaudoDopo «Funzioni congelate».
- Test delle modifiche nuove sui criteri di accettazioneDopo «Prima versione candidata in collaudo».
- Test di regressioneDopo «Prima versione candidata in collaudo».
- Prova delle migrazioni su una copia dei dati di produzioneDopo «Prima versione candidata in collaudo».
- Prova di carico sui percorsi principaliDopo «Prova delle migrazioni su una copia dei dati di produzione».
- Analisi di sicurezza del codice e dei componentiDopo «Prima versione candidata in collaudo».
- Correzione dei difetti bloccantiDopo «Prima versione candidata in collaudo».
- Versione candidata finale in pre-produzioneDopo «Correzione dei difetti bloccanti», «Test di regressione», «Test delle modifiche nuove sui criteri di accettazione», «Prova di carico sui percorsi principali», «Analisi di sicurezza del codice e dei componenti».
- Test superati, nessun difetto bloccante apertoDopo «Versione candidata finale in pre-produzione».
Documentazione
settimane 2–3- Documentazione delle API e preavviso a chi le integraDopo «Funzioni congelate».
- Manuale e aiuto in linea aggiornatiDopo «Funzioni congelate».
- Note di rilascio per i clientiDopo «Test delle modifiche nuove sui criteri di accettazione».
- Registro tecnico delle modificheDopo «Test delle modifiche nuove sui criteri di accettazione».
- L'assistenza prova le novità e i problemi notiDopo «Note di rilascio per i clienti», «Manuale e aiuto in linea aggiornati».
- Documentazione prontaDopo «L'assistenza prova le novità e i problemi noti», «Registro tecnico delle modifiche», «Documentazione delle API e preavviso a chi le integra».
Rilascio
settimana 3- Avviso ai clienti della finestra di rilascioDopo «Funzioni congelate».
- Riunione di go/no-goDopo «Test superati, nessun difetto bloccante aperto», «Documentazione pronta».
- Rilascio in produzione4 sottotaskDopo «Riunione di go/no-go», «Avviso ai clienti della finestra di rilascio».
- Versione in produzioneDopo «Rilascio in produzione».
Dopo il rilascio
settimana 4- Errori, prestazioni e segnalazioni dei primi giorniDopo «Versione in produzione».
- Annuncio della versione ai clientiDopo «Versione in produzione».
- Correzioni urgenti, se servonoDopo «Versione in produzione».
- Correzioni riportate sul ramo principale e ramo di rilascio chiusoDopo «Correzioni urgenti, se servono».
- Retrospettiva del rilascioDopo «Errori, prestazioni e segnalazioni dei primi giorni», «Annuncio della versione ai clienti», «Correzioni urgenti, se servono».
- Rilascio chiusoDopo «Retrospettiva del rilascio», «Correzioni riportate sul ramo principale e ramo di rilascio chiuso».
I rischi tipici
Modifiche entrate dopo il congelamento
Alto · 12«È solo una piccola cosa»: una modifica entra a test iniziati e porta un difetto che nessuno ha provato.
Evitare: Sul ramo di rilascio entrano solo correzioni di difetti bloccanti; un'eccezione la decide chi decide al go/no-go, per iscritto.
Difetto bloccante scoperto a ridosso del rilascio
Alto · 12La regressione trova un problema serio il giorno prima: o si rimanda, o si rilascia con un rischio.
Mitigare: Regressione automatica dal primo giorno della candidata; i percorsi principali si provano per primi; un giorno di margine fra i test e il go/no-go.
Migrazione del database lenta o irreversibile
Alto · 10La migrazione dura più della finestra o non si può annullare: il servizio resta fermo, o tornare indietro fa perdere dati.
Mitigare: Migrazioni compatibili con la versione precedente; prova cronometrata su una copia della produzione; copia di sicurezza subito prima del rilascio.
Rilascio fallito senza ritorno indietro
Alto · 10La versione nuova non parte in produzione, e quella vecchia non si può più rimettere.
Mitigare: Piano di ritorno indietro scritto e provato in pre-produzione; il criterio per decidere il ritorno, con un tempo massimo, fissato prima della finestra.
Assistenza impreparata alle domande dei clienti
Medio · 6I clienti chiamano per una funzione cambiata e l'assistenza la scopre da loro.
Mitigare: L'assistenza prova le novità prima del rilascio; problemi noti e risposte pronte nella documentazione interna.
Vulnerabilità nota in un componente della versione
Alto · 12Una dipendenza con una vulnerabilità pubblicata arriva in produzione insieme alla versione.
Mitigare: Analisi dei componenti sulla prima candidata e sulla finale; una vulnerabilità grave blocca il rilascio come un difetto. Per un prodotto con elementi digitali venduto nell'Unione, il Cyber Resilience Act (Reg. UE 2024/2847) chiede dall'11 settembre 2026 di notificare le vulnerabilità sfruttate attivamente.
Le pagine dei documenti
- Criteri di go/no-go
- Note di rilascio
- Piano di ritorno indietro
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
Tutti i modelli →Every hour, under control.
Il prossimo lunedì, apri la settimana con il quadro completo.
Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
