Riqualificazione energetica di un condominio

Cappotto, copertura, serramenti, centrale termica e fotovoltaico di un condominio abitato: ponteggio, accessi alle unità, SAL e documenti per le detrazioni.

27
settimane di piano
6
fasi: le liste dello Space
51
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Imprese edili che eseguono la riqualificazione energetica di un condominio con i condòmini in casa: rapporti con amministratore e direttore dei lavori, calendario degli accessi, SAL legati alle agevolazioni fiscali.

Con «Usa questo modello» nasce lo Space «Riqualificazione del condominio» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

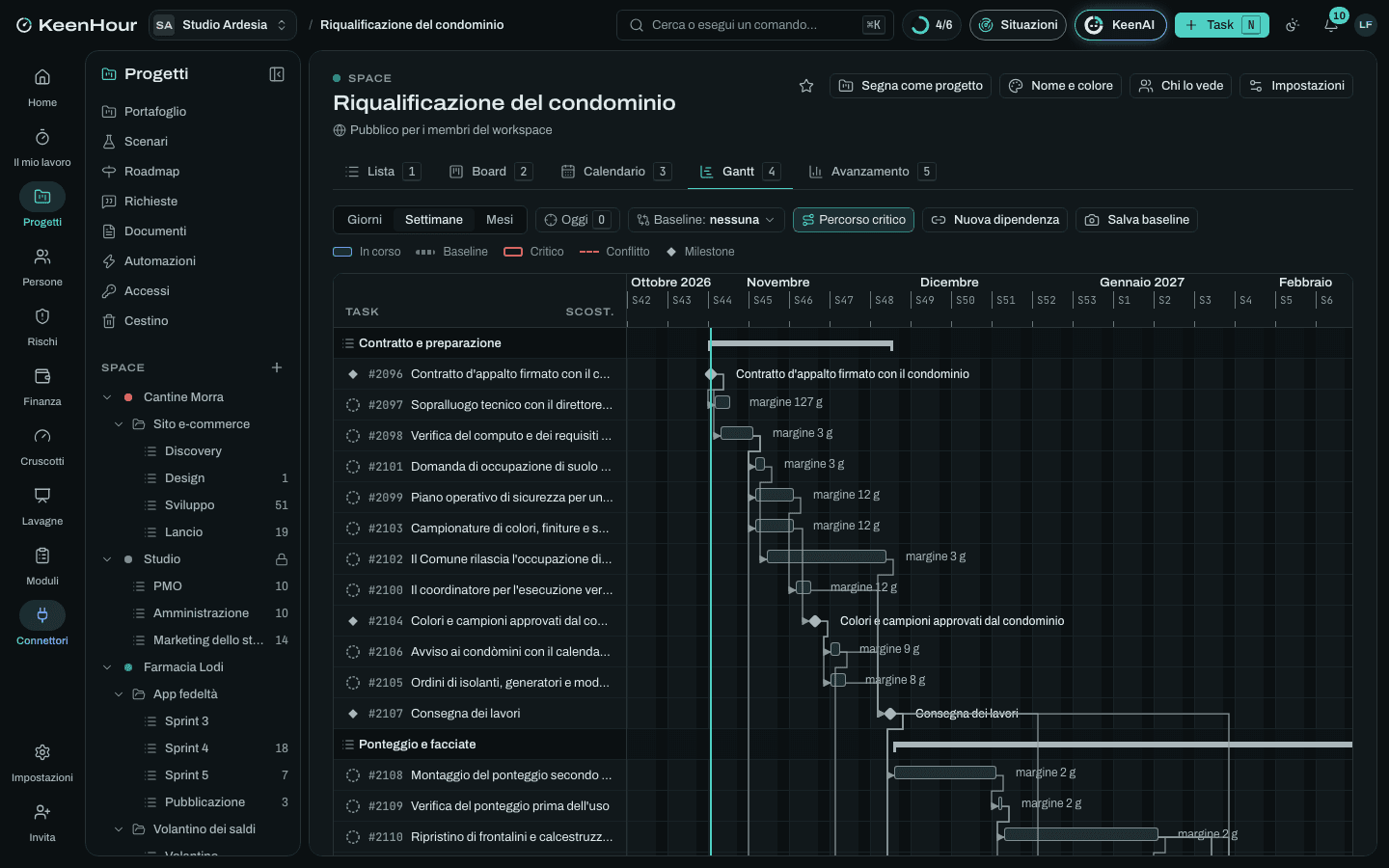

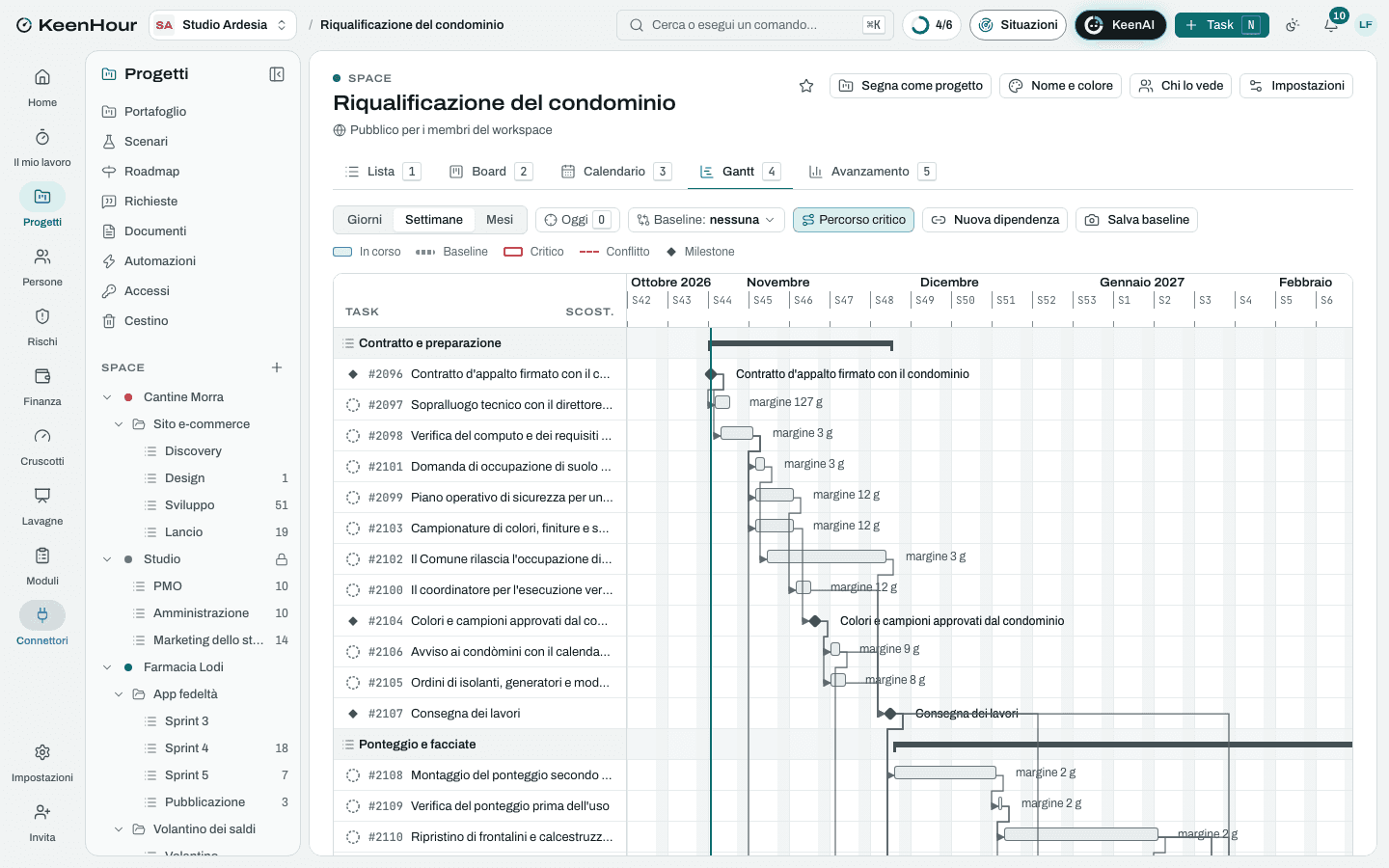

Lo Space «Riqualificazione del condominio» in KeenHour: il Gantt del modelloLo Space «Riqualificazione del condominio» in KeenHour: il Gantt del modello

Le fasi

  1. Contratto e preparazione

    settimane 1–5
    • Contratto d'appalto firmato con il condominio
    • Sopralluogo tecnico con il direttore dei lavoriDopo «Contratto d'appalto firmato con il condominio».
    • Verifica del computo e dei requisiti per le detrazioniDopo «Contratto d'appalto firmato con il condominio».
    • Piano operativo di sicurezza per un edificio abitatoDopo «Verifica del computo e dei requisiti per le detrazioni».
    • Il coordinatore per l'esecuzione verifica il POSDopo «Piano operativo di sicurezza per un edificio abitato».
    • Domanda di occupazione di suolo pubblico per il ponteggioDopo «Verifica del computo e dei requisiti per le detrazioni».
    • Il Comune rilascia l'occupazione di suolo pubblicoDopo «Domanda di occupazione di suolo pubblico per il ponteggio».
    • Campionature di colori, finiture e serramentiDopo «Verifica del computo e dei requisiti per le detrazioni».
    • Colori e campioni approvati dal condominioDopo «Campionature di colori, finiture e serramenti».
    • Ordini di isolanti, generatori e moduli fotovoltaiciDopo «Colori e campioni approvati dal condominio».
    • Avviso ai condòmini con il calendario dei lavoriDopo «Colori e campioni approvati dal condominio».
    • Consegna dei lavoriDopo «Il coordinatore per l'esecuzione verifica il POS», «Il Comune rilascia l'occupazione di suolo pubblico», «Ordini di isolanti, generatori e moduli fotovoltaici», «Avviso ai condòmini con il calendario dei lavori».
  2. Ponteggio e facciate

    settimane 5–24
    • Montaggio del ponteggio secondo il PiMUSDopo «Consegna dei lavori».
    • Verifica del ponteggio prima dell'usoDopo «Montaggio del ponteggio secondo il PiMUS».
    • Ripristino di frontalini e calcestruzzi ammaloratiDopo «Verifica del ponteggio prima dell'uso».
    • Isolamento a cappotto3 sottotaskDopo «Ripristino di frontalini e calcestruzzi ammalorati».
    • Controllo dei ponti termici: davanzali, balconi e cassonettiDopo «Ripristino di frontalini e calcestruzzi ammalorati».
    • Davanzali, scossaline e pluvialiDopo «Isolamento a cappotto».
    • Intonachino di finitura e tinteggiatura dei balconiDopo «Isolamento a cappotto».
    • Smontaggio del ponteggio e ripristino dei punti di ancoraggioDopo «Intonachino di finitura e tinteggiatura dei balconi», «Davanzali, scossaline e pluviali», «Impermeabilizzazione e linea vita in copertura».
  3. Copertura e serramenti

    settimane 4–21
    • Isolamento della copertura o del sottotettoDopo «Verifica del ponteggio prima dell'uso».
    • Impermeabilizzazione e linea vita in coperturaDopo «Isolamento della copertura o del sottotetto».
    • Rilievo delle misure dei serramenti in ogni unitàDopo «Avviso ai condòmini con il calendario dei lavori».
    • Produzione e consegna dei serramentiDopo «Rilievo delle misure dei serramenti in ogni unità».
    • Calendario della posa concordato con ogni condòminoDopo «Rilievo delle misure dei serramenti in ogni unità».
    • Sostituzione dei serramenti nelle unità abitativeDopo «Produzione e consegna dei serramenti», «Calendario della posa concordato con ogni condòmino».
  4. Centrale termica e fotovoltaico

    settimane 2–23
    • Verifica del progetto della centrale termica e delle fornitureDopo «Verifica del computo e dei requisiti per le detrazioni».
    • Valvole termostatiche e ripartitori di calore nelle unitàDopo «Consegna dei lavori», «Verifica del progetto della centrale termica e delle forniture».
    • Smontaggio del vecchio generatore fuori dalla stagione di riscaldamentoDopo «Consegna dei lavori», «Verifica del progetto della centrale termica e delle forniture».
    • Installazione della pompa di calore e della caldaia a condensazioneDopo «Smontaggio del vecchio generatore fuori dalla stagione di riscaldamento».
    • Prove, prima accensione e libretto di impiantoDopo «Installazione della pompa di calore e della caldaia a condensazione», «Valvole termostatiche e ripartitori di calore nelle unità».
    • Impianto fotovoltaico condominiale in coperturaDopo «Impermeabilizzazione e linea vita in copertura».
    • Connessione alla rete e attivazione del gestoreDopo «Impianto fotovoltaico condominiale in copertura».
  5. SAL e documenti per le detrazioni

    settimane 5–24
    • Giornale dei lavori e documentazione fotograficaDopo «Consegna dei lavori».
    • Riunioni di cantiere con amministratore e direttore dei lavoriDopo «Consegna dei lavori».
    • Varianti e nuovi prezzi approvati dal condominioDopo «Consegna dei lavori».
    • Primo SAL: ponteggio, frontalini e coperturaDopo «Impermeabilizzazione e linea vita in copertura», «Ripristino di frontalini e calcestruzzi ammalorati».
    • Documenti del primo SAL per le detrazioniDopo «Impermeabilizzazione e linea vita in copertura», «Ripristino di frontalini e calcestruzzi ammalorati».
    • Primo SAL approvato e fatturato al condominioDopo «Primo SAL: ponteggio, frontalini e copertura», «Documenti del primo SAL per le detrazioni».
    • Secondo SAL: cappotto, serramenti e centrale termicaDopo «Isolamento a cappotto», «Sostituzione dei serramenti nelle unità abitative», «Prove, prima accensione e libretto di impianto».
    • Secondo SAL approvato e fatturato al condominioDopo «Secondo SAL: cappotto, serramenti e centrale termica».
  6. Fine lavori e consegna

    settimane 24–27
    • Lavori ultimatiDopo «Smontaggio del ponteggio e ripristino dei punti di ancoraggio», «Sostituzione dei serramenti nelle unità abitative», «Prove, prima accensione e libretto di impianto», «Impianto fotovoltaico condominiale in copertura».
    • Dichiarazioni di conformità di centrale termica e fotovoltaicoDopo «Lavori ultimati».
    • Sopralluogo finale con amministratore e consiglio, e ripreseDopo «Lavori ultimati».
    • Documentazione finale per il condominioDopo «Lavori ultimati».
    • Il tecnico redige l'APE finale e l'asseverazione di fine lavoriDopo «Lavori ultimati».
    • Conto finale e SAL di saldoDopo «Dichiarazioni di conformità di centrale termica e fotovoltaico», «Documentazione finale per il condominio», «Sopralluogo finale con amministratore e consiglio, e riprese».
    • Verbale di fine lavori e consegna al condominioDopo «Conto finale e SAL di saldo», «Il tecnico redige l'APE finale e l'asseverazione di fine lavori», «Connessione alla rete e attivazione del gestore».

I rischi tipici

  • Condòmini che non danno accesso alle unità

    Alto · 12

    Assenze, rinvii o rifiuti fermano la posa dei serramenti e delle valvole: le squadre restano ferme e le date del SAL slittano.

    Mitigare: Calendario degli accessi concordato con ogni unità e mandato dall'amministratore; una data di riserva per ciascuna; i rinvii ripetuti segnalati per iscritto all'amministratore.

  • Occupazione di suolo pubblico rilasciata in ritardo

    Medio · 9

    Senza l'occupazione il ponteggio non si monta sul marciapiede e la consegna dei lavori slitta, con le squadre già prenotate.

    Mitigare: Domanda nella prima settimana con la planimetria completa; contatto con l'ufficio della viabilità; facciate interne al lotto come primo fronte se il Comune tarda.

  • Freddo e pioggia durante la posa del cappotto

    Medio · 9

    Collanti e rasanti non si posano sotto la temperatura minima del produttore né con la pioggia: le giornate perse allungano il ponteggio e i suoi costi.

    Mitigare: Cappotto programmato nei mesi miti; teli di protezione sul ponteggio; facciate esposte a sud nei periodi più freddi; fermi annotati nel giornale dei lavori.

  • Frontalini e calcestruzzi più degradati del previsto

    Medio · 8

    La battitura trova più distacchi di quanti ne stimasse il computo: le quantità crescono e il cappotto parte più tardi.

    Mitigare: Mappa dei distacchi e misure in contraddittorio con il direttore dei lavori prima di ricostruire; maggiori quantità approvate per iscritto come variante.

  • SAL pagati in ritardo per le quote dei condòmini morosi

    Alto · 12

    Il condominio non incassa le quote di alcuni condòmini e paga i SAL in ritardo: l'impresa anticipa materiali e manodopera.

    Mitigare: Fondo speciale costituito prima dell'inizio, come chiede il codice civile per le opere straordinarie; SAL legati alle lavorazioni finite; sospensione prevista nel contratto oltre un ritardo stabilito.

  • Le regole delle detrazioni cambiano durante i lavori

    Alto · 12

    Aliquote, massimali o adempimenti cambiano con una nuova legge: i documenti del SAL vanno rifatti o il condominio rimette in discussione i lavori.

    Scalare: Requisiti verificati con il tecnico asseveratore all'avvio e a ogni SAL; un cambio di norme portato subito all'amministratore e al direttore dei lavori, che decidono se convocare l'assemblea.

La commessa

A corpo, fatturata per SAL · 6 voci. Importi e tariffe li metti tu.

  • Preparazione e permessi
  • Ponteggio, frontalini e cappotto
  • Copertura e serramenti
  • Centrale termica e fotovoltaico
  • Contabilità e documenti per le detrazioni
  • Fine lavori e consegna

Le pagine dei documenti

  • Avviso ai condòmini
  • Calendario degli accessi alle unità
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
