Modello · Architettura

Ristrutturazione con direzione lavori

Dal rilievo all'agibilità: stato di fatto, progetto, titolo edilizio, computo e scelta dell'impresa, direzione lavori con SAL, fine lavori e catasto.

37
settimane di piano
6
fasi: le liste dello Space
57
task con stime e dipendenze, 9 milestone

A chi serve

Il lavoro, com'è davvero.

Architetti, ingegneri e geometri che seguono la ristrutturazione di un'abitazione o di un piccolo edificio per un committente privato, dal primo sopralluogo alla segnalazione di agibilità.

Con «Usa questo modello» nasce lo Space «Ristrutturazione» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

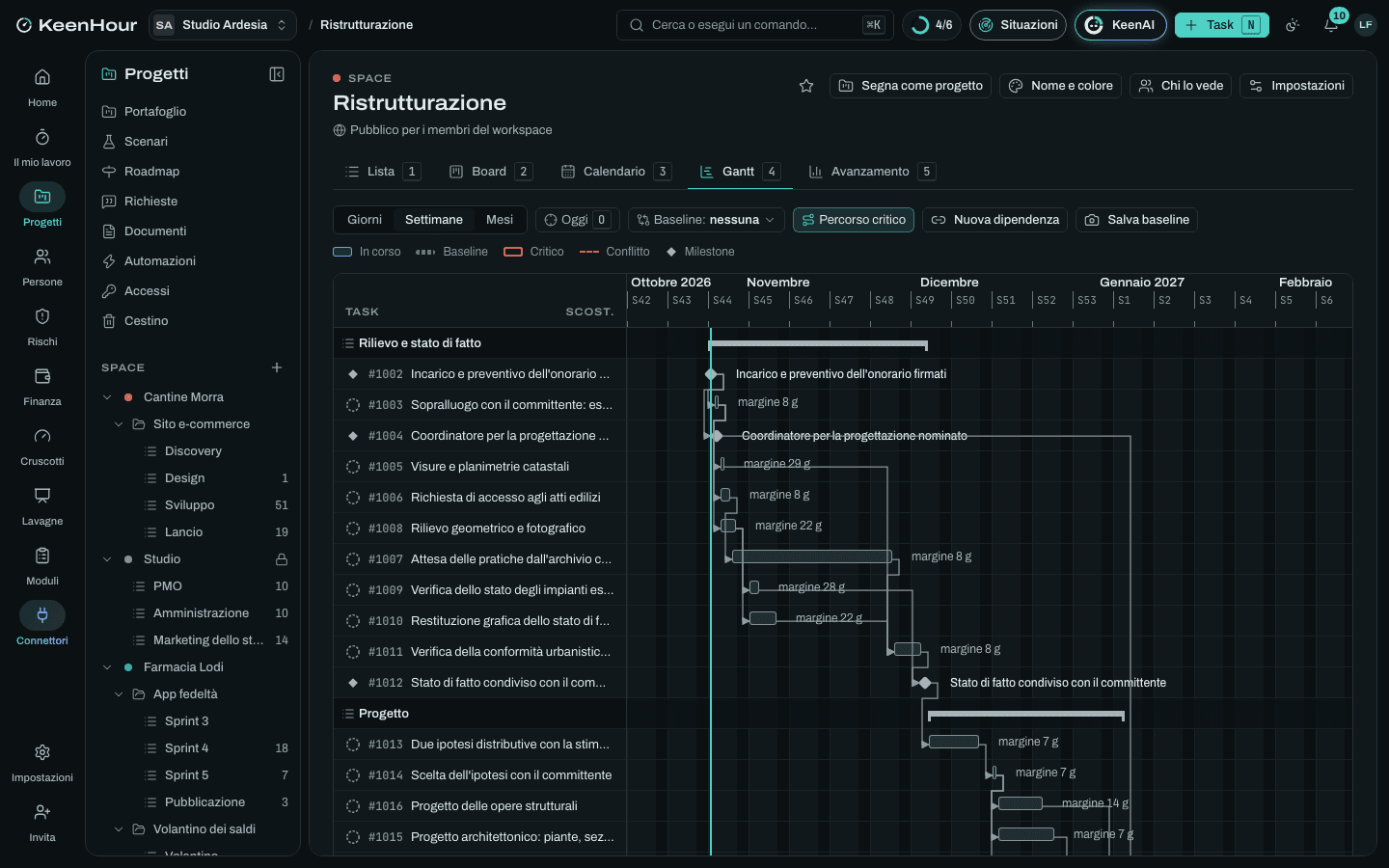

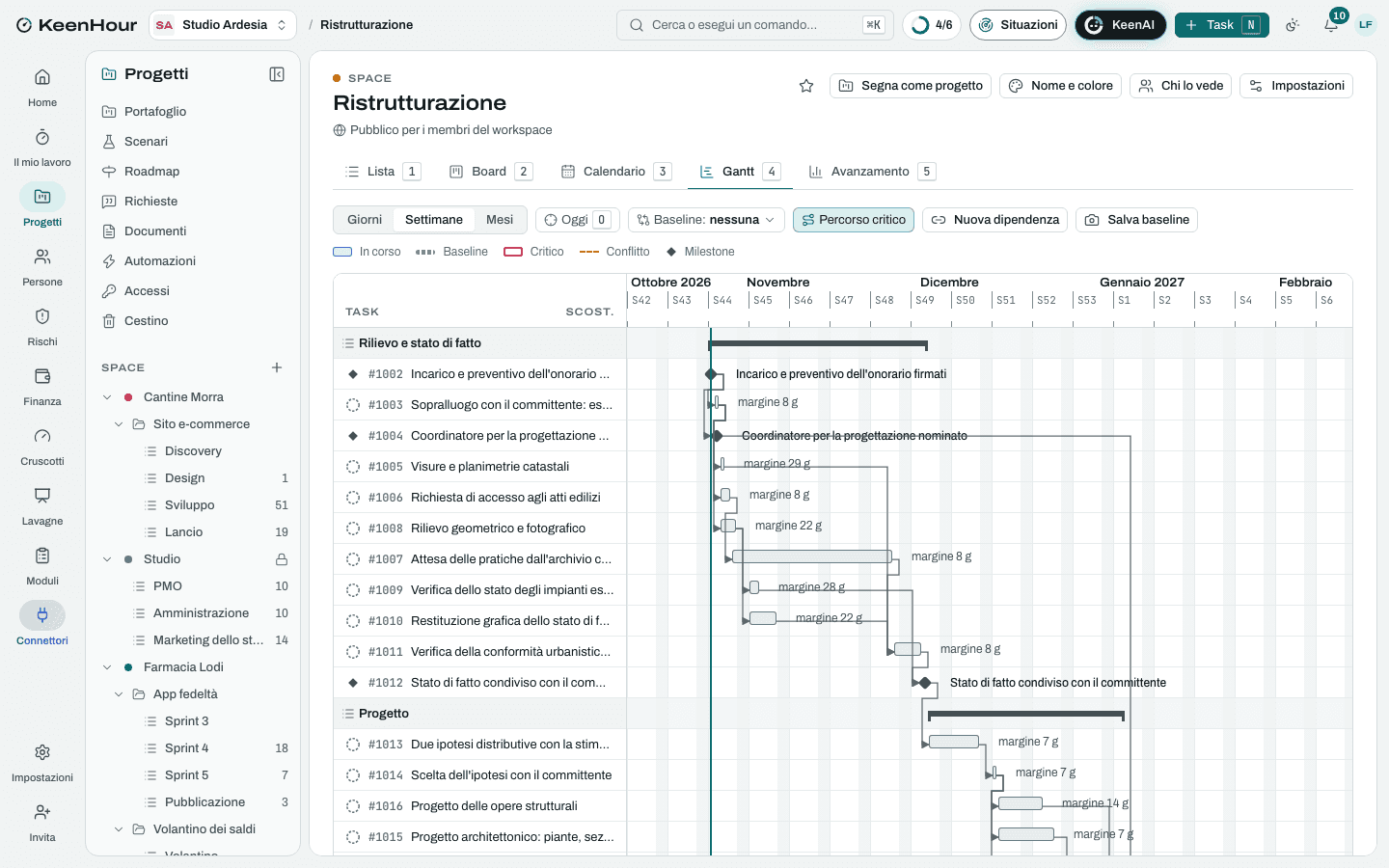

Lo Space «Ristrutturazione» in KeenHour: il Gantt del modelloLo Space «Ristrutturazione» in KeenHour: il Gantt del modello

Le fasi

  1. Rilievo e stato di fatto

    settimane 1–6
    • Incarico e preventivo dell'onorario firmati
    • Sopralluogo con il committente: esigenze e budgetDopo «Incarico e preventivo dell'onorario firmati».
    • Coordinatore per la progettazione nominatoDopo «Incarico e preventivo dell'onorario firmati».
    • Visure e planimetrie catastaliDopo «Sopralluogo con il committente: esigenze e budget».
    • Richiesta di accesso agli atti ediliziDopo «Sopralluogo con il committente: esigenze e budget».
    • Attesa delle pratiche dall'archivio comunaleDopo «Richiesta di accesso agli atti edilizi».
    • Rilievo geometrico e fotograficoDopo «Sopralluogo con il committente: esigenze e budget».
    • Verifica dello stato degli impianti esistentiDopo «Rilievo geometrico e fotografico».
    • Restituzione grafica dello stato di fattoDopo «Rilievo geometrico e fotografico».
    • Verifica della conformità urbanistica e catastaleDopo «Attesa delle pratiche dall'archivio comunale», «Restituzione grafica dello stato di fatto», «Visure e planimetrie catastali».
    • Stato di fatto condiviso con il committenteDopo «Verifica della conformità urbanistica e catastale», «Verifica dello stato degli impianti esistenti».
  2. Progetto

    settimane 6–10
    • Due ipotesi distributive con la stima parametricaDopo «Stato di fatto condiviso con il committente».
    • Scelta dell'ipotesi con il committenteDopo «Due ipotesi distributive con la stima parametrica».
    • Progetto architettonico: piante, sezioni e prospettiDopo «Scelta dell'ipotesi con il committente».
    • Progetto delle opere strutturaliDopo «Scelta dell'ipotesi con il committente».
    • Progetto degli impianti elettrico e termoidraulicoDopo «Scelta dell'ipotesi con il committente».
    • Relazione energetica, se si rifanno impianto o involucroDopo «Progetto degli impianti elettrico e termoidraulico».
    • Abaco delle finiture e scelta dei materialiDopo «Progetto architettonico: piante, sezioni e prospetti».
    • Progetto approvato dal committenteDopo «Abaco delle finiture e scelta dei materiali», «Progetto delle opere strutturali», «Relazione energetica, se si rifanno impianto o involucro».
  3. Titolo edilizio e sicurezza

    settimane 10–19
    • Scelta del titolo edilizio per i lavoriDopo «Progetto approvato dal committente».
    • Pratica edilizia con asseverazione e allegatiDopo «Scelta del titolo edilizio per i lavori».
    • Deposito dei lavori strutturali o autorizzazione sismicaDopo «Scelta del titolo edilizio per i lavori».
    • Autorizzazione sismica, dove la zona la chiedeDopo «Deposito dei lavori strutturali o autorizzazione sismica».
    • Piano di sicurezza e coordinamento, se ci saranno più impreseDopo «Scelta del titolo edilizio per i lavori», «Coordinatore per la progettazione nominato».
    • Presentazione allo sportello unico per l'ediliziaDopo «Pratica edilizia con asseverazione e allegati», «Deposito dei lavori strutturali o autorizzazione sismica».
    • Termine dei controlli del ComuneDopo «Presentazione allo sportello unico per l'edilizia».
    • Titolo edilizio efficaceDopo «Termine dei controlli del Comune».
  4. Computo e affidamento

    settimane 10–16
    • Computo metrico estimativoDopo «Progetto approvato dal committente».
    • Descrizione delle opere e capitolatoDopo «Progetto approvato dal committente».
    • Richiesta di offerta a tre impreseDopo «Computo metrico estimativo», «Descrizione delle opere e capitolato», «Piano di sicurezza e coordinamento, se ci saranno più imprese».
    • Sopralluoghi e offerte delle impreseDopo «Richiesta di offerta a tre imprese».
    • Confronto delle offerte con il committenteDopo «Sopralluoghi e offerte delle imprese».
    • Contratto d'appalto con cronoprogramma e penaliDopo «Confronto delle offerte con il committente».
    • Impresa scelta e contratto firmatoDopo «Contratto d'appalto con cronoprogramma e penali».
  5. Direzione lavori

    settimane 20–34
    • Notifica preliminare e comunicazione di inizio lavoriDopo «Titolo edilizio efficace», «Impresa scelta e contratto firmato», «Piano di sicurezza e coordinamento, se ci saranno più imprese», «Autorizzazione sismica, dove la zona la chiede».
    • Lavori iniziatiDopo «Notifica preliminare e comunicazione di inizio lavori».
    • Verbale di consegna dei lavori all'impresaDopo «Notifica preliminare e comunicazione di inizio lavori».
    • Visite in cantiere con il verbaleDopo «Verbale di consegna dei lavori all'impresa».
    • Demolizioni e rimozioni: controllo di ciò che emergeDopo «Verbale di consegna dei lavori all'impresa».
    • Opere strutturali: controlli e accettazione dei materialiDopo «Demolizioni e rimozioni: controllo di ciò che emerge».
    • Impianti sottotraccia: verifica prima di chiudereDopo «Opere strutturali: controlli e accettazione dei materiali».
    • Contabilità dei lavori e primo SAL dell'impresaDopo «Opere strutturali: controlli e accettazione dei materiali».
    • Massetti, intonaci e pavimenti: controlliDopo «Impianti sottotraccia: verifica prima di chiudere».
    • Varianti in corso d'opera: valutazione e ordini scrittiDopo «Verbale di consegna dei lavori all'impresa».
    • Secondo SAL dell'impresaDopo «Massetti, intonaci e pavimenti: controlli», «Contabilità dei lavori e primo SAL dell'impresa».
    • Finiture e serramenti: controlli e accettazioneDopo «Massetti, intonaci e pavimenti: controlli».
    • Lavori ultimatiDopo «Visite in cantiere con il verbale», «Finiture e serramenti: controlli e accettazione», «Secondo SAL dell'impresa», «Varianti in corso d'opera: valutazione e ordini scritti».
  6. Fine lavori e documenti

    settimane 35–37
    • Verbale di fine lavori e verifica con il committenteDopo «Lavori ultimati».
    • Dichiarazioni di conformità degli impiantiDopo «Lavori ultimati».
    • Fine lavori strutturali e collaudo statico, se dovutoDopo «Verbale di fine lavori e verifica con il committente».
    • Conto finale dei lavori e svincolo delle ritenuteDopo «Verbale di fine lavori e verifica con il committente».
    • Aggiornamento catastaleDopo «Verbale di fine lavori e verifica con il committente».
    • Attestato di prestazione energeticaDopo «Dichiarazioni di conformità degli impianti».
    • Comunicazione di fine lavori con il certificato di collaudo finaleDopo «Aggiornamento catastale», «Fine lavori strutturali e collaudo statico, se dovuto».
    • Segnalazione certificata di agibilitàDopo «Comunicazione di fine lavori con il certificato di collaudo finale», «Attestato di prestazione energetica», «Fine lavori strutturali e collaudo statico, se dovuto».
    • Documenti per le detrazioni fiscali, se il committente ne usufruisceDopo «Conto finale dei lavori e svincolo delle ritenute».
    • Lavori chiusi e documenti consegnati al committenteDopo «Segnalazione certificata di agibilità», «Documenti per le detrazioni fiscali, se il committente ne usufruisce».

I rischi tipici

  • Difformità urbanistiche o catastali nello stato di fatto

    Alto · 12

    Il rilievo non corrisponde all'ultimo titolo: prima di progettare serve una sanatoria, con tempi e costi che il committente non aveva messo in conto.

    Mitigare: Accesso agli atti nella prima settimana; verifica della conformità prima delle ipotesi di progetto; la difformità si scrive al committente con le strade per sanarla.

  • Il costo delle opere supera il budget del committente

    Alto · 12

    Le scelte del progetto e delle finiture portano il computo oltre la cifra detta al sopralluogo.

    Mitigare: Stima parametrica con le ipotesi; abaco delle finiture con i prezzi; un elenco di scelte da cui risparmiare pronto prima del confronto delle offerte.

  • Varianti richieste in corso d'opera

    Alto · 12

    Il committente cambia finiture o distribuzione a lavori avviati: tempi e costi crescono, e con loro le discussioni con l'impresa.

    Mitigare: Abaco delle finiture firmato prima dell'affidamento; ogni variante con costo e tempo approvati per iscritto prima di eseguirla.

  • Sorprese nelle demolizioni

    Alto · 12

    Strutture degradate, impianti fuori norma, materiali da bonificare: emergono solo quando si apre.

    Mitigare: Saggi nei punti critici durante il rilievo; una somma per gli imprevisti nel quadro economico; sopralluogo del direttore dei lavori a ogni demolizione importante.

  • Ritardi dell'impresa

    Medio · 9

    Squadre spostate su altri cantieri e lavorazioni sovrapposte allungano i tempi del contratto.

    Mitigare: Cronoprogramma e penali nel contratto; avanzamento confrontato in ogni verbale di visita; SAL legati alle lavorazioni finite.

  • Il Comune chiede integrazioni

    Medio · 9

    La richiesta di integrazioni sospende i termini del titolo e sposta l'inizio dei lavori, con l'impresa già scelta.

    Mitigare: Pratica completa al primo invio con la lista di controllo; colloquio con il tecnico istruttore sui punti dubbi prima di presentarla.

  • Un incidente in cantiere

    Alto · 10

    Lavori in quota, demolizioni e impianti sono le lavorazioni più a rischio: un incidente ferma il cantiere e coinvolge committente e tecnici.

    Mitigare: Coordinatore nominato e piano di sicurezza prima dell'inizio; verifica dell'idoneità dell'impresa e del suo piano operativo; la sicurezza in ogni verbale di visita.

La commessa

A corpo, fatturata per SAL · 5 voci. Importi e tariffe li metti tu.

  • Rilievo e progetto
  • Titolo edilizio e sicurezza
  • Computo e affidamento
  • Direzione dei lavori
  • Fine lavori e documenti

Automazioni incluse (3)

  • Dal committente: avvisa il responsabileNella lista «Progetto» · Quando un task passa a «Dal committente», allora avvisa il responsabile del progetto: «{task} aspetta il committente: sollecita la risposta se tar…».
  • Integrazioni richieste: prepararleNella lista «Titolo edilizio e sicurezza» · Quando un task passa a «Integrazioni richieste», allora crea il task «Preparare le integrazioni di {task}» per il responsabile del progetto, con scadenza fra 5 giorni lavorativi.
  • Budget all'80%: avvisa il responsabileIn tutto lo Space · Quando il budget della commessa supera l'80%, allora avvisa il responsabile del progetto: «La commessa {project} ha consumato l'80% del budget: verifi…».

Le pagine dei documenti

  • Verbale del sopralluogo con il committente
  • Documenti per il titolo edilizio
  • Verbale di visita in cantiere

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
