Modello · Operazioni interne

Selezione del personale

Un'assunzione dal profilo alla data d'ingresso: annuncio corretto, canali, preselezione, colloqui con la stessa scheda, prova, scelta, offerta.

8
settimane di piano
5
fasi: le liste dello Space
34
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Titolari, responsabili e ufficio del personale di studi e PMI che assumono una figura senza un'agenzia: dal bisogno al profilo, dai colloqui all'offerta accettata, con le regole su annunci, dati dei candidati e domande da non fare.

Con «Usa questo modello» nasce lo Space «Selezione» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

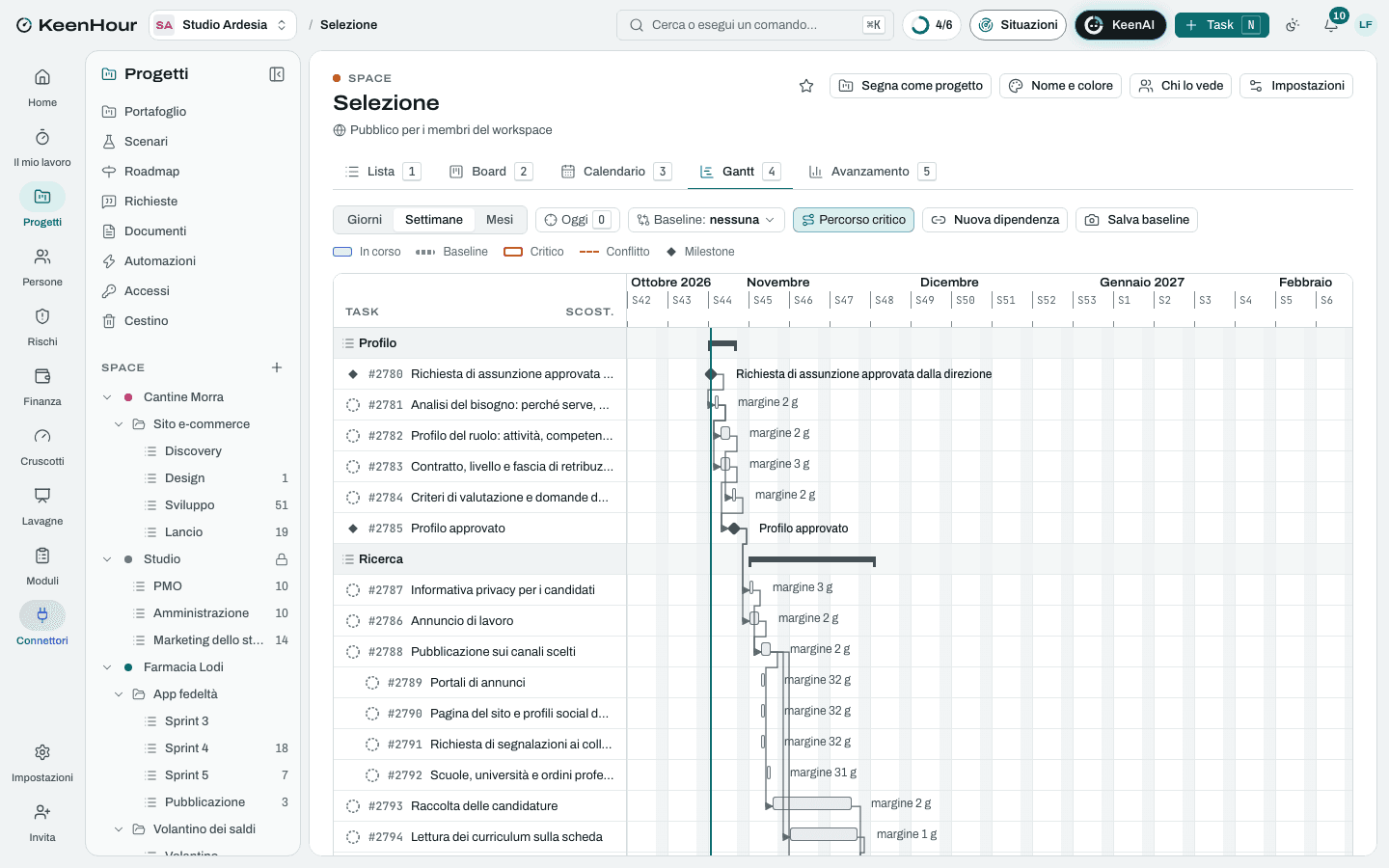

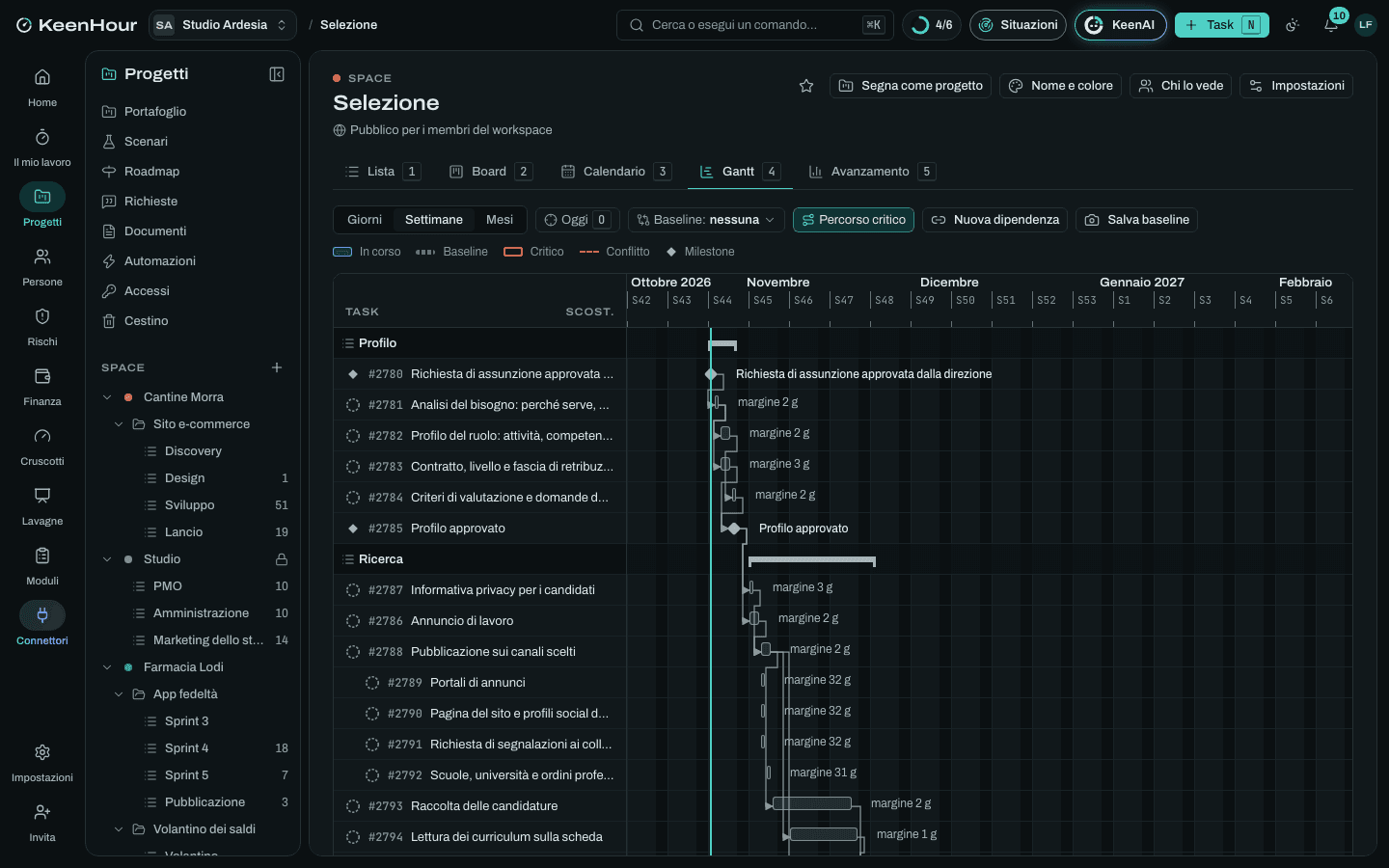

Lo Space «Selezione» in KeenHour: il Gantt del modelloLo Space «Selezione» in KeenHour: il Gantt del modello

Le fasi

  1. Profilo

    settimana 1
    • Richiesta di assunzione approvata dalla direzione
    • Analisi del bisogno: perché serve, che cosa farà nei primi sei mesiDopo «Richiesta di assunzione approvata dalla direzione».
    • Profilo del ruolo: attività, competenze indispensabili e utiliDopo «Analisi del bisogno: perché serve, che cosa farà nei primi sei mesi».
    • Contratto, livello e fascia di retribuzione con il consulente del lavoroDopo «Analisi del bisogno: perché serve, che cosa farà nei primi sei mesi».
    • Criteri di valutazione e domande del colloquioDopo «Profilo del ruolo: attività, competenze indispensabili e utili».
    • Profilo approvatoDopo «Criteri di valutazione e domande del colloquio», «Contratto, livello e fascia di retribuzione con il consulente del lavoro».
  2. Ricerca

    settimane 2–5
    • Annuncio di lavoroDopo «Profilo approvato».
    • Informativa privacy per i candidatiDopo «Profilo approvato».
    • Pubblicazione sui canali scelti4 sottotaskDopo «Annuncio di lavoro», «Informativa privacy per i candidati».
    • Raccolta delle candidatureDopo «Pubblicazione sui canali scelti».
    • Lettura dei curriculum sulla schedaDopo «Pubblicazione sui canali scelti».
    • Telefonate di preselezioneDopo «Pubblicazione sui canali scelti».
    • Rosa dei candidati per i colloquiDopo «Raccolta delle candidature», «Lettura dei curriculum sulla scheda», «Telefonate di preselezione».
  3. Colloqui

    settimane 5–7
    • Risposta ai candidati non scelti per i colloquiDopo «Rosa dei candidati per i colloqui».
    • Calendario dei colloquiDopo «Rosa dei candidati per i colloqui».
    • Primi colloqui con il responsabile e il personaleDopo «Calendario dei colloqui».
    • Prova pratica per i finalistiDopo «Primi colloqui con il responsabile e il personale».
    • Secondo colloquio con la direzioneDopo «Prova pratica per i finalisti».
    • Colloqui conclusiDopo «Secondo colloquio con la direzione».
  4. Scelta

    settimana 7
    • Confronto dei finalisti sulla scheda di valutazioneDopo «Colloqui conclusi».
    • Referenze, con il consenso del candidatoDopo «Colloqui conclusi».
    • Candidato sceltoDopo «Confronto dei finalisti sulla scheda di valutazione», «Referenze, con il consenso del candidato».
  5. Offerta e ingresso

    settimane 7–8
    • Proposta di assunzione scrittaDopo «Candidato scelto».
    • Il candidato valuta la propostaDopo «Proposta di assunzione scritta».
    • Offerta accettataDopo «Il candidato valuta la proposta».
    • Risposta agli altri finalistiDopo «Offerta accettata».
    • Il candidato si dimette e comunica il preavvisoDopo «Offerta accettata».
    • Dati per l'assunzione al consulente del lavoroDopo «Offerta accettata».
    • Curriculum dei non scelti: conservazione e cancellazioneDopo «Risposta agli altri finalisti».
    • Data d'ingresso concordataDopo «Il candidato si dimette e comunica il preavviso», «Dati per l'assunzione al consulente del lavoro», «Curriculum dei non scelti: conservazione e cancellazione».

I rischi tipici

  • Poche candidature adatte

    Alto · 12

    Annuncio generico, retribuzione taciuta o canali sbagliati per il ruolo: arrivano molti curriculum e pochi candidati veri.

    Mitigare: Canali scelti per il ruolo, non per abitudine; fascia di retribuzione nell'annuncio; dopo una settimana con poche candidature adatte si rivedono annuncio e canali.

  • Il candidato scelto rifiuta o accetta una controfferta

    Alto · 12

    Il datore di lavoro attuale rilancia, o un'altra azienda è stata più veloce: si ricomincia dalla rosa.

    Mitigare: Aspettative economiche chiarite alla telefonata; tempi brevi fra l'ultimo colloquio e la proposta; un secondo candidato tenuto informato fino all'accettazione.

  • Colloqui rimandati per le agende

    Alto · 12

    Responsabile e direzione spostano i colloqui: i candidati migliori, che hanno altri processi in corso, si perdono.

    Mitigare: Giorni dei colloqui bloccati in agenda all'approvazione del profilo; un sostituto per ogni intervistatore.

  • Domande vietate o scelte discriminatorie

    Medio · 8

    Domande su famiglia, gravidanza, salute, religione o opinioni: vietate (art. 8 dello Statuto dei lavoratori e D.Lgs. 198/2006) ed espongono l'azienda a una causa.

    Evitare: Domande scritte prima sulla scheda; chi fa i colloqui conosce l'elenco delle domande da non fare; decisione motivata sui criteri della scheda.

  • Profilo poco chiaro

    Medio · 9

    Responsabile e direzione cercano persone diverse: i colloqui non convergono e si riapre la ricerca.

    Mitigare: Profilo scritto insieme da responsabile e personale e approvato dalla direzione prima dell'annuncio.

  • Preavviso più lungo del previsto

    Medio · 6

    Il contratto del candidato prevede settimane o mesi di preavviso: la data d'ingresso si allontana.

    Accettare: Preavviso chiesto alla telefonata e messo nel piano; se serve, il candidato chiede al suo datore di lavoro di ridurlo.

Le pagine dei documenti

  • Profilo del ruolo
  • Scheda di valutazione del colloquio
  • Confronto dei finalisti
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
