Modello · Produzione e manifattura

Sviluppo di un nuovo prodotto con stage-gate

Dall'idea al lancio con cinque gate: fattibilità, specifica e business case, progettazione con DFMEA, prototipi, prove di validazione e marcatura CE.

36
settimane di piano
6
fasi: le liste dello Space
48
task con stime e dipendenze, 7 milestone

A chi serve

Il lavoro, com'è davvero.

Uffici tecnici e responsabili R&S di PMI manifatturiere che sviluppano un prodotto nuovo e lo portano davanti alla direzione a ogni gate, fino al passaggio all'industrializzazione.

Con «Usa questo modello» nasce lo Space «Nuovo prodotto» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.

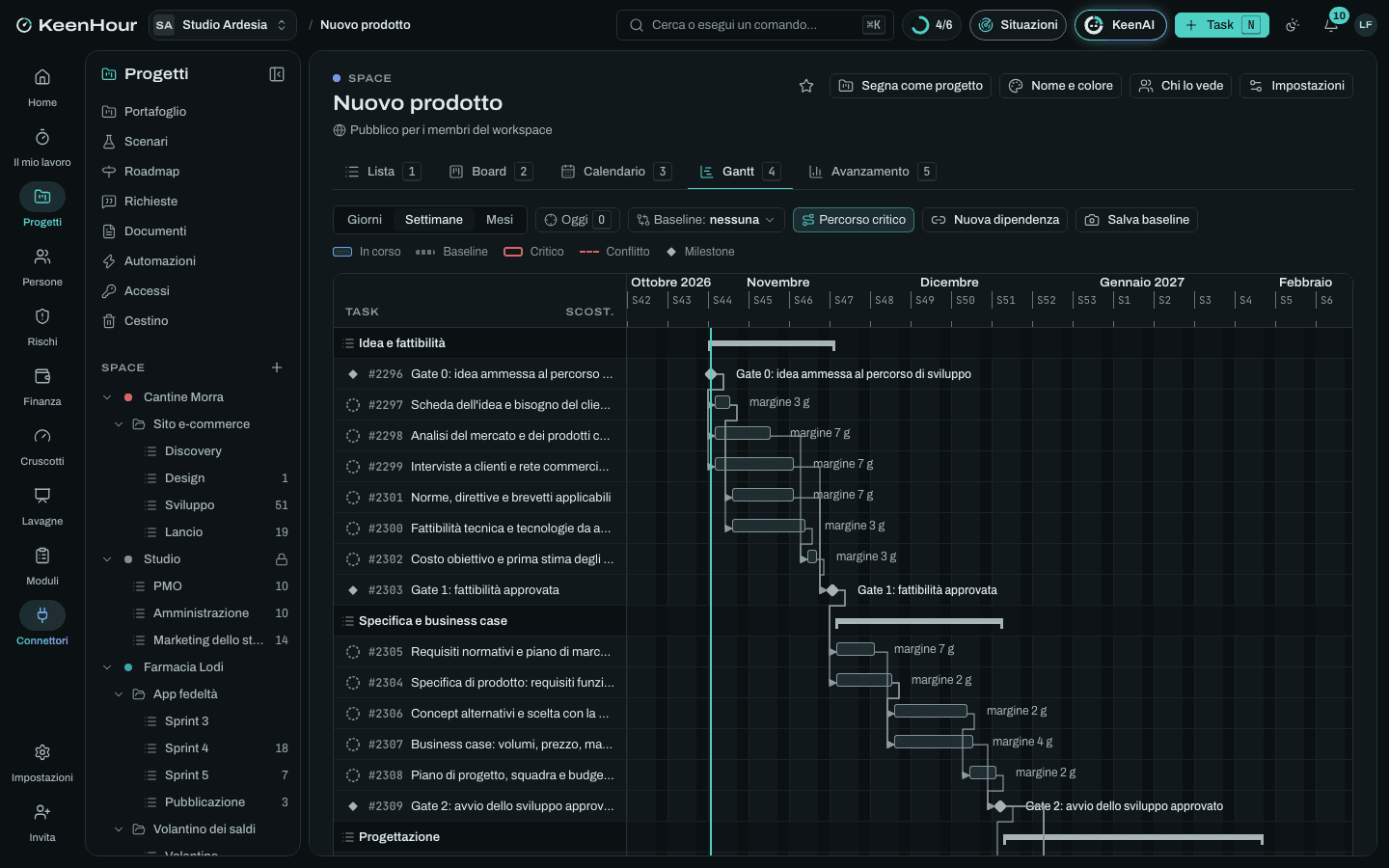

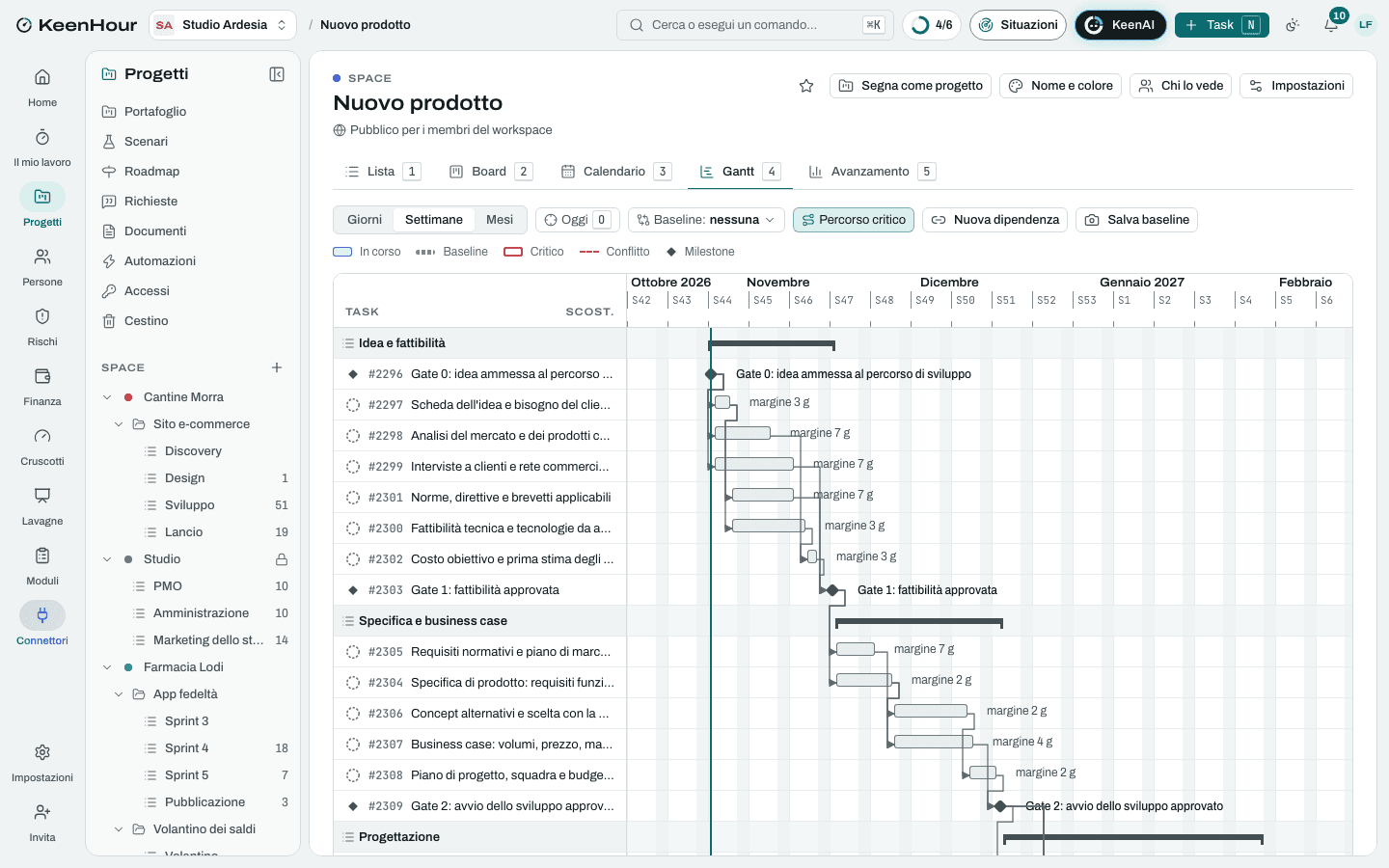

Lo Space «Nuovo prodotto» in KeenHour: il Gantt del modelloLo Space «Nuovo prodotto» in KeenHour: il Gantt del modello

Le fasi

  1. Idea e fattibilità

    settimane 1–4
    • Gate 0: idea ammessa al percorso di sviluppo
    • Scheda dell'idea e bisogno del clienteDopo «Gate 0: idea ammessa al percorso di sviluppo».
    • Analisi del mercato e dei prodotti concorrentiDopo «Gate 0: idea ammessa al percorso di sviluppo».
    • Interviste a clienti e rete commercialeDopo «Gate 0: idea ammessa al percorso di sviluppo».
    • Fattibilità tecnica e tecnologie da acquisireDopo «Scheda dell'idea e bisogno del cliente».
    • Norme, direttive e brevetti applicabiliDopo «Scheda dell'idea e bisogno del cliente».
    • Costo obiettivo e prima stima degli investimentiDopo «Analisi del mercato e dei prodotti concorrenti», «Fattibilità tecnica e tecnologie da acquisire».
    • Gate 1: fattibilità approvataDopo «Costo obiettivo e prima stima degli investimenti», «Norme, direttive e brevetti applicabili», «Interviste a clienti e rete commerciale».
  2. Specifica e business case

    settimane 4–7
    • Specifica di prodotto: requisiti funzionali e prestazionaliDopo «Gate 1: fattibilità approvata».
    • Requisiti normativi e piano di marcatura CEDopo «Gate 1: fattibilità approvata».
    • Concept alternativi e scelta con la matrice di valutazioneDopo «Specifica di prodotto: requisiti funzionali e prestazionali».
    • Business case: volumi, prezzo, margine e rientro dell'investimentoDopo «Specifica di prodotto: requisiti funzionali e prestazionali», «Requisiti normativi e piano di marcatura CE».
    • Piano di progetto, squadra e budget delle oreDopo «Concept alternativi e scelta con la matrice di valutazione».
    • Gate 2: avvio dello sviluppo approvatoDopo «Business case: volumi, prezzo, margine e rientro dell'investimento», «Piano di progetto, squadra e budget delle ore».
  3. Progettazione

    settimane 8–13
    • Progettazione di dettaglio4 sottotaskDopo «Gate 2: avvio dello sviluppo approvato».
    • DFMEA: analisi dei modi di guasto del progettoDopo «Gate 2: avvio dello sviluppo approvato».
    • Calcoli e simulazioni: strutturali, termiche, fluidodinamicheDopo «Gate 2: avvio dello sviluppo approvato».
    • Coinvolgimento dei fornitori dei componenti criticiDopo «Gate 2: avvio dello sviluppo approvato».
    • Revisione di producibilità e montabilità (DFM e DFA)Dopo «Progettazione di dettaglio», «DFMEA: analisi dei modi di guasto del progetto».
    • Riesame del progetto con produzione, qualità e acquistiDopo «Revisione di producibilità e montabilità (DFM e DFA)», «Calcoli e simulazioni: strutturali, termiche, fluidodinamiche», «Coinvolgimento dei fornitori dei componenti critici».
  4. Prototipi

    settimane 14–22
    • Ordini dei componenti e delle lavorazioni per i prototipiDopo «Riesame del progetto con produzione, qualità e acquisti».
    • Consegna dei componenti prototipali dai fornitoriDopo «Ordini dei componenti e delle lavorazioni per i prototipi».
    • Parti in stampa 3D e lavorazioni in officina internaDopo «Ordini dei componenti e delle lavorazioni per i prototipi».
    • Montaggio dei prototipi e prime accensioniDopo «Consegna dei componenti prototipali dai fornitori», «Parti in stampa 3D e lavorazioni in officina interna».
    • Prove funzionali sui prototipiDopo «Montaggio dei prototipi e prime accensioni».
    • Modifiche di progetto dalle prove dei prototipiDopo «Prove funzionali sui prototipi».
    • Gate 3: progetto congelato, via alle prove di validazioneDopo «Modifiche di progetto dalle prove dei prototipi».
  5. Validazione e marcatura CE

    settimane 21–29
    • Piano delle prove di validazione e criteri di accettazioneDopo «Prove funzionali sui prototipi».
    • Campioni di validazione da attrezzature prototipaliDopo «Gate 3: progetto congelato, via alle prove di validazione».
    • Prove di durata e affidabilitàDopo «Campioni di validazione da attrezzature prototipali», «Piano delle prove di validazione e criteri di accettazione».
    • Prove ambientali: temperatura, umidità, vibrazioniDopo «Campioni di validazione da attrezzature prototipali», «Piano delle prove di validazione e criteri di accettazione».
    • Prove di sicurezza e compatibilità elettromagnetica in laboratorio accreditatoDopo «Campioni di validazione da attrezzature prototipali».
    • Fascicolo tecnico e valutazione dei rischi per la marcatura CEDopo «Gate 3: progetto congelato, via alle prove di validazione».
    • Manuale d'uso e manutenzione, targa e avvertenzeDopo «Gate 3: progetto congelato, via alle prove di validazione».
    • Rapporto finale delle prove di validazioneDopo «Prove di durata e affidabilità», «Prove ambientali: temperatura, umidità, vibrazioni», «Prove di sicurezza e compatibilità elettromagnetica in laboratorio accreditato».
    • Dichiarazione di conformità UE firmataDopo «Rapporto finale delle prove di validazione», «Fascicolo tecnico e valutazione dei rischi per la marcatura CE», «Manuale d'uso e manutenzione, targa e avvertenze».
  6. Lancio

    settimane 29–36
    • Costo industriale aggiornato e prezzo di listinoDopo «Rapporto finale delle prove di validazione».
    • Passaggio all'industrializzazione: disegni rilasciati e distinta nel gestionaleDopo «Rapporto finale delle prove di validazione».
    • Piano di lancio con commerciale e marketingDopo «Rapporto finale delle prove di validazione».
    • Gate 4: via al lancioDopo «Costo industriale aggiornato e prezzo di listino», «Passaggio all'industrializzazione: disegni rilasciati e distinta nel gestionale», «Dichiarazione di conformità UE firmata».
    • Formazione della rete di vendita e dell'assistenza tecnicaDopo «Piano di lancio con commerciale e marketing», «Gate 4: via al lancio».
    • Raccolta di vendite, reclami e resi dei primi mesiDopo «Formazione della rete di vendita e dell'assistenza tecnica».
    • Revisione post-lancio: obiettivi, costi e lezioni appreseDopo «Raccolta di vendite, reclami e resi dei primi mesi».
    • Progetto di sviluppo chiusoDopo «Revisione post-lancio: obiettivi, costi e lezioni apprese».

I rischi tipici

  • Requisiti che cambiano a progetto avviato

    Critico · 16

    Il commerciale porta nuove richieste dopo il gate 2: si riprogetta, i prototipi arrivano tardi e il lancio slitta.

    Mitigare: Specifica firmata al gate 2; dopo il gate 3 ogni modifica passa dalla richiesta di modifica tecnica con costo e ritardo dichiarati.

  • Componenti prototipali consegnati in ritardo

    Alto · 12

    Lavorazioni e componenti a disegno arrivano dopo la data promessa: montaggio e prove scivolano a catena.

    Mitigare: Fornitori coinvolti già in progettazione; date confermate per iscritto e sollecito a metà dell'attesa; parti interne in stampa 3D dove si può.

  • Prove di laboratorio non superate

    Critico · 15

    Il prodotto non passa le prove di sicurezza o di compatibilità elettromagnetica: modifiche, nuovi campioni e un nuovo slot di laboratorio.

    Mitigare: Prove di pre-conformità interne sui prototipi; norme armonizzate lette in progettazione; slot di laboratorio prenotato con una seconda data di riserva.

  • Costo industriale sopra l'obiettivo

    Alto · 12

    Al consuntivo dei prototipi il costo supera quello che il prezzo consente: il margine del business case non regge.

    Mitigare: Costo stimato a ogni gate sulla distinta aggiornata; revisione di producibilità prima del riesame; il comitato decide se proseguire con un margine ridotto.

  • Ufficio tecnico diviso fra sviluppo e urgenze di produzione

    Alto · 12

    I progettisti vengono chiamati sui problemi delle linee: le ore del piano non ci sono e la progettazione si allunga.

    Scalare: Ore della squadra approvate al gate 2 dalla direzione; le urgenze di produzione passano da un referente diverso dal capo progetto.

Le pagine dei documenti

  • Dossier di gate
  • Specifica di prodotto
I modelli li scriviamo con cura, ma possiamo sbagliare: una norma cambiata, una durata ottimistica, un passaggio che manca. Sono un punto di partenza, non una consulenza: prima di impegnarti con un cliente, adattali al tuo caso. Hai trovato un errore? Scrivici: lo correggiamo per tutti e ti diciamo quando è fatto.

I file

In KeenHour, in Excel o in CSV.

Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
