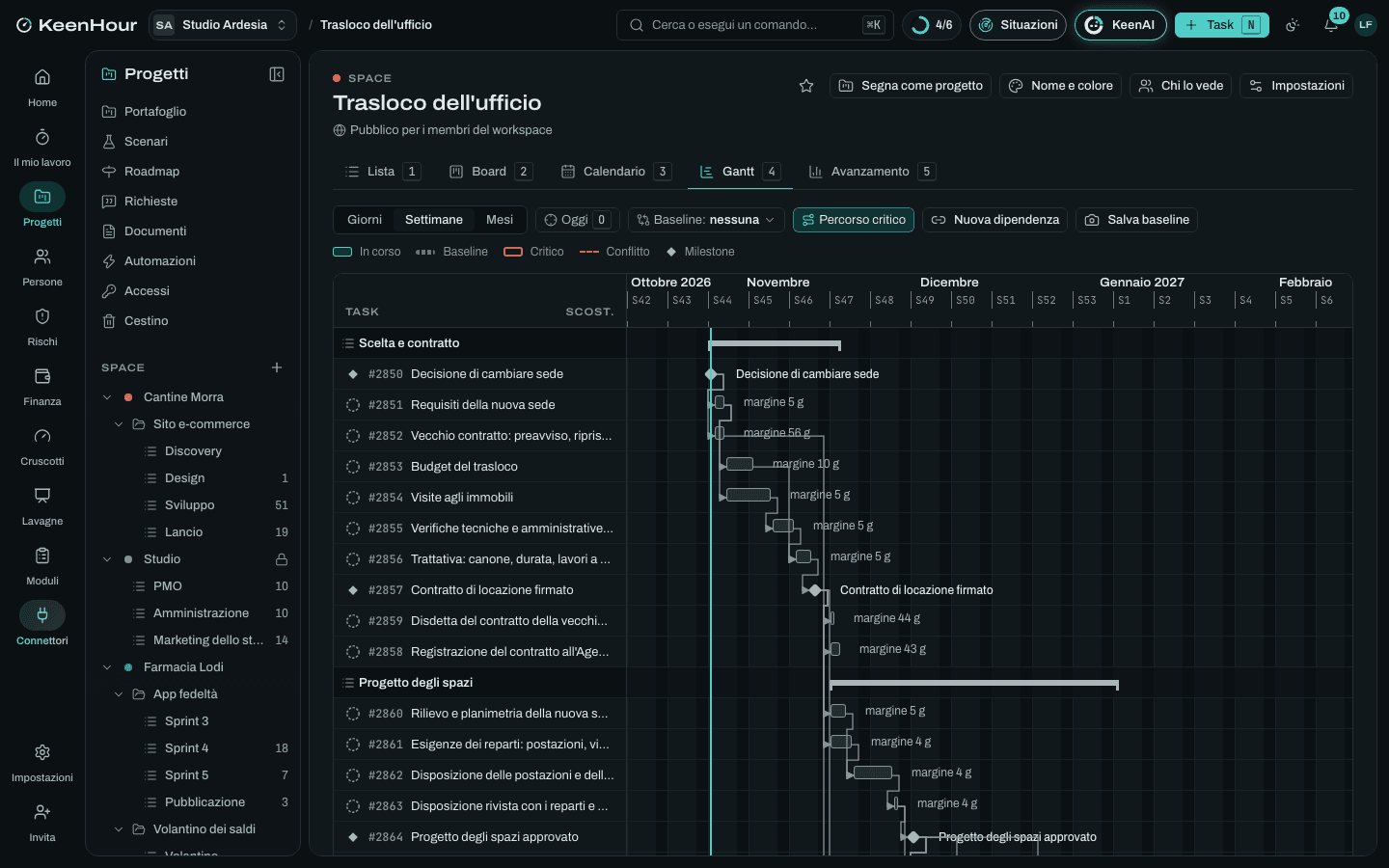

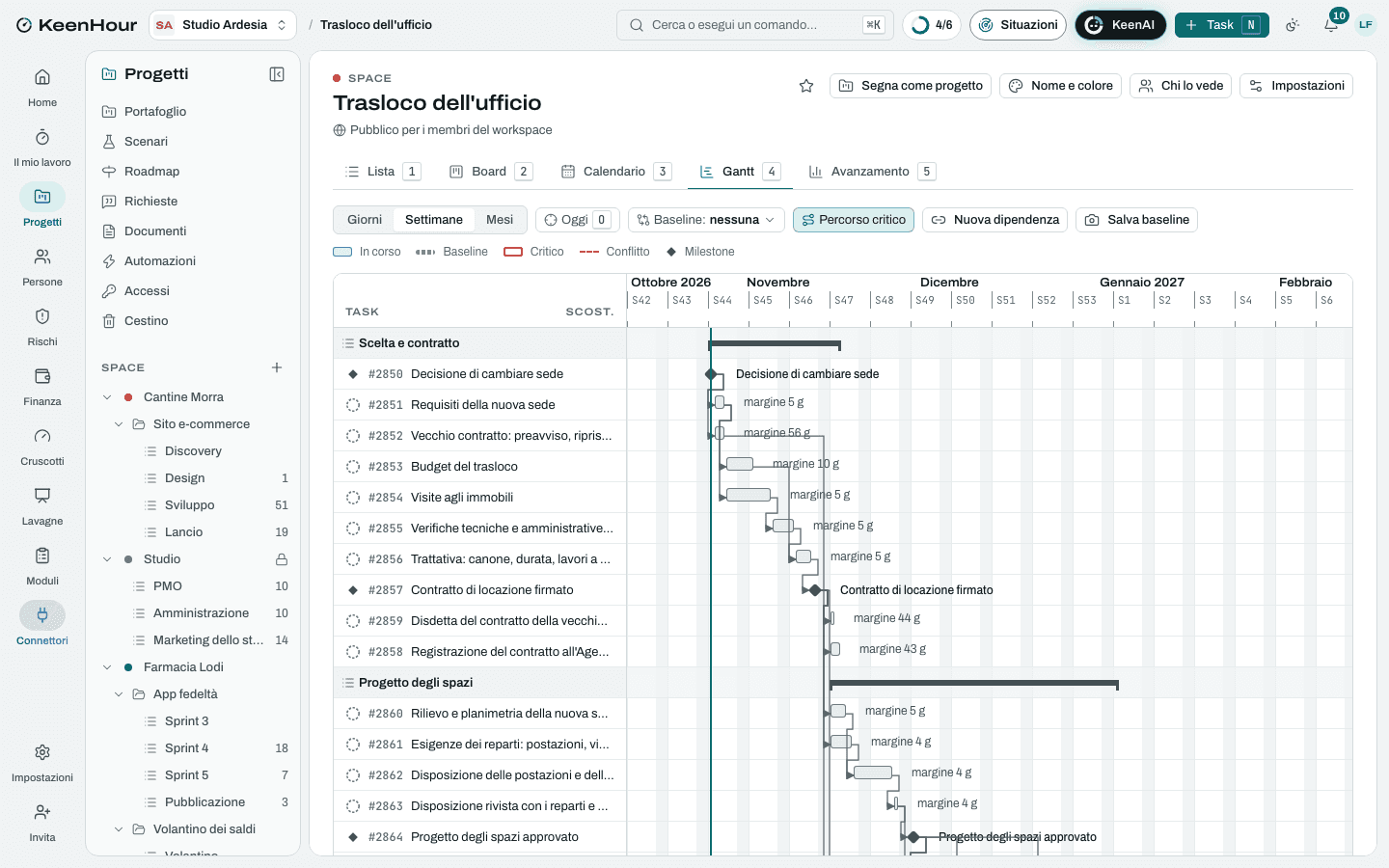

Modello · Operazioni interne
Trasloco dell'ufficio
Una sede nuova in dodici settimane: immobile e contratto, spazi, rete e impianti, giorno del trasloco, sicurezza, cambio d'indirizzo e riconsegna.
- 12
- settimane di piano
- 5
- fasi: le liste dello Space
- 47
- task con stime e dipendenze, 6 milestone
A chi serve
Il lavoro, com'è davvero.
Office manager, titolari e responsabili amministrativi che spostano l'ufficio di uno studio o di una PMI: dalla scelta dell'immobile al primo lunedì nella sede nuova, senza giorni di lavoro persi.
Con «Usa questo modello» nasce lo Space «Trasloco dell'ufficio» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi e pagine dei documenti.


Le fasi
Scelta e contratto
settimane 1–4- Decisione di cambiare sede
- Requisiti della nuova sedeDopo «Decisione di cambiare sede».
- Vecchio contratto: preavviso, ripristino e cauzioneDopo «Decisione di cambiare sede».
- Budget del traslocoDopo «Requisiti della nuova sede».
- Visite agli immobiliDopo «Requisiti della nuova sede».
- Verifiche tecniche e amministrative dell'immobile sceltoDopo «Visite agli immobili».
- Trattativa: canone, durata, lavori a carico della proprietà, mesi gratuitiDopo «Verifiche tecniche e amministrative dell'immobile scelto», «Budget del trasloco».
- Contratto di locazione firmatoDopo «Trattativa: canone, durata, lavori a carico della proprietà, mesi gratuiti».
- Registrazione del contratto all'Agenzia delle EntrateDopo «Contratto di locazione firmato».
- Disdetta del contratto della vecchia sedeDopo «Contratto di locazione firmato», «Vecchio contratto: preavviso, ripristino e cauzione».
Progetto degli spazi
settimane 4–10- Rilievo e planimetria della nuova sedeDopo «Contratto di locazione firmato».
- Esigenze dei reparti: postazioni, vicinanze, sale, archivioDopo «Contratto di locazione firmato».
- Disposizione delle postazioni e delle saleDopo «Rilievo e planimetria della nuova sede», «Esigenze dei reparti: postazioni, vicinanze, sale, archivio».
- Disposizione rivista con i reparti e con il responsabile della sicurezzaDopo «Disposizione delle postazioni e delle sale».
- Progetto degli spazi approvatoDopo «Disposizione rivista con i reparti e con il responsabile della sicurezza».
- Arredi: che cosa si riusa, che cosa si compra, preventivi e ordineDopo «Disposizione rivista con i reparti e con il responsabile della sicurezza».
- Produzione e consegna degli arrediDopo «Arredi: che cosa si riusa, che cosa si compra, preventivi e ordine».
- Montaggio degli arredi e pulizia di fine lavoriDopo «Produzione e consegna degli arredi», «Lavori di adattamento dei locali, se servono».
Impianti e rete
settimane 4–10- Ordine della linea in fibra e portabilità dei numeriDopo «Contratto di locazione firmato».
- Attivazione della linea da parte dell'operatoreDopo «Ordine della linea in fibra e portabilità dei numeri».
- Volture o nuovi contratti di luce, acqua e riscaldamentoDopo «Contratto di locazione firmato».
- Progetto della rete: punti dati, armadio, Wi-Fi, stampantiDopo «Progetto degli spazi approvato».
- Lavori di adattamento dei locali, se servonoDopo «Progetto degli spazi approvato».
- Cablaggio strutturato e prese elettriche delle postazioniDopo «Progetto della rete: punti dati, armadio, Wi-Fi, stampanti».
- Allarme, controllo degli accessi e telecamereDopo «Progetto della rete: punti dati, armadio, Wi-Fi, stampanti».
- Configurazione della rete e prova di ogni postazioneDopo «Cablaggio strutturato e prese elettriche delle postazioni», «Attivazione della linea da parte dell'operatore».
- Nuova sede prontaDopo «Configurazione della rete e prova di ogni postazione», «Montaggio degli arredi e pulizia di fine lavori», «Allarme, controllo degli accessi e telecamere».
Trasloco
settimane 6–11- Preventivi delle ditte di trasloco, con sopralluogoDopo «Progetto degli spazi approvato».
- Ditta scelta e data del trasloco fissataDopo «Preventivi delle ditte di trasloco, con sopralluogo».
- Permesso di occupazione del suolo pubblico per i mezzi, se serveDopo «Ditta scelta e data del trasloco fissata».
- Scarto di documenti e arredi da non portareDopo «Progetto degli spazi approvato».
- Piano del trasloco: etichette, ordine di carico, chi fa che cosaDopo «Ditta scelta e data del trasloco fissata».
- Istruzioni ai collaboratoriDopo «Piano del trasloco: etichette, ordine di carico, chi fa che cosa».
- Imballaggio per repartoDopo «Istruzioni ai collaboratori», «Scarto di documenti e arredi da non portare».
- Copia di sicurezza completa e spegnimento ordinato dei sistemiDopo «Nuova sede pronta».
- Giorno del traslocoDopo «Imballaggio per reparto», «Copia di sicurezza completa e spegnimento ordinato dei sistemi», «Permesso di occupazione del suolo pubblico per i mezzi, se serve».
- Primo giorno di lavoro nella nuova sedeDopo «Giorno del trasloco».
Sistemazione
settimane 9–12- Valutazione dei rischi e piano di emergenza per la nuova sedeDopo «Progetto degli spazi approvato».
- Assistenza alle postazioni nei primi due giorniDopo «Giorno del trasloco».
- Nuovo indirizzo al registro delle impreseDopo «Giorno del trasloco».
- Nuovo indirizzo a clienti, fornitori e banche, sul sito e sulle mappeDopo «Giorno del trasloco».
- Elenco dei difetti e chiusura con i fornitoriDopo «Primo giorno di lavoro nella nuova sede».
- Cessazione delle utenze della vecchia sedeDopo «Giorno del trasloco».
- Riconsegna della vecchia sede con verbaleDopo «Giorno del trasloco».
- Prova di evacuazione nella nuova sedeDopo «Valutazione dei rischi e piano di emergenza per la nuova sede», «Primo giorno di lavoro nella nuova sede».
- Che cosa ne pensano i collaboratori dopo due settimaneDopo «Primo giorno di lavoro nella nuova sede».
- Trasloco conclusoDopo «Che cosa ne pensano i collaboratori dopo due settimane», «Prova di evacuazione nella nuova sede», «Riconsegna della vecchia sede con verbale», «Nuovo indirizzo al registro delle imprese», «Nuovo indirizzo a clienti, fornitori e banche, sul sito e sulle mappe», «Elenco dei difetti e chiusura con i fornitori», «Assistenza alle postazioni nei primi due giorni», «Cessazione delle utenze della vecchia sede».
I rischi tipici
Linea in fibra attivata dopo il trasloco
Critico · 16L'operatore ha bisogno di lavori nella strada o nel palazzo, e l'ufficio nuovo resta senza connessione per settimane.
Mitigare: Copertura verificata prima di firmare; ordine il giorno dopo la firma; una connessione mobile di riserva pronta per i primi giorni.
Doppio canone più lungo del previsto
Medio · 9Il preavviso del vecchio contratto finisce mesi dopo l'ingresso nella nuova sede: si pagano due affitti.
Mitigare: Preavviso letto prima della trattativa; mesi gratuiti o data d'ingresso negoziati con la nuova proprietà; subentro di un nuovo inquilino proposto alla vecchia.
Immobile senza i requisiti per un ufficio
Alto · 10Agibilità mancante, destinazione d'uso diversa o impianti senza dichiarazioni: lavori e pratiche imprevisti, o un contratto da sciogliere.
Evitare: Verifiche documentali prima della firma; nel contratto, gli impegni della proprietà per ciò che manca.
Lavori o arredi in ritardo
Alto · 12Le imprese slittano, gli arredi arrivano incompleti: la data del trasloco è già fissata e la ditta prenotata.
Mitigare: Data di consegna scritta negli ordini; avanzamento controllato ogni settimana; data del trasloco confermata solo con la sede pronta, con una settimana di margine.
Sistemi fermi dopo lo spostamento
Alto · 12Un server che non riparte, una stampante non configurata, un'applicazione legata all'indirizzo della rete: il primo giorno si lavora a metà.
Mitigare: Copia completa prima di spegnere; ogni postazione provata prima del trasloco; l'IT presente il primo giorno dall'apertura.
Collaboratori scontenti della nuova disposizione
Medio · 6Postazioni rumorose, poca luce, sale che mancano: il malumore resta per mesi.
Mitigare: Esigenze raccolte dai reparti; disposizione rivista con loro prima dell'ordine degli arredi; riscontro dopo due settimane.
Le pagine dei documenti
- Confronto degli immobili
- Il giorno del trasloco
- Nuovo indirizzo: a chi dirlo
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
Tutti i modelli →Every hour, under control.
Il prossimo lunedì, apri la settimana con il quadro completo.
Crea il workspace, invita il team e importa i progetti in corso. Hai 14 giorni per provarlo, senza carta.
