Video aziendale

Un video aziendale dal brief alla consegna: concept, sceneggiatura e storyboard, liberatorie, riprese, montaggio con due revisioni, versioni per i social.

14
settimane di piano
5
fasi: le liste dello Space
44
task con stime e dipendenze, 6 milestone

A chi serve

Il lavoro, com'è davvero.

Agenzie e case di produzione che realizzano per un cliente un video istituzionale o di prodotto, con riprese nelle sue sedi, interviste, voce narrante e versioni per sito e social.

Con «Usa questo modello» nasce lo Space «Video aziendale» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

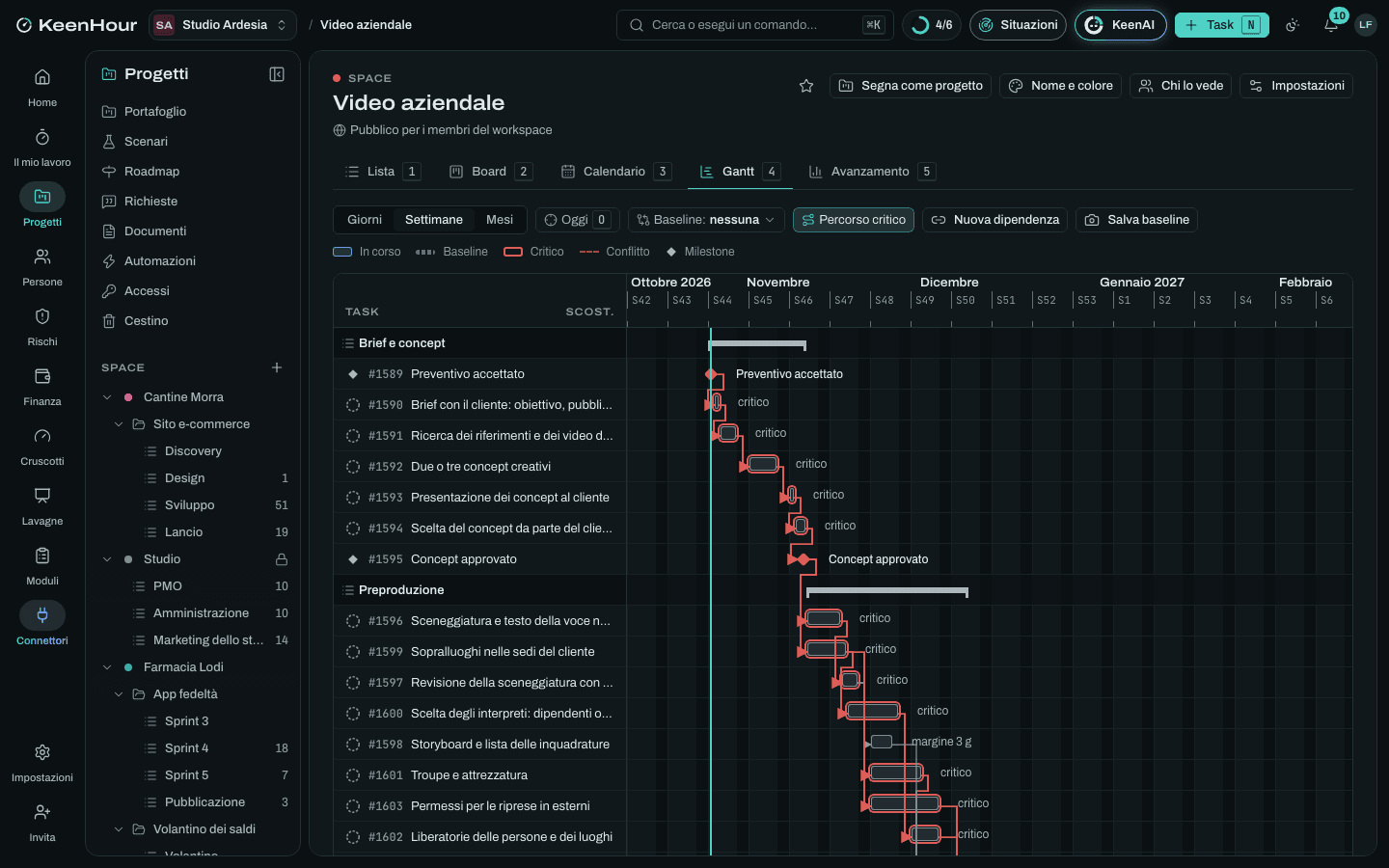

Lo Space «Video aziendale» in KeenHour: il Gantt del modelloLo Space «Video aziendale» in KeenHour: il Gantt del modello

Le fasi

  1. Brief e concept

    settimane 1–3
    • Preventivo accettato
    • Brief con il cliente: obiettivo, pubblico, canali, durataDopo «Preventivo accettato».
    • Ricerca dei riferimenti e dei video dei concorrentiDopo «Brief con il cliente: obiettivo, pubblico, canali, durata».
    • Due o tre concept creativiDopo «Ricerca dei riferimenti e dei video dei concorrenti».
    • Presentazione dei concept al clienteDopo «Due o tre concept creativi».
    • Scelta del concept da parte del clienteDopo «Presentazione dei concept al cliente».
    • Concept approvatoDopo «Scelta del concept da parte del cliente».
  2. Preproduzione

    settimane 3–7
    • Sceneggiatura e testo della voce narranteDopo «Concept approvato».
    • Revisione della sceneggiatura con il clienteDopo «Sceneggiatura e testo della voce narrante».
    • Storyboard e lista delle inquadratureDopo «Revisione della sceneggiatura con il cliente».
    • Sopralluoghi nelle sedi del clienteDopo «Concept approvato».
    • Scelta degli interpreti: dipendenti o attoriDopo «Sopralluoghi nelle sedi del cliente».
    • Troupe e attrezzaturaDopo «Revisione della sceneggiatura con il cliente».
    • Liberatorie delle persone e dei luoghiDopo «Scelta degli interpreti: dipendenti o attori».
    • Permessi per le riprese in esterniDopo «Sopralluoghi nelle sedi del cliente».
    • Piano di produzione e ordine del giorno delle ripreseDopo «Storyboard e lista delle inquadrature», «Troupe e attrezzatura».
    • Riunione di preproduzione con il clienteDopo «Piano di produzione e ordine del giorno delle riprese», «Liberatorie delle persone e dei luoghi», «Permessi per le riprese in esterni».
    • Preproduzione approvataDopo «Riunione di preproduzione con il cliente».
  3. Riprese

    settimana 7
    • Giornate di ripresaDopo «Preproduzione approvata».
    • Interviste ai referenti dell'aziendaDopo «Preproduzione approvata».
    • Copie di sicurezza del girato a fine giornataDopo «Preproduzione approvata».
    • Riprese concluseDopo «Giornate di ripresa», «Interviste ai referenti dell'azienda», «Copie di sicurezza del girato a fine giornata».
  4. Postproduzione

    settimane 8–12
    • Visione del girato e trascrizione delle intervisteDopo «Riprese concluse».
    • Scelta della musica e licenza d'usoDopo «Riprese concluse».
    • Primo montaggioDopo «Visione del girato e trascrizione delle interviste».
    • Prima revisione del clienteDopo «Primo montaggio», «Scelta della musica e licenza d'uso».
    • Registrazione della voce narranteDopo «Primo montaggio».
    • Grafiche animate, titoli e logoDopo «Primo montaggio».
    • Secondo montaggio con le correzioniDopo «Prima revisione del cliente».
    • Seconda revisione del clienteDopo «Secondo montaggio con le correzioni».
    • Correzione del coloreDopo «Seconda revisione del cliente», «Grafiche animate, titoli e logo».
    • Missaggio audioDopo «Seconda revisione del cliente», «Registrazione della voce narrante».
    • SottotitoliDopo «Correzione del colore», «Missaggio audio».
    • Approvazione del master da parte del clienteDopo «Sottotitoli».
    • Master approvatoDopo «Approvazione del master da parte del cliente».
  5. Versioni e consegna

    settimane 13–14
    • Versioni per i canali3 sottotaskDopo «Master approvato».
    • Copertine e miniatureDopo «Master approvato».
    • Approvazione delle versioni da parte del clienteDopo «Versioni per i canali», «Copertine e miniature».
    • Consegna dei file e delle licenzeDopo «Approvazione delle versioni da parte del cliente».
    • Archiviazione del girato e del progetto di montaggioDopo «Approvazione delle versioni da parte del cliente».
    • Video consegnatoDopo «Consegna dei file e delle licenze», «Archiviazione del girato e del progetto di montaggio».

I rischi tipici

  • Correzioni oltre le due revisioni previste

    Alto · 12

    Il cliente chiede nuovi giri di montaggio o cambia il messaggio a video finito: le ore di montaggio crescono e la consegna slitta.

    Mitigare: Due revisioni scritte nel preventivo; sceneggiatura approvata prima delle riprese; ogni giro in più preventivato prima di farlo.

  • Un nuovo decisore vede il video a metà montaggio

    Alto · 12

    Il responsabile che non ha seguito il brief vede il secondo montaggio e rimette in discussione il concept.

    Mitigare: Chi approva è scritto nel brief; concept e sceneggiatura approvati per iscritto da quella persona.

  • Maltempo o sede non disponibile il giorno delle riprese

    Medio · 9

    Pioggia sulle riprese in esterni o un reparto fermo per un imprevisto: la troupe resta pagata e senza inquadrature.

    Mitigare: Giornata di riserva concordata con troupe e cliente; ordine del giorno con le scene in interni pronte da anticipare.

  • Persone riconoscibili senza liberatoria

    Alto · 12

    Un dipendente ripreso non ha firmato o ritira il consenso: la scena va tagliata o oscurata a montaggio finito.

    Evitare: Liberatorie firmate prima delle riprese; chi non firma resta fuori dall'inquadratura; elenco delle persone riprese controllato a fine giornata.

  • Girato perso o audio delle interviste inutilizzabile

    Alto · 10

    Una scheda danneggiata o un microfono disturbato rovinano scene che non si possono rifare senza un'altra giornata.

    Mitigare: Tre copie del girato ogni sera; registrazione audio doppia nelle interviste, con la cuffia sempre in ascolto.

La commessa

A corpo, fatturata a rate alle milestone · 5 voci. Importi e tariffe li metti tu.

  • Brief e concept
  • Preproduzione
  • Riprese
  • Montaggio e postproduzione
  • Versioni e consegna

Le rate

  • Anticipo all'accettazione del preventivo: 40 %, alla milestone «Preventivo accettato»
  • Fine delle riprese: 30 %, alla milestone «Riprese concluse»
  • Consegna del video: 30 %, alla milestone «Video consegnato»
