Modello · Studi tecnici e ingegneria
Verifica di vulnerabilità sismica
Un edificio esistente dalla ricerca d'archivio al progetto dell'intervento: indagini, livello di conoscenza, modello, indice di rischio, pratica sismica.
- 28
- settimane di piano
- 5
- fasi: le liste dello Space
- 38
- task con stime e dipendenze, 5 milestone
A chi serve
Il lavoro, com'è davvero.
Ingegneri strutturisti che valutano la sicurezza di un edificio esistente secondo le Norme tecniche per le costruzioni e ne progettano il miglioramento o l'adeguamento, fino al deposito all'ufficio sismico.
Con «Usa questo modello» nasce lo Space «Vulnerabilità sismica» nel tuo workspace, con le date dal giorno che scegli: liste e stati, task con stime e dipendenze, milestone, rischi, pagine dei documenti e, se indichi il cliente, la commessa.

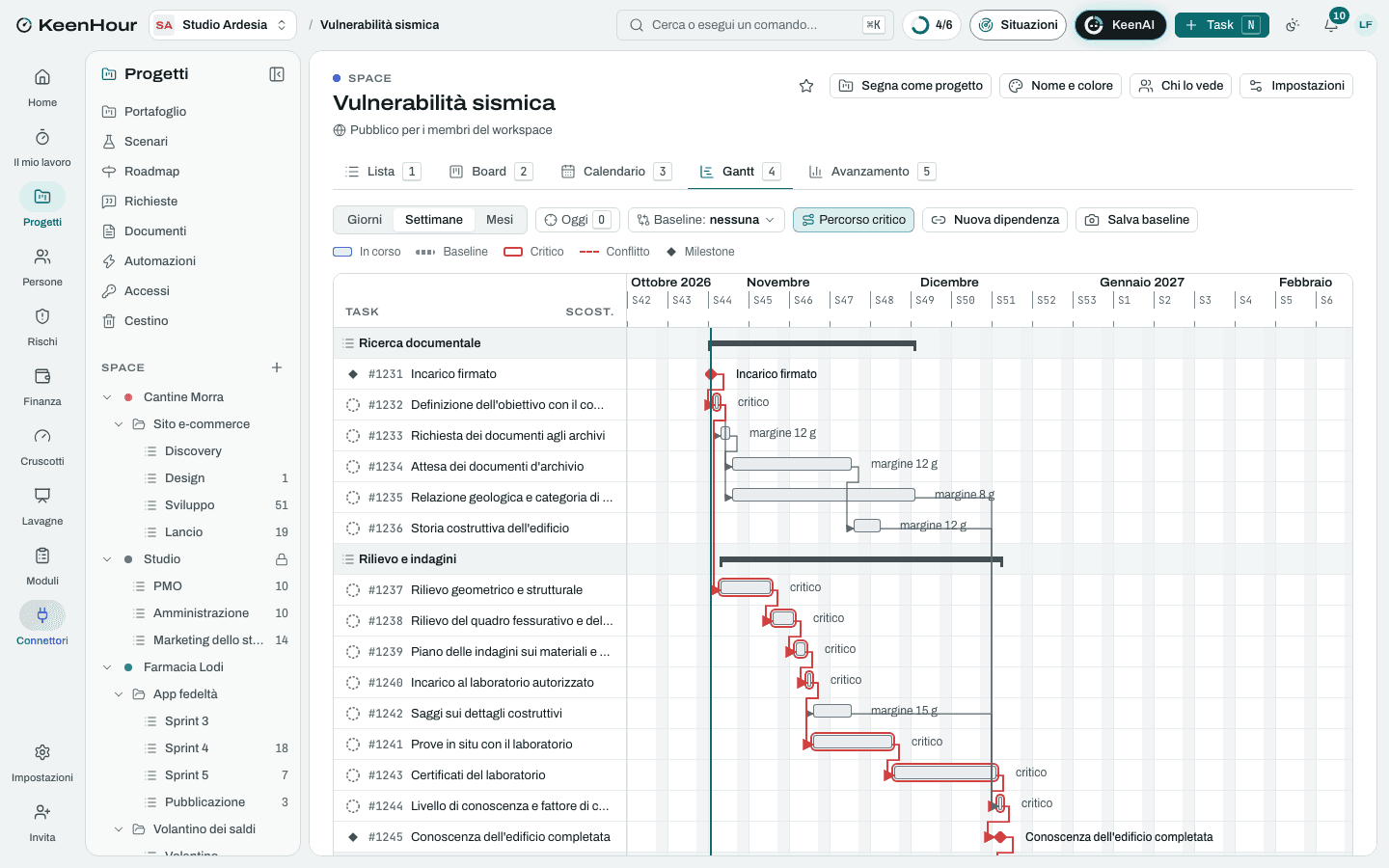

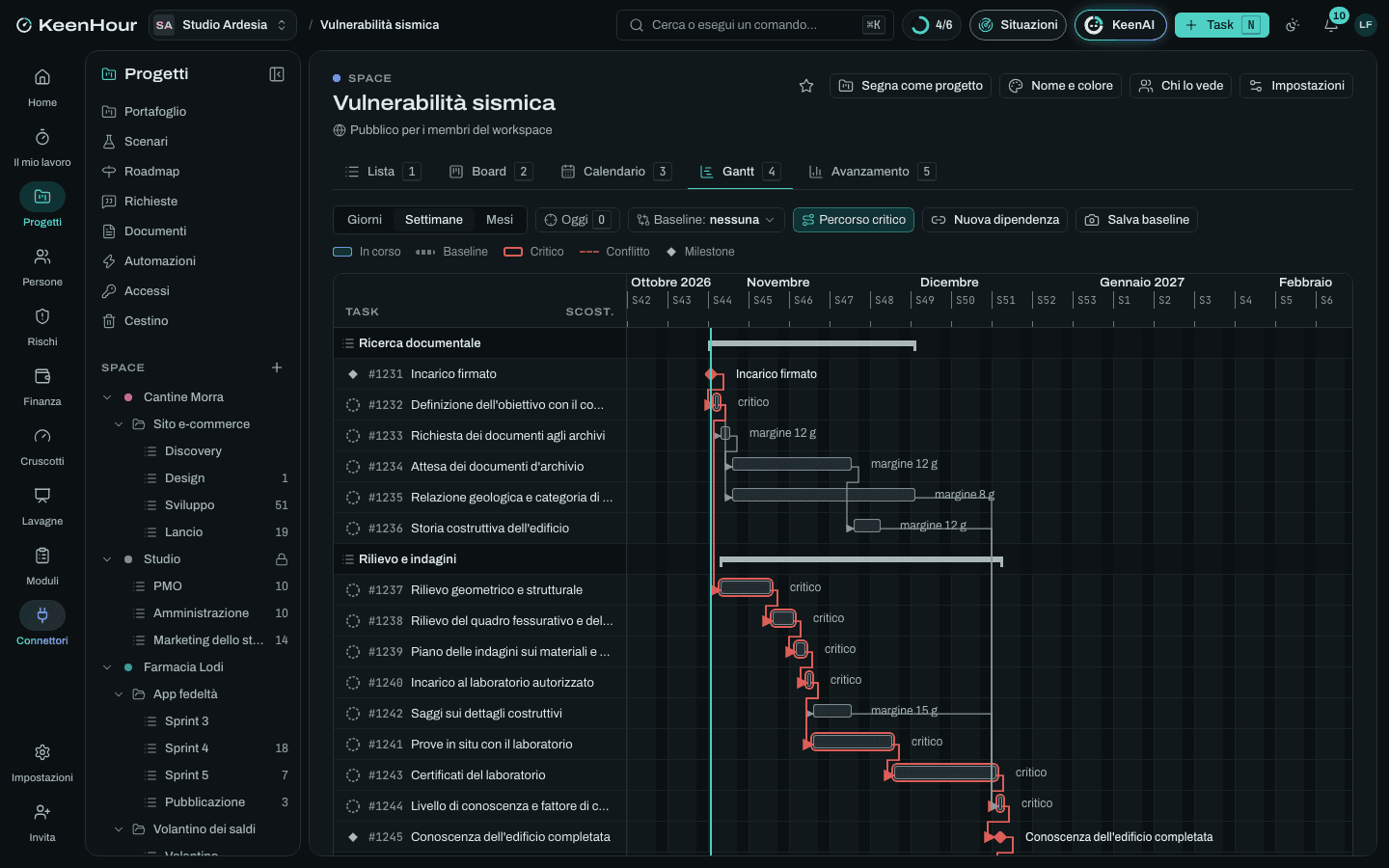

Le fasi
Ricerca documentale
settimane 1–6- Incarico firmato
- Definizione dell'obiettivo con il committenteDopo «Incarico firmato».
- Richiesta dei documenti agli archiviDopo «Definizione dell'obiettivo con il committente».
- Attesa dei documenti d'archivioDopo «Richiesta dei documenti agli archivi».
- Relazione geologica e categoria di sottosuoloDopo «Definizione dell'obiettivo con il committente».
- Storia costruttiva dell'edificioDopo «Attesa dei documenti d'archivio».
Rilievo e indagini
settimane 1–7- Rilievo geometrico e strutturaleDopo «Definizione dell'obiettivo con il committente».
- Rilievo del quadro fessurativo e del degradoDopo «Rilievo geometrico e strutturale».
- Piano delle indagini sui materiali e sui dettagliDopo «Rilievo del quadro fessurativo e del degrado».
- Incarico al laboratorio autorizzatoDopo «Piano delle indagini sui materiali e sui dettagli».
- Prove in situ con il laboratorioDopo «Incarico al laboratorio autorizzato».
- Saggi sui dettagli costruttiviDopo «Incarico al laboratorio autorizzato».
- Certificati del laboratorioDopo «Prove in situ con il laboratorio».
- Livello di conoscenza e fattore di confidenzaDopo «Certificati del laboratorio», «Saggi sui dettagli costruttivi», «Storia costruttiva dell'edificio», «Relazione geologica e categoria di sottosuolo».
- Conoscenza dell'edificio completataDopo «Livello di conoscenza e fattore di confidenza».
Modello e verifiche
settimane 8–13- Modello di calcolo della struttura esistenteDopo «Conoscenza dell'edificio completata».
- Analisi e verifiche2 sottotaskDopo «Modello di calcolo della struttura esistente».
- Indice di rischio e classe di rischio sismicoDopo «Analisi e verifiche».
- Relazione sulla valutazione della sicurezzaDopo «Indice di rischio e classe di rischio sismico».
- Presentazione dei risultati al committenteDopo «Relazione sulla valutazione della sicurezza», «Ipotesi d'intervento con costi e benefici».
Progetto dell'intervento
settimane 12–19- Ipotesi d'intervento con costi e beneficiDopo «Indice di rischio e classe di rischio sismico».
- Scelta della strategia d'intervento da parte del committenteDopo «Presentazione dei risultati al committente».
- Strategia d'intervento decisaDopo «Scelta della strategia d'intervento da parte del committente».
- Progetto degli interventi: rinforzi, collegamenti, solaiDopo «Strategia d'intervento decisa».
- Verifiche dello stato di progetto e nuovo indice di rischioDopo «Progetto degli interventi: rinforzi, collegamenti, solai».
- Elaborati esecutivi e particolari costruttiviDopo «Progetto degli interventi: rinforzi, collegamenti, solai».
- Computo metrico degli interventi strutturaliDopo «Elaborati esecutivi e particolari costruttivi».
- Piano di manutenzione delle struttureDopo «Elaborati esecutivi e particolari costruttivi».
- Verifica interna del progettoDopo «Computo metrico degli interventi strutturali», «Piano di manutenzione delle strutture», «Verifiche dello stato di progetto e nuovo indice di rischio».
- Progetto strutturale firmatoDopo «Verifica interna del progetto».
Pratica sismica
settimane 19–28- Deposito o richiesta di autorizzazione sismicaDopo «Progetto strutturale firmato».
- Titolo edilizio per gli interventi strutturali (SCIA, art. 22 del DPR 380/2001)Dopo «Progetto strutturale firmato».
- Asseverazione della classe di rischio con il titolo edilizio, se si usano le detrazioni (DM 58/2017)Dopo «Progetto strutturale firmato».
- Istruttoria dell'ufficio sismicoDopo «Deposito o richiesta di autorizzazione sismica».
- Risposta alle eventuali integrazioniDopo «Deposito o richiesta di autorizzazione sismica».
- Pratica sismica autorizzataDopo «Istruttoria dell'ufficio sismico», «Risposta alle eventuali integrazioni», «Titolo edilizio per gli interventi strutturali (SCIA, art. 22 del DPR 380/2001)», «Asseverazione della classe di rischio con il titolo edilizio, se si usano le detrazioni (DM 58/2017)».
I rischi tipici
Documenti originari assenti
Alto · 12Senza progetto né collaudo d'archivio, il livello di conoscenza si raggiunge solo con più prove e più saggi.
Mitigare: Richiesta agli archivi nel primo giorno; il piano delle indagini si scrive sapendo che cosa manca; prove in più messe in conto nel preventivo.
Prove distruttive non consentite
Medio · 9Occupanti, attività in corso o vincoli di tutela limitano carotaggi e saggi: il livello di conoscenza resta basso.
Mitigare: Posizioni delle prove concordate con il committente prima dell'incarico al laboratorio; prove non distruttive tarate su poche distruttive.
Materiali più scadenti del previsto
Alto · 12Le prove danno resistenze basse: verifiche peggiori e interventi più pesanti.
Accettare: Il committente lo sa dall'inizio; le ipotesi d'intervento si scrivono dopo i certificati, non prima.
Livello di conoscenza basso
Medio · 9Con il livello minimo il fattore di confidenza penalizza le resistenze e porta a interventi che con più prove non servirebbero.
Mitigare: Confronto con il committente fra il costo di prove in più e il risparmio negli interventi, prima del modello.
Interventi oltre le possibilità del committente
Alto · 12Il costo dell'adeguamento supera il budget: il progetto si ferma dopo la verifica.
Mitigare: Più ipotesi con costo e indice di rischio raggiunto; interventi locali per primi dove bastano; detrazioni verificate prima della scelta.
Tempi lunghi dell'ufficio sismico
Medio · 9Richieste di integrazioni e arretrati allungano l'autorizzazione oltre i termini, e i lavori aspettano.
Mitigare: Pratica completa secondo la modulistica della regione; un colloquio con il funzionario sui punti dubbi prima di depositare.
La commessa
A corpo, fatturata per SAL · 5 voci. Importi e tariffe li metti tu.
- Ricerca documentale
- Rilievo e indagini
- Modello e verifiche
- Progetto dell'intervento strutturale
- Pratica sismica
Le pagine dei documenti
- Piano delle indagini
- Scheda del livello di conoscenza
- Verbale della presentazione dei risultati
I file
In KeenHour, in Excel o in CSV.
Il modello vive in KeenHour, dove le date, il percorso critico e il carico si aggiornano da soli. Se preferisci partire da un file: l'Excel con il Gantt e il registro dei rischi, o il CSV da importare in una lista, con le date dal lunedì prossimo.
